**公司万吨/年甲基聚醚项目(二期万吨)总体试车方案编制:审核:编制日期:年月日目录1

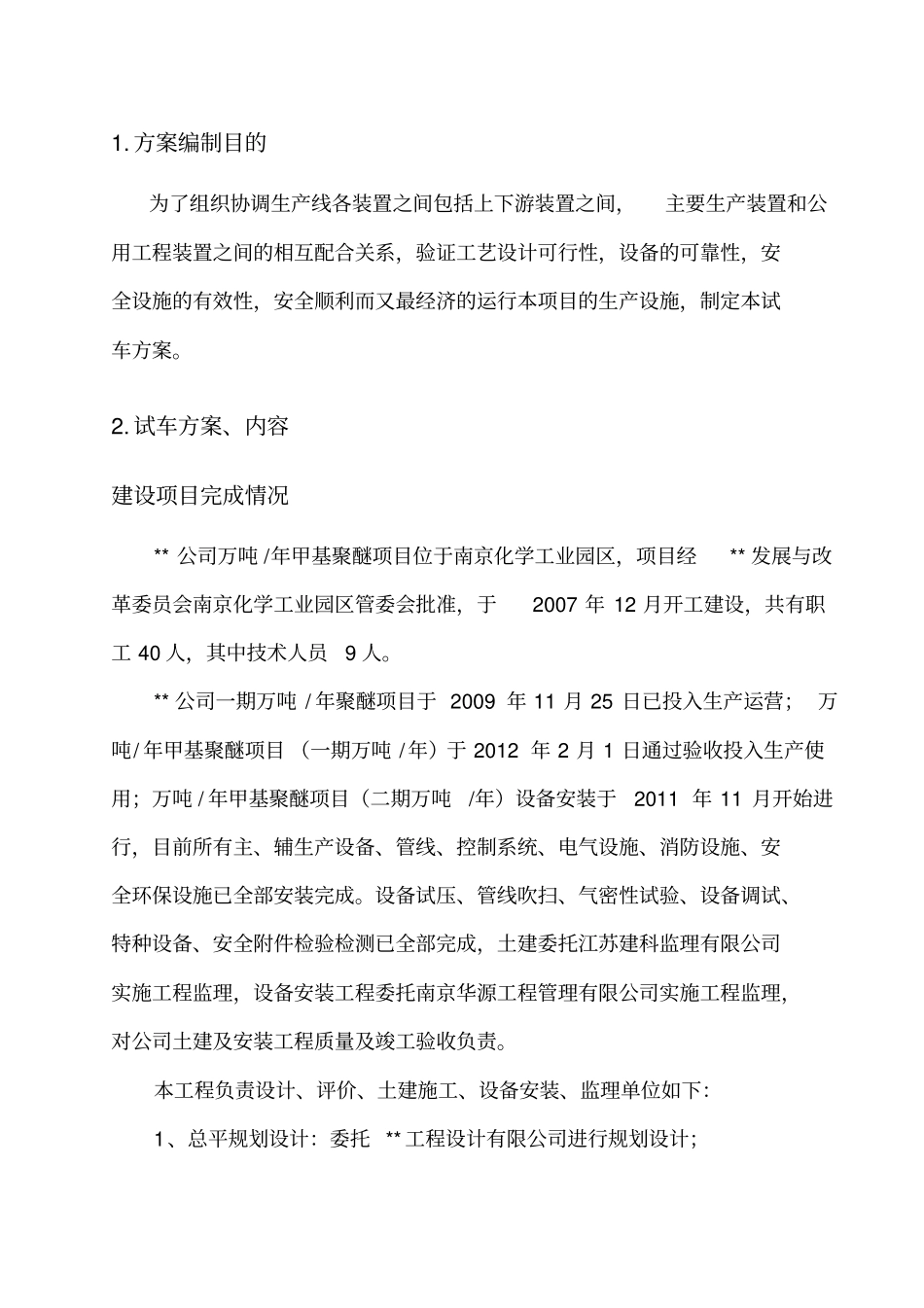

方案编制目的为了组织协调生产线各装置之间包括上下游装置之间,主要生产装置和公用工程装置之间的相互配合关系,验证工艺设计可行性,设备的可靠性,安全设施的有效性,安全顺利而又最经济的运行本项目的生产设施,制定本试车方案
试车方案、内容建设项目完成情况**公司万吨/年甲基聚醚项目位于南京化学工业园区,项目经**发展与改革委员会南京化学工业园区管委会批准,于2007年12月开工建设,共有职工40人,其中技术人员9人
**公司一期万吨/年聚醚项目于2009年11月25日已投入生产运营;万吨/年甲基聚醚项目(一期万吨/年)于2012年2月1日通过验收投入生产使用;万吨/年甲基聚醚项目(二期万吨/年)设备安装于2011年11月开始进行,目前所有主、辅生产设备、管线、控制系统、电气设施、消防设施、安全环保设施已全部安装完成
设备试压、管线吹扫、气密性试验、设备调试、特种设备、安全附件检验检测已全部完成,土建委托江苏建科监理有限公司实施工程监理,设备安装工程委托南京华源工程管理有限公司实施工程监理,对公司土建及安装工程质量及竣工验收负责
本工程负责设计、评价、土建施工、设备安装、监理单位如下:1、总平规划设计:委托**工程设计有限公司进行规划设计;2、委托**工程咨询有限公司进行项目设立安全评价;3、厂房设计委托**工程设计有限公司进行设计;4、土建工程由**建设集团有限公司中标施工;设备安装工程由中国化学工程第四建设有限公司江苏分公司中标安装;5、特种设备全部由中国化学工程第四建设有限公司江苏分公司进行安装,安装工程已全部结束,并通过检测验收;6、委托江苏建科监理有限公司和南京华源工程管理有限公司分别对土建及设备安装工程进行监理工作,对工程质量负责
建设项目安全设施的检测检验情况1、所有特种设备、消
