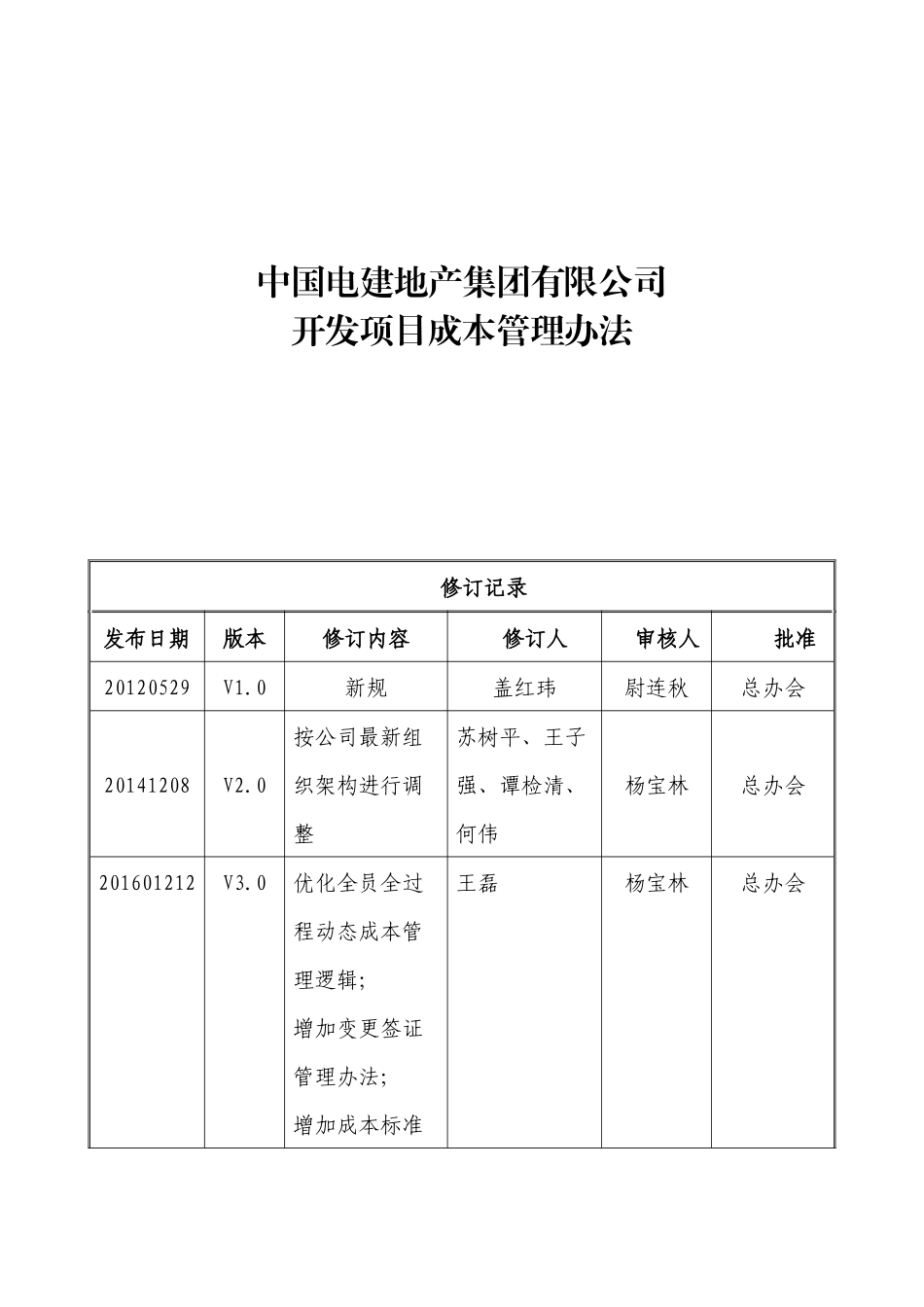

中国电建地产集团有限公司开发项目成本管理办法修订记录发布日期版本修订内容修订人审核人批准20120529V1
0新规盖红玮尉连秋总办会20141208V2
0按公司最新组织架构进行调整苏树平、王子强、谭检清、何伟杨宝林总办会201601212V3

0优化全员全过程动态成本管理逻辑;增加变更签证管理办法;增加成本标准王磊杨宝林总办会第2页共40页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共40页化相关事项

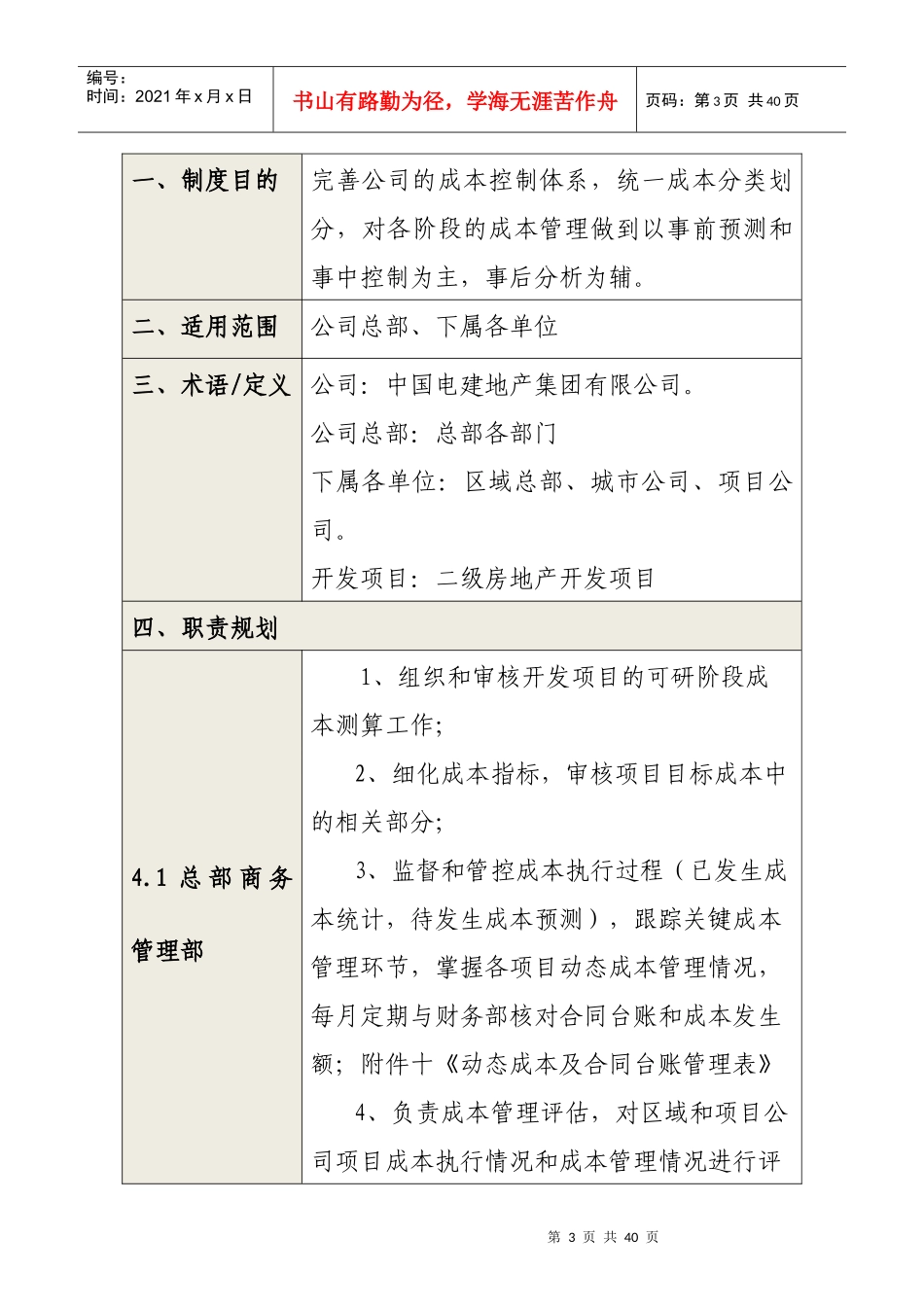

明确控制价审核的要求.第3页共40页第2页共40页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共40页一、制度目的完善公司的成本控制体系,统一成本分类划分,对各阶段的成本管理做到以事前预测和事中控制为主,事后分析为辅
二、适用范围公司总部、下属各单位三、术语/定义公司:中国电建地产集团有限公司
公司总部:总部各部门下属各单位:区域总部、城市公司、项目公司
开发项目:二级房地产开发项目四、职责规划4
1总部商务管理部1、组织和审核开发项目的可研阶段成本测算工作;2、细化成本指标,审核项目目标成本中的相关部分;3、监督和管控成本执行过程(已发生成本统计,待发生成本预测),跟踪关键成本管理环节,掌握各项目动态成本管理情况,每月定期与财务部核对合同台账和成本发生额;附件十《动态成本及合同台账管理表》4、负责成本管理评估,对区域和项目公司项目成本执行情况和成本管理情况进行评第4页共40页第3页共40页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第4页共40页价,分析成本超支隐患,提出成本预警及控制措施;5、审核项目成本指标,参与项目后评估,组织成本模块后评估工作
2投资拓展部1、负责可研阶段开发项目前期费用的市场调研,提供所需费用种类及收费标准;2、负责可研阶段开发项目的大市政条件及相关收费政策;3、
