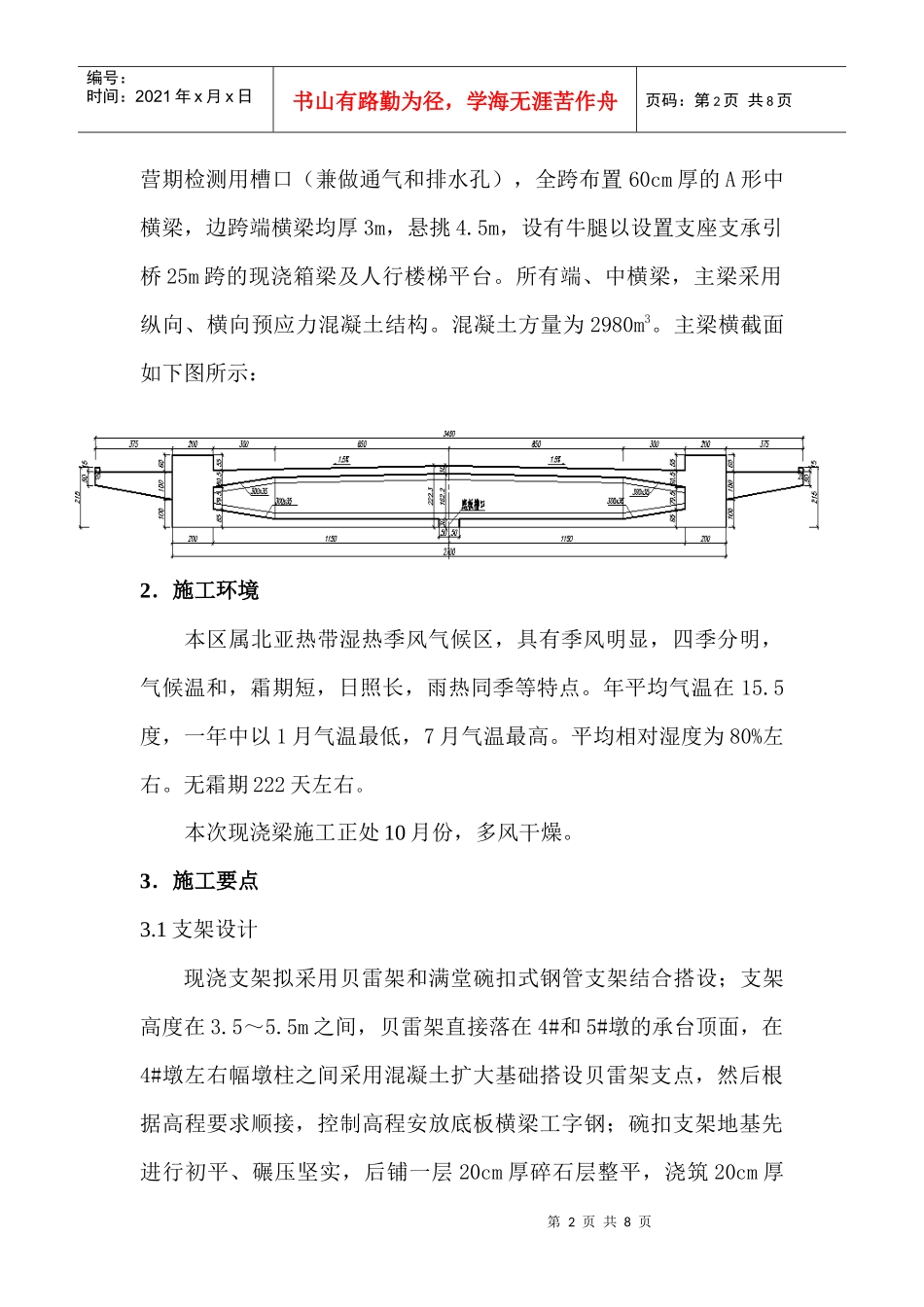

第1页共8页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共8页六安市淠史杭大桥主桥边跨大方量现浇梁施工作者:【摘要】:现浇梁施工时采用一次浇筑,可避免多次浇筑接缝处理不良及混凝土龄期差异导致预应力张拉后的梁体应力分布不均等不利影响。浇筑前对满堂支架及混凝土拌合的配比进行优化设计,对拌合运输、输送机械和人员明确组织满足大方量连续浇筑要求。浇筑时对人员和浇筑顺序进行合理组织和安排保证模板和支架的稳固。浇筑后及时养护,防止产生裂缝。【关键词】:现浇梁,大方量,满堂支架,混凝土浇筑,养护1.工程概况本桥起点桩号为K10+974.40,终点桩号为K1+385.60,桥梁全长为411.20米,主桥为85m+120m独塔双索面预应力混凝土斜拉桥,采用扇形斜拉索布置,为塔、墩、梁固结的刚构体系,索塔总高度为65.77m。引桥为3×25m(小桩号)和2×25m+30m+2×25m(大桩号侧)共两联预应力混凝土现浇箱梁。边跨现浇梁采用丌形双主梁断面设置底板,纵梁间的顶板宽23m,顶板桥梁中心线两侧设置1.5﹪的横坡,其中桥梁中心线处顶板上缘距梁底2.223m,纵梁内侧处顶板上缘距梁底2.05m,顶板厚30cm。纵梁高2.6m,宽2m,纵梁内侧梁顶高出顶板55cm。底板宽23m,厚30cm,主梁设置底板段在桥梁中心线和两横梁中间预留运第2页共8页第1页共8页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共8页营期检测用槽口(兼做通气和排水孔),全跨布置60cm厚的A形中横梁,边跨端横梁均厚3m,悬挑4.5m,设有牛腿以设置支座支承引桥25m跨的现浇箱梁及人行楼梯平台。所有端、中横梁,主梁采用纵向、横向预应力混凝土结构。混凝土方量为2980m3。主梁横截面如下图所示:2.施工环境本区属北亚热带湿热季风气候区,具有季风明显,四季分明,气候温和,霜期短,日照长,雨热同季等特点。年平均气温在15.5度,一年中以1月气温最低,7月气温最高。平均相对湿度为80%左右。无霜期222天左右。本次现浇梁施工正处10月份,多风干燥。3.施工要点3.1支架设计现浇支架拟采用贝雷架和满堂碗扣式钢管支架结合搭设;支架高度在3.5~5.5m之间,贝雷架直接落在4#和5#墩的承台顶面,在4#墩左右幅墩柱之间采用混凝土扩大基础搭设贝雷架支点,然后根据高程要求顺接,控制高程安放底板横梁工字钢;碗扣支架地基先进行初平、碾压坚实,后铺一层20cm厚碎石层整平,浇筑20cm厚第3页共8页第2页共8页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共8页地基硬化混凝土,在硬化的混凝土上安放钢管底座。采用碗扣式钢管支架搭设,立杆间距为30cm、60cm,横向楞木尺寸为5cm×10cm,间距为30cm,拟定立杆纵向间距为60cm,在A型中横梁的正下方布设一道30cm的加强杆(详细支架搭设的尺寸见下图)。纵向楞木尺寸为10cm×10cm。操作时控制钢管顶托的顶面高程,安放顶托,在顶托上摆放纵梁楞木,作为受力纵梁,在纵梁上铺设横向楞木,在横向楞木上铺设主梁底模,主梁底模面板使用竹胶板。整体底模铺设完成后,进行支架预压,其目的是消除非弹性变形,预压时测量弹性变形量。预压卸载后,根据测得的弹性变形量,确定主梁底模预抛高度,用钢管支架顶托和工钢顶面大头楔来调整底模面板高程,进行主梁钢筋、混凝土施工。3.2钢绞线穿束本工程采用波纹管为金属波纹管,起点安装的压浆孔、出气孔,压浆孔、出气孔均为钢管现场加工而成。管道的固定主要依靠“井”字架形式进行,架设时严格按照设计给定的X、Y轴管道坐标进行管道位置的确定。管道布设时首先按照1m的间距进行固定,待线型固定后再进行加密,间距符合设计要求,定位筋要与箱梁骨架钢筋骨架焊牢,管道与定位钢筋要绑扎结实,并防止管道位移。波第4页共8页第3页共8页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第4页共8页纹管接头采用机械热融法联接,以防浇注混凝土时管道内漏进水泥。为了保证钢绞线穿束时的便利,在安装金属波纹管后立即穿入钢绞线,随浇筑混凝土随时抽动钢绞线。3.3混凝土配比优化、拌和站机械及人员组织混凝土是一种混合材料,混凝土成型后的均匀性和密实性可判断其质量的好坏,因...
