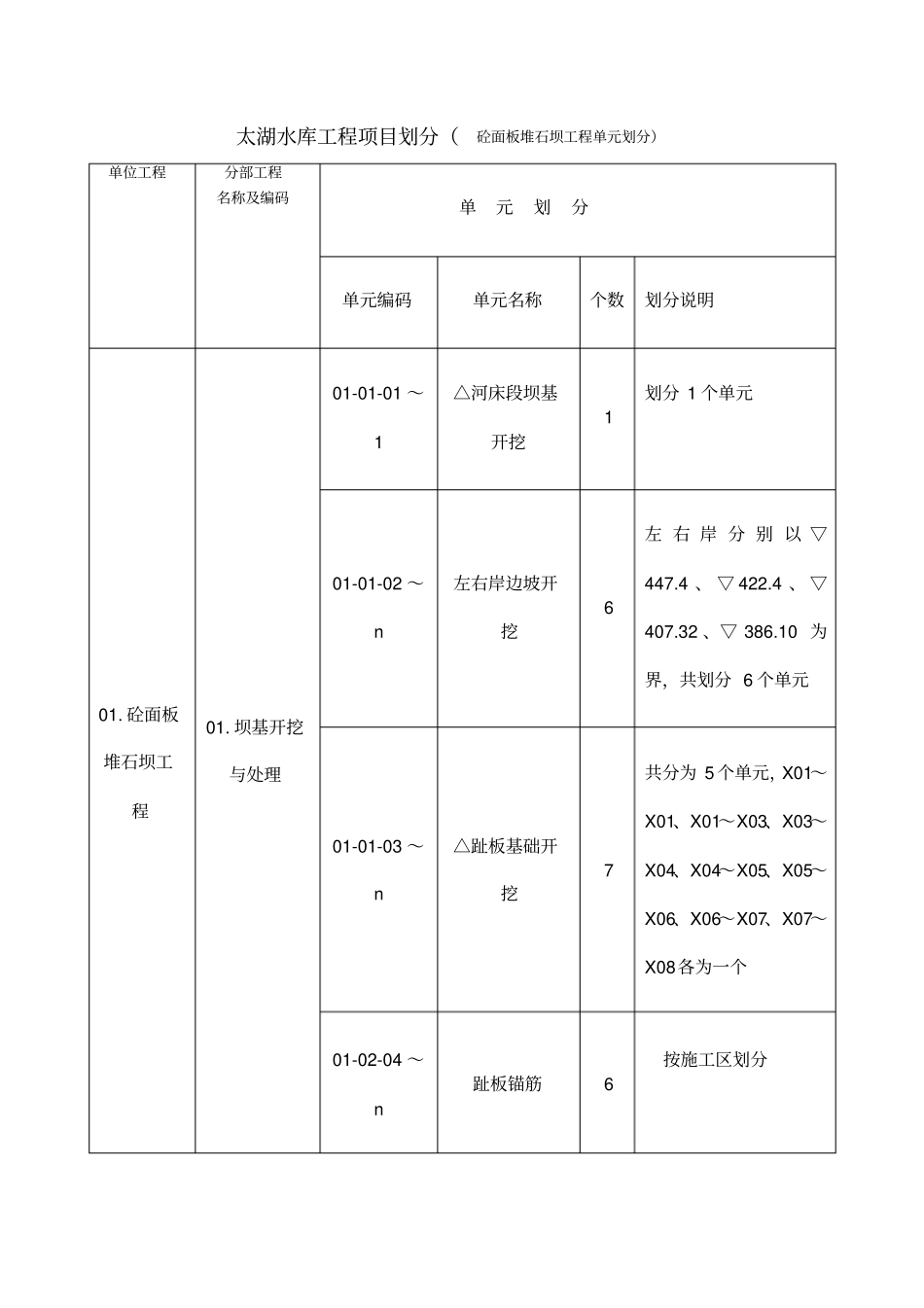

太湖水库工程项目划分(砼面板堆石坝工程单元划分)单位工程分部工程名称及编码单元划分单元编码单元名称个数划分说明01
砼面板堆石坝工程01
坝基开挖与处理01-01-01~1△河床段坝基开挖1划分1个单元01-01-02~n左右岸边坡开挖6左右岸分别以▽447
4、▽422
4、▽407
32、▽386

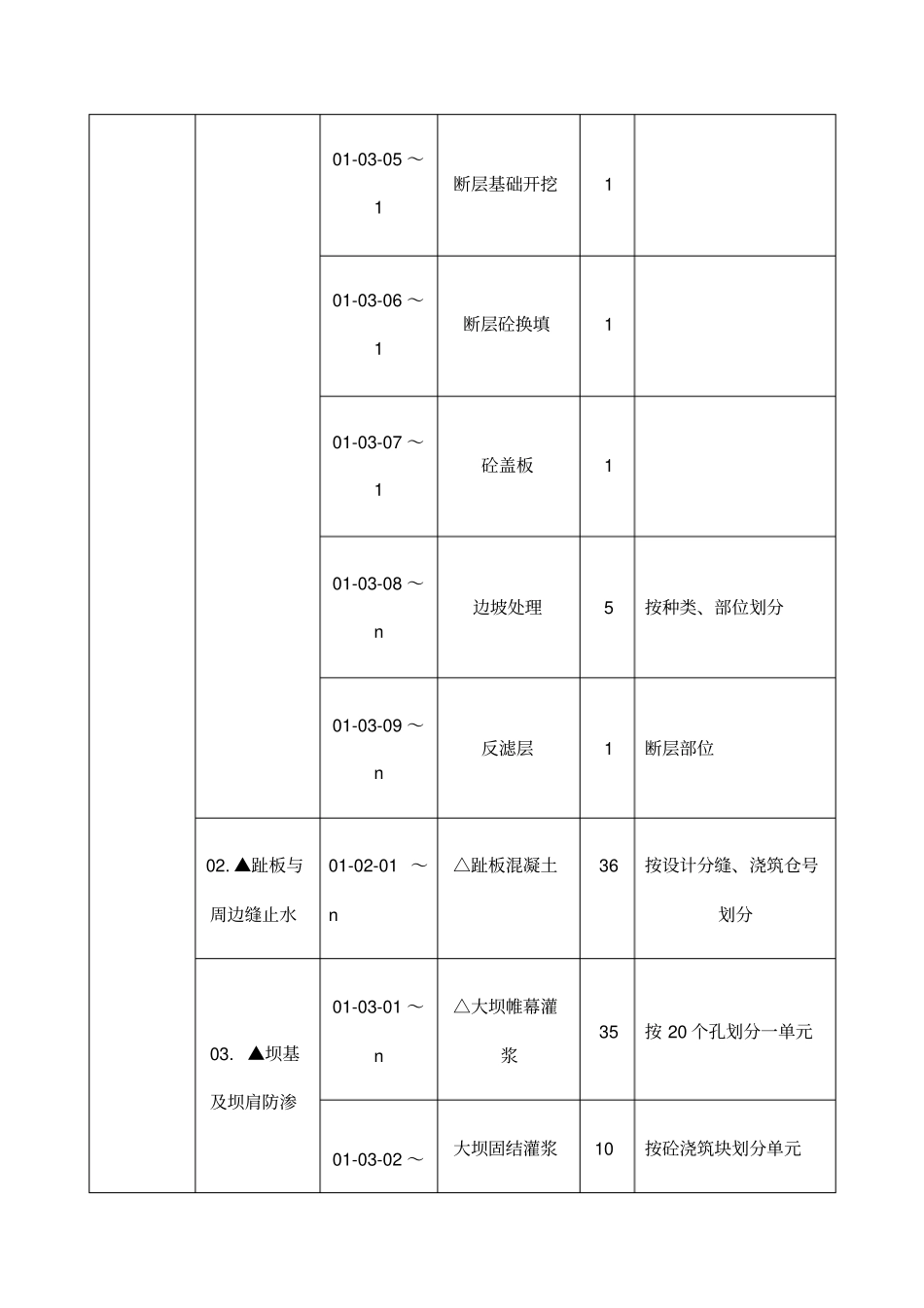

10为界,共划分6个单元01-01-03~n△趾板基础开挖7共分为5个单元,X01~X01、X01~X03、X03~X04、X04~X05、X05~X06、X06~X07、X07~X08各为一个01-02-04~n趾板锚筋6按施工区划分01-03-05~1断层基础开挖101-03-06~1断层砼换填101-03-07~1砼盖板101-03-08~n边坡处理5按种类、部位划分01-03-09~n反滤层1断层部位02
▲趾板与周边缝止水01-02-01~n△趾板混凝土36按设计分缝、浇筑仓号划分03
▲坝基及坝肩防渗01-03-01~n△大坝帷幕灌浆35按20个孔划分一单元01-03-02~大坝固结灌浆10按砼浇筑块划分单元n04

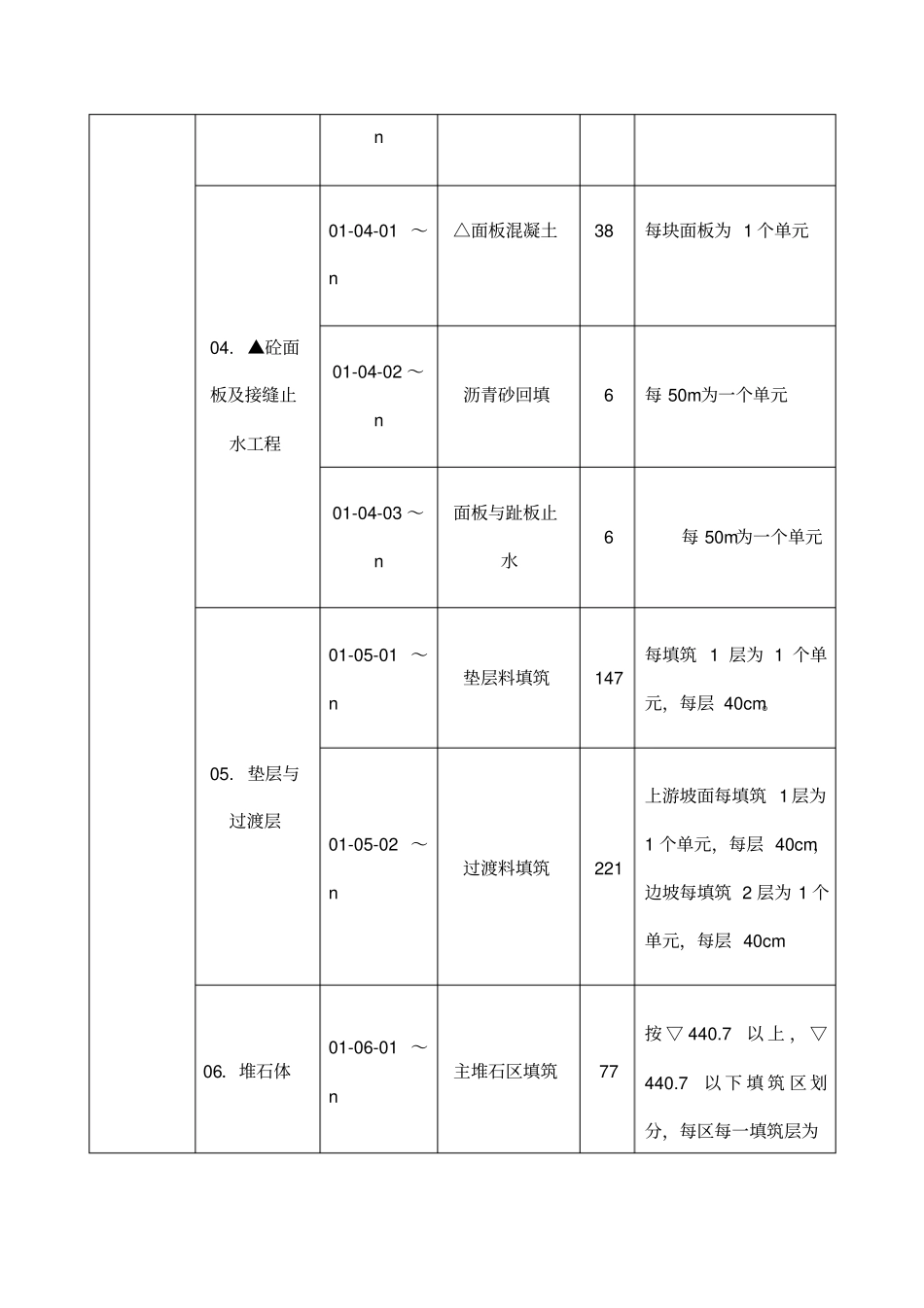

▲砼面板及接缝止水工程01-04-01~n△面板混凝土38每块面板为1个单元01-04-02~n沥青砂回填6每50m为一个单元01-04-03~n面板与趾板止水6每50m为一个单元05
垫层与过渡层01-05-01~n垫层料填筑147每填筑1层为1个单元,每层40cm
01-05-02~n过渡料填筑221上游坡面每填筑1层为1个单元,每层40cm,边坡每填筑2层为1个单元,每层40cm06.堆石体01-06-01~n主堆石区填筑77按▽440
7以上,▽440
7以下填筑区划分,每区每一填筑层为1个单元,每层80cm01-06-02~n副堆石区填筑68▽440
7以下填筑区划分,每区每一填筑层为1个单元,每层80cm07
上游铺盖和盖重01-07-01
