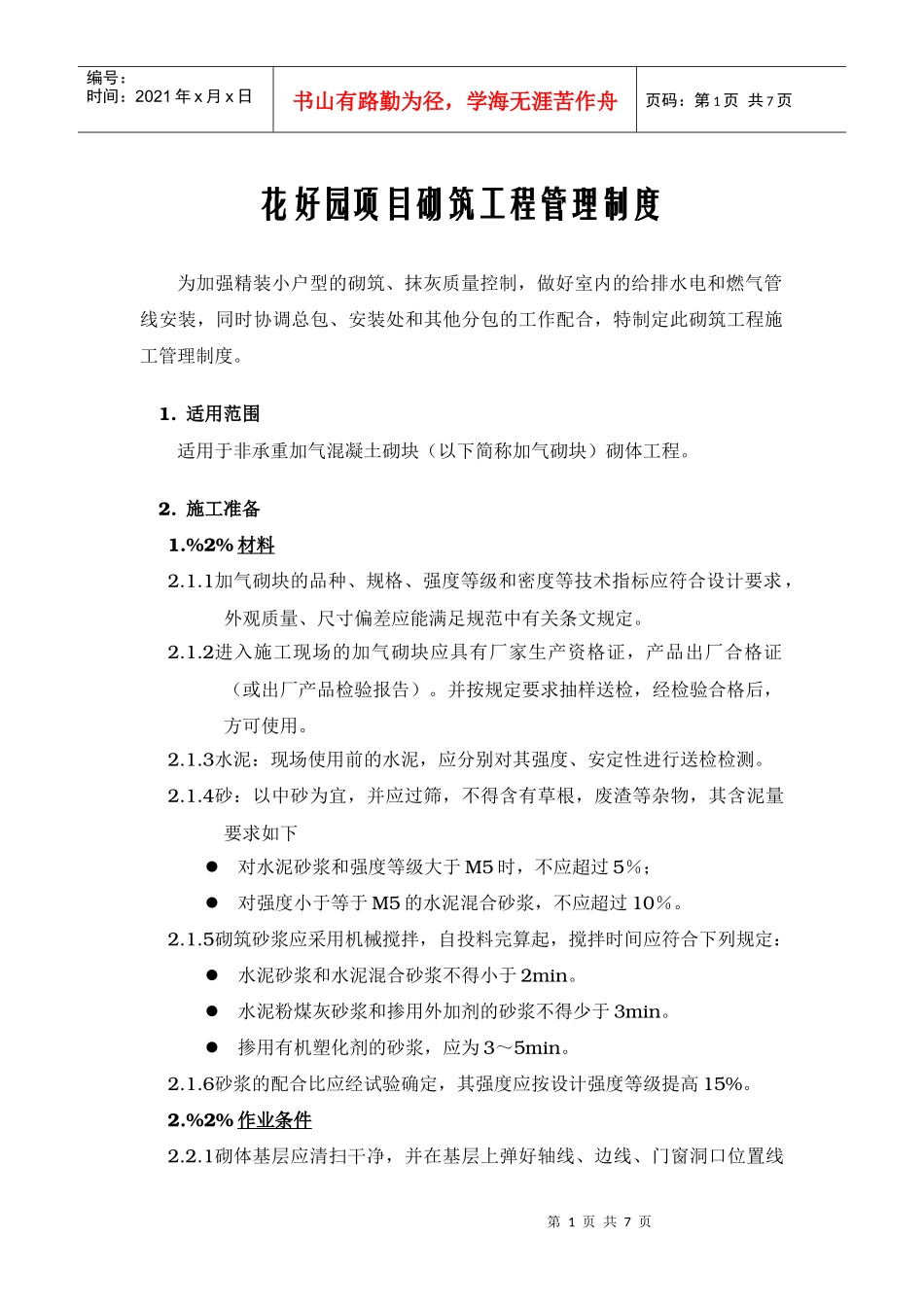

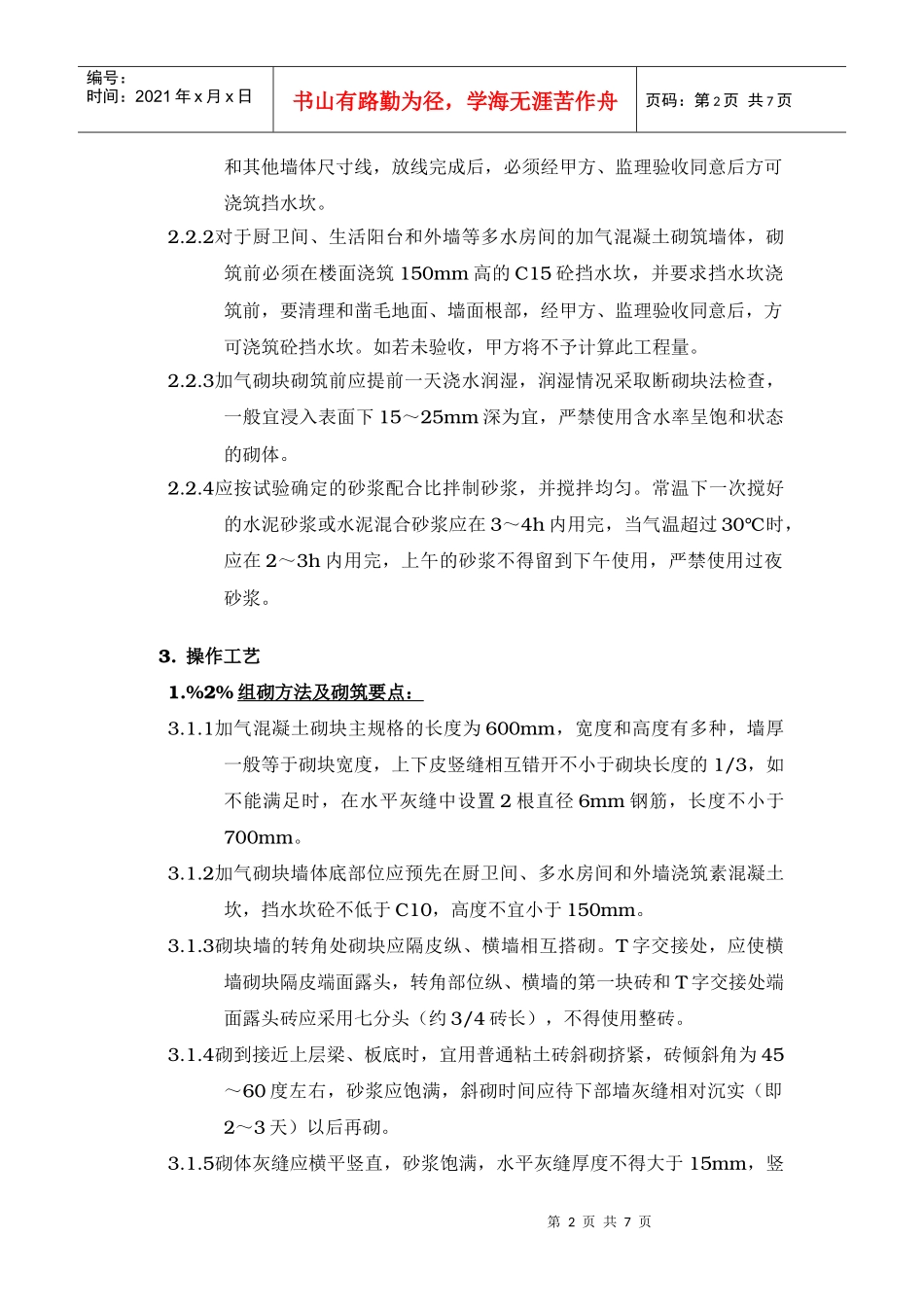

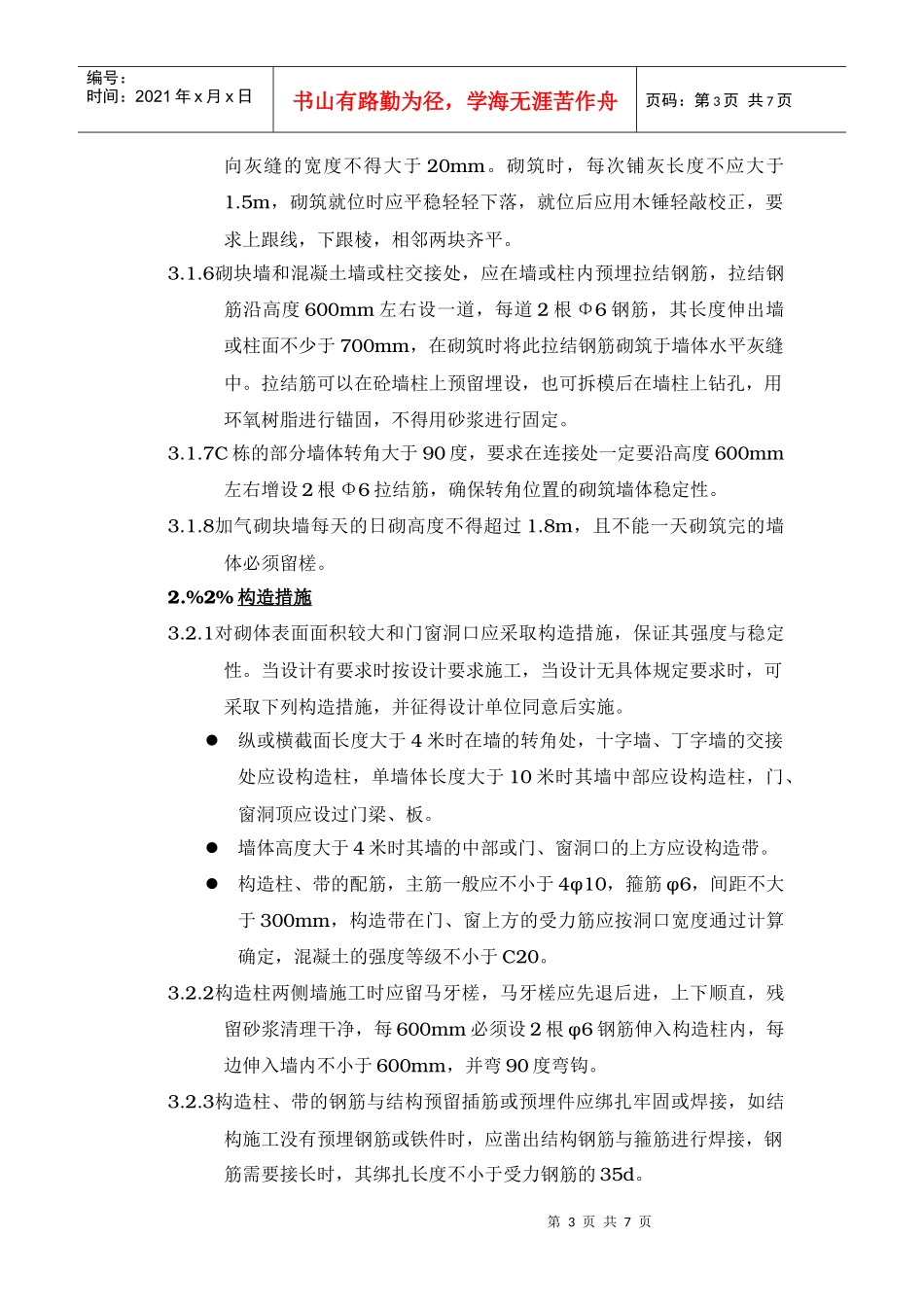

第1页共7页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共7页花好园项目砌筑工程管理制度为加强精装小户型的砌筑、抹灰质量控制,做好室内的给排水电和燃气管线安装,同时协调总包、安装处和其他分包的工作配合,特制定此砌筑工程施工管理制度
适用范围适用于非承重加气混凝土砌块(以下简称加气砌块)砌体工程
%2%材料2
1加气砌块的品种、规格、强度等级和密度等技术指标应符合设计要求,外观质量、尺寸偏差应能满足规范中有关条文规定
2进入施工现场的加气砌块应具有厂家生产资格证,产品出厂合格证(或出厂产品检验报告)
并按规定要求抽样送检,经检验合格后,方可使用
3水泥:现场使用前的水泥,应分别对其强度、安定性进行送检检测
4砂:以中砂为宜,并应过筛,不得含有草根,废渣等杂物,其含泥量要求如下对水泥砂浆和强度等级大于M5时,不应超过5%;对强度小于等于M5的水泥混合砂浆,不应超过10%
5砌筑砂浆应采用机械搅拌,自投料完算起,搅拌时间应符合下列规定:水泥砂浆和水泥混合砂浆不得小于2min
水泥粉煤灰砂浆和掺用外加剂的砂浆不得少于3min
掺用有机塑化剂的砂浆,应为3~5min
6砂浆的配合比应经试验确定,其强度应按设计强度等级提高15%
%2%作业条件2
1砌体基层应清扫干净,并在基层上弹好轴线、边线、门窗洞口位置线第2页共7页第1页共7页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共7页和其他墙体尺寸线,放线完成后,必须经甲方、监理验收同意后方可浇筑挡水坎
