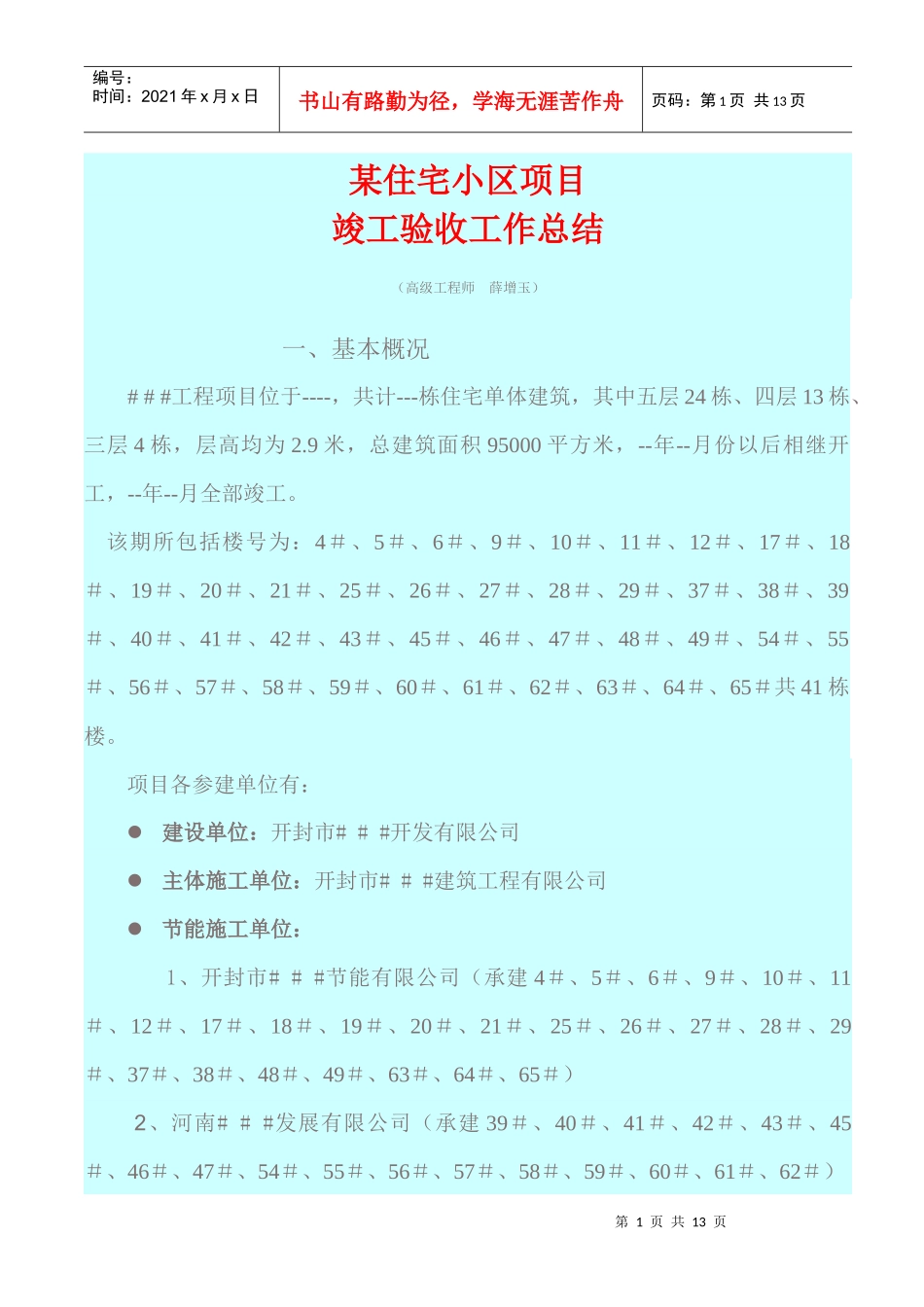

第1页共13页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共13页某住宅小区项目竣工验收工作总结(高级工程师薛增玉)一、基本概况###工程项目位于----,共计---栋住宅单体建筑,其中五层24栋、四层13栋、三层4栋,层高均为2.9米,总建筑面积95000平方米,--年--月份以后相继开工,--年--月全部竣工。该期所包括楼号为:4#、5#、6#、9#、10#、11#、12#、17#、18#、19#、20#、21#、25#、26#、27#、28#、29#、37#、38#、39#、40#、41#、42#、43#、45#、46#、47#、48#、49#、54#、55#、56#、57#、58#、59#、60#、61#、62#、63#、64#、65#共41栋楼。项目各参建单位有:建设单位:开封市###开发有限公司主体施工单位:开封市###建筑工程有限公司节能施工单位:1、开封市###节能有限公司(承建4#、5#、6#、9#、10#、11#、12#、17#、18#、19#、20#、21#、25#、26#、27#、28#、29#、37#、38#、48#、49#、63#、64#、65#)2、河南###发展有限公司(承建39#、40#、41#、42#、43#、45#、46#、47#、54#、55#、56#、57#、58#、59#、60#、61#、62#)第2页共13页第1页共13页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共13页设计单位:开封市###设计有限责任公司勘察单位:开封市###设计院监理单位:开封市###工程监理有限公司在各参建单位全体参建人员的共同努力下,较好的完成了本期工程施工任务,经开封市质量管理部门的验收评定,有15栋楼较为突出,获07年度“开封市优质结构奖”。具体楼号如下:12#、26#、27#、37#、38#、42#、45#、46#、54#、57#、58#、58#、64#、65#及商务综合楼。###工程部也被公司评为“年度优秀工程项目管理部门”。二、工程检查验收工作的回顾检查验收工作贯穿于工程的整个施工过程中,回顾该项工作的开展,主要包括以下几项内容:1.进场材料的检查验收。严扒进场材料关,是保证工程质量的前提,对所有进场的工程材料、设备、构配件除监理单位认真检查验收外,工程部主管人员同时进行检查验收,对一些关键材料如:电气配件、电缆电线、防水材料、给排水管材、屋面瓦、门窗等,指定厂家和品牌,或进行甩项专业承包,有效的规范了施工单位对合格材料的使用,为保证工程的质量奠定了基础。2.隐蔽工程的验收。隐蔽工程验收,是在施工过程中工程质量控制的重要环节。主要包括:基础工程、钢筋混凝土工程、防水工程(屋面、卫生间)以及一些关键部位的预留预埋等均要进行隐蔽验收。为加强该项工作的实施,首先由监理单第3页共13页第2页共13页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共13页位按照有关程序进行检查,若不符合要求,责令施工单位进行整改,若监理单位通过重新检验认为符合要求,再由工程部主管工程师进行复验,确认符合要求,均在隐蔽验收记录上签字,施工单位方可进行下道工序施工。这样,加强了隐蔽工程的监督控制,有利于保证工程的内在质量。3、检验批的检查验收。该项工作主要由现场监理工程师完成,工程部管理人员进行监督。严格按照验收规范的规定进行。4、分项、分部工程的验收。该工作是施工过程控制的关键环节,按照规定程序进行,分项工程由专业监理工程师负责组织进行,重要的分部工程监理单位组织,施工单位质量、技术负责人及设计单位项目负责人及工程部有关人员参加,共同验收,并形成验收资料文件,市质监站进行实体检测和验收,从而杜绝或减少了漏洞和隐患,保证了工程质量。5、分户验收工作。分户验收是近年来国家为加强住宅工程质量,减少客户投诉所采取的一项措施,开封市首批在一期工程进行试点。因此,我们积累了一定的经验,在二期工程验收实践中,我们计划周全,认真分工,提前着手,分为两个时间段进行。一是主体完成进行主体工程验收前进行,主要是对室内空间尺寸、轴线位置及墙体、砼观感质量等进行检测检查,发现问题进行及时整改和处理,避免了质量问题的进一步扩大;二是在工程竣工验收前进行分户验收,该阶段工作由工程部组织,分为四个小组:1.公共...
