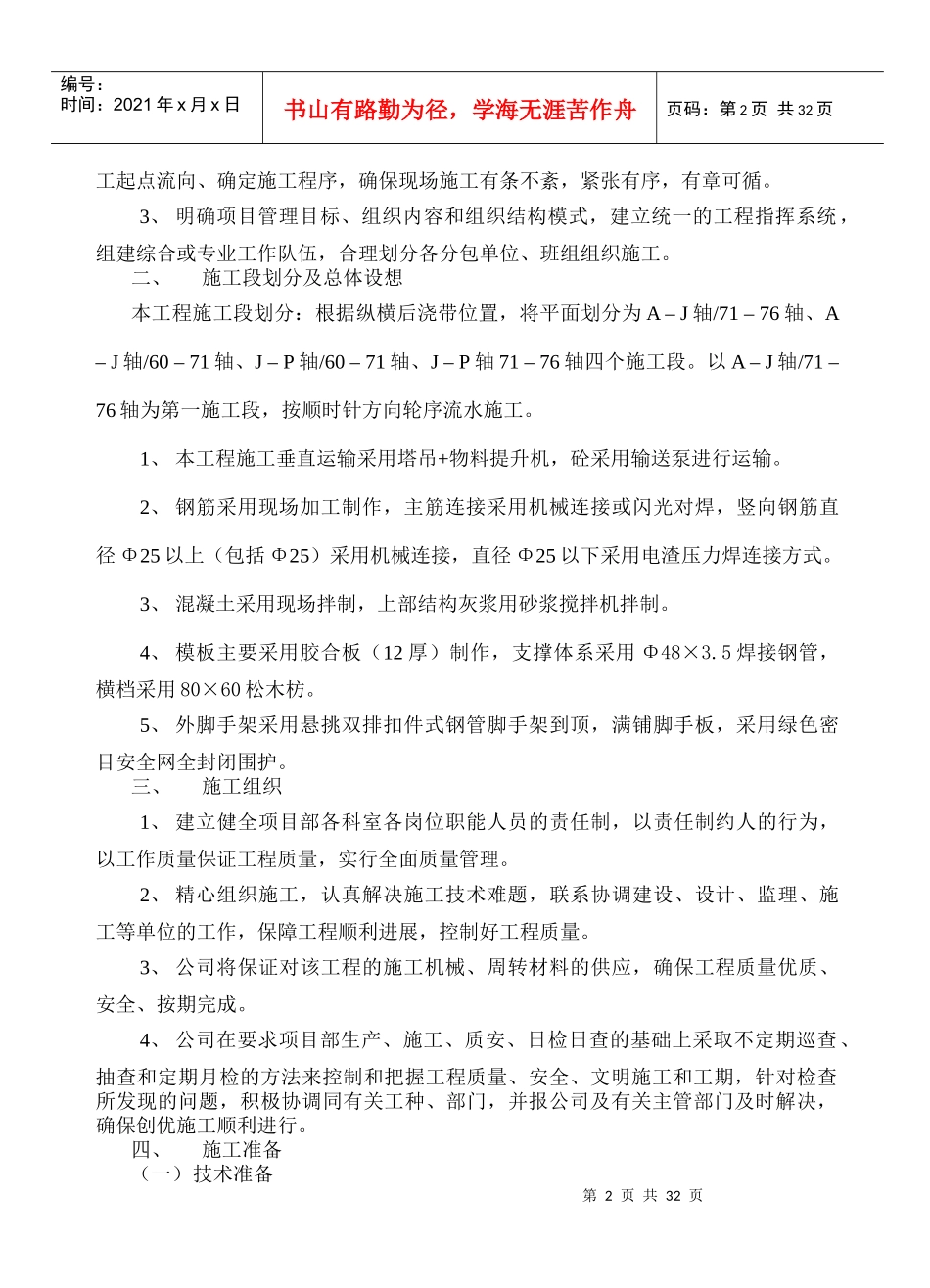

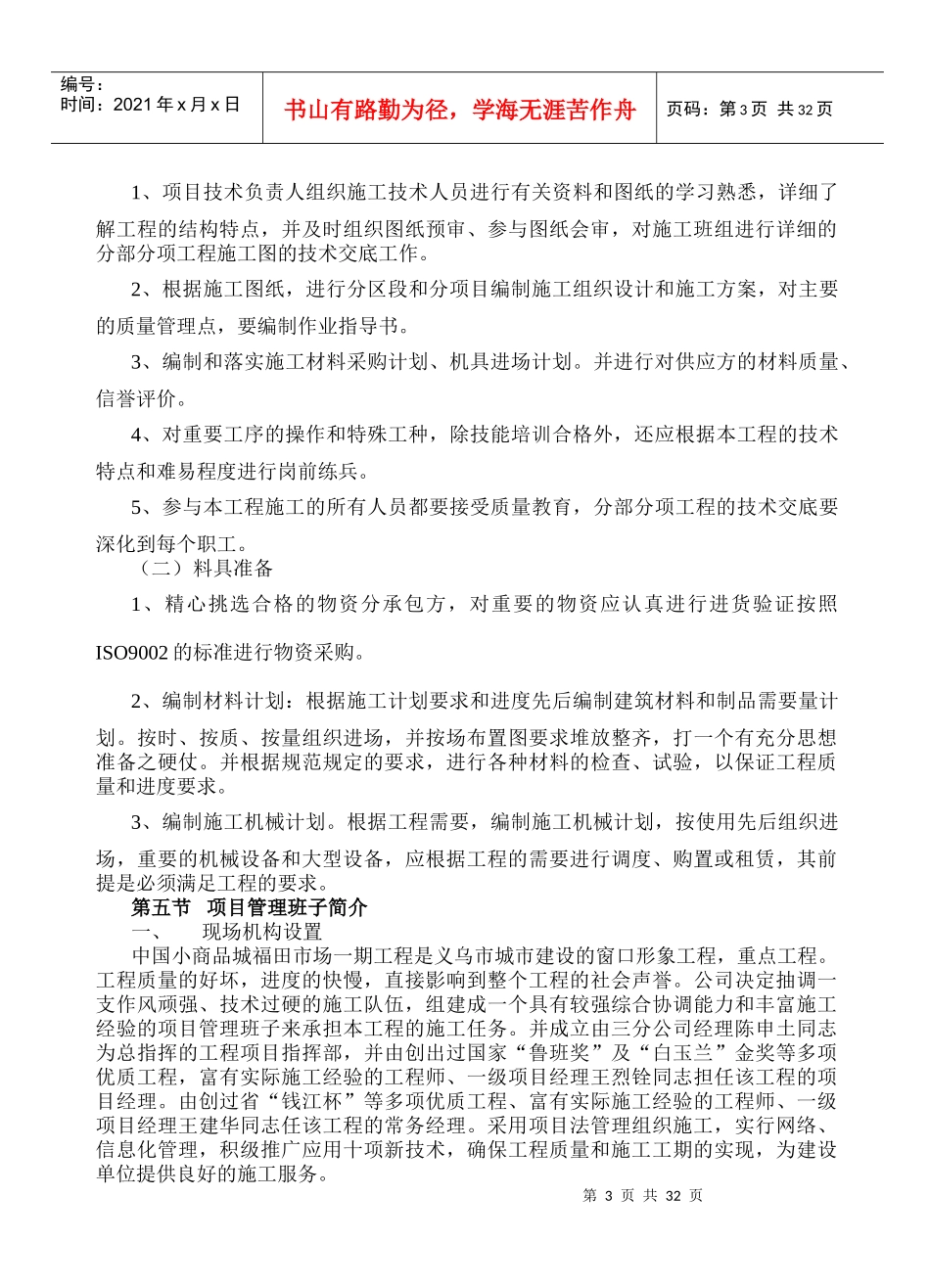

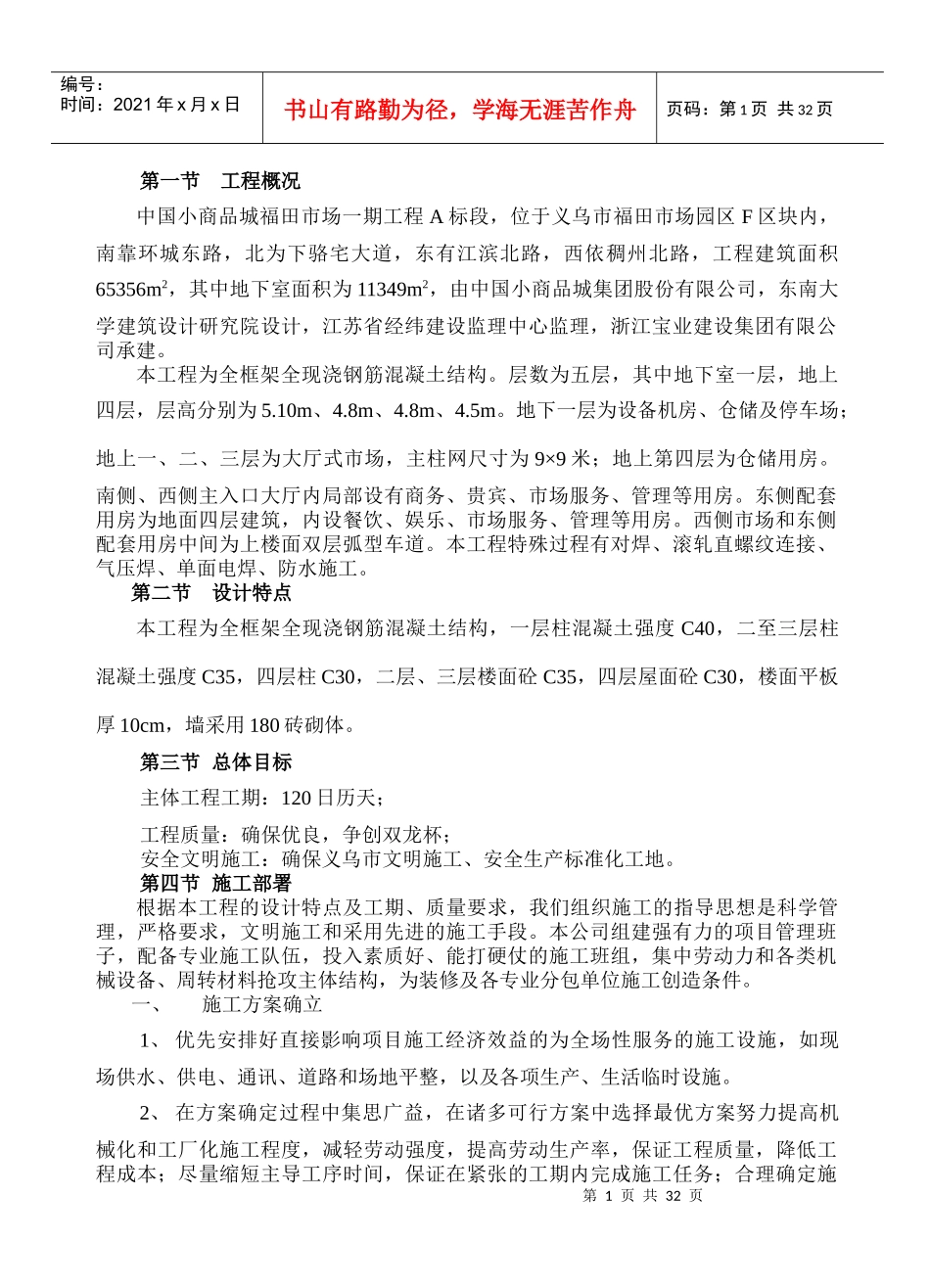

第1页共32页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共32页第一节工程概况中国小商品城福田市场一期工程A标段,位于义乌市福田市场园区F区块内,南靠环城东路,北为下骆宅大道,东有江滨北路,西依稠州北路,工程建筑面积65356m2,其中地下室面积为11349m2,由中国小商品城集团股份有限公司,东南大学建筑设计研究院设计,江苏省经纬建设监理中心监理,浙江宝业建设集团有限公司承建。本工程为全框架全现浇钢筋混凝土结构。层数为五层,其中地下室一层,地上四层,层高分别为5.10m、4.8m、4.8m、4.5m。地下一层为设备机房、仓储及停车场;地上一、二、三层为大厅式市场,主柱网尺寸为9×9米;地上第四层为仓储用房。南侧、西侧主入口大厅内局部设有商务、贵宾、市场服务、管理等用房。东侧配套用房为地面四层建筑,内设餐饮、娱乐、市场服务、管理等用房。西侧市场和东侧配套用房中间为上楼面双层弧型车道。本工程特殊过程有对焊、滚轧直螺纹连接、气压焊、单面电焊、防水施工。第二节设计特点本工程为全框架全现浇钢筋混凝土结构,一层柱混凝土强度C40,二至三层柱混凝土强度C35,四层柱C30,二层、三层楼面砼C35,四层屋面砼C30,楼面平板厚10cm,墙采用180砖砌体。第三节总体目标主体工程工期:120日历天;工程质量:确保优良,争创双龙杯;安全文明施工:确保义乌市文明施工、安全生产标准化工地。第四节施工部署根据本工程的设计特点及工期、质量要求,我们组织施工的指导思想是科学管理,严格要求,文明施工和采用先进的施工手段。本公司组建强有力的项目管理班子,配备专业施工队伍,投入素质好、能打硬仗的施工班组,集中劳动力和各类机械设备、周转材料抢攻主体结构,为装修及各专业分包单位施工创造条件。一、施工方案确立1、优先安排好直接影响项目施工经济效益的为全场性服务的施工设施,如现场供水、供电、通讯、道路和场地平整,以及各项生产、生活临时设施。2、在方案确定过程中集思广益,在诸多可行方案中选择最优方案努力提高机械化和工厂化施工程度,减轻劳动强度,提高劳动生产率,保证工程质量,降低工程成本;尽量缩短主导工序时间,保证在紧张的工期内完成施工任务;合理确定施第2页共32页第1页共32页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共32页工起点流向、确定施工程序,确保现场施工有条不紊,紧张有序,有章可循。3、明确项目管理目标、组织内容和组织结构模式,建立统一的工程指挥系统,组建综合或专业工作队伍,合理划分各分包单位、班组组织施工。二、施工段划分及总体设想本工程施工段划分:根据纵横后浇带位置,将平面划分为A–J轴/71–76轴、A–J轴/60–71轴、J–P轴/60–71轴、J–P轴71–76轴四个施工段。以A–J轴/71–76轴为第一施工段,按顺时针方向轮序流水施工。1、本工程施工垂直运输采用塔吊+物料提升机,砼采用输送泵进行运输。2、钢筋采用现场加工制作,主筋连接采用机械连接或闪光对焊,竖向钢筋直径Φ25以上(包括Φ25)采用机械连接,直径Φ25以下采用电渣压力焊连接方式。3、混凝土采用现场拌制,上部结构灰浆用砂浆搅拌机拌制。4、模板主要采用胶合板(12厚)制作,支撑体系采用Φ48×3.5焊接钢管,横档采用80×60松木枋。5、外脚手架采用悬挑双排扣件式钢管脚手架到顶,满铺脚手板,采用绿色密目安全网全封闭围护。三、施工组织1、建立健全项目部各科室各岗位职能人员的责任制,以责任制约人的行为,以工作质量保证工程质量,实行全面质量管理。2、精心组织施工,认真解决施工技术难题,联系协调建设、设计、监理、施工等单位的工作,保障工程顺利进展,控制好工程质量。3、公司将保证对该工程的施工机械、周转材料的供应,确保工程质量优质、安全、按期完成。4、公司在要求项目部生产、施工、质安、日检日查的基础上采取不定期巡查、抽查和定期月检的方法来控制和把握工程质量、安全、文明施工和工期,针对检查所发现的问题,积极协调同有关工种、部门,并报公司及有关主管部门及时解决,确保创优施工顺利进行。四、施工准备(一)技术准备第3页共32页第2页共32页编号...
