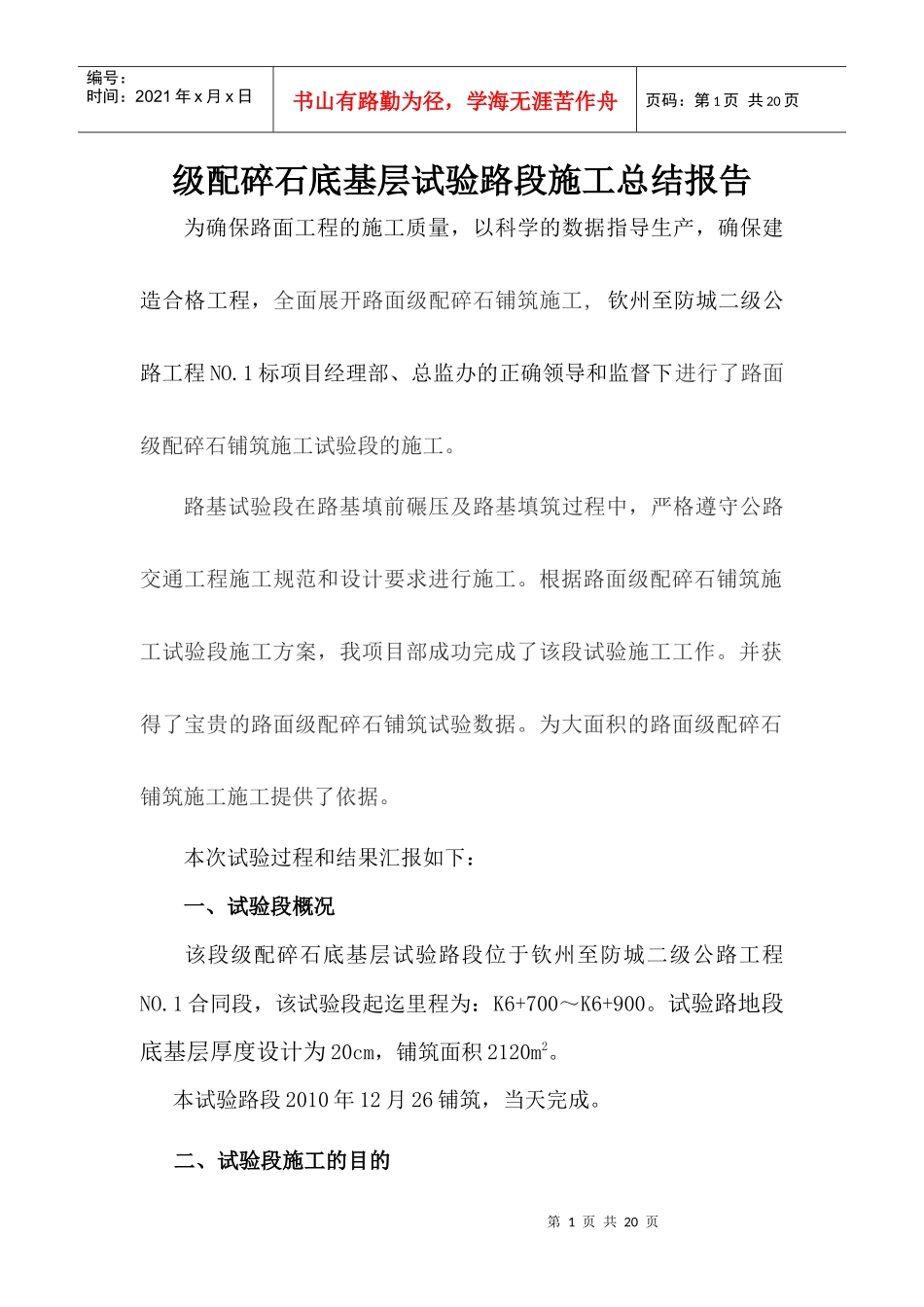

第1页共20页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共20页级配碎石底基层试验路段施工总结报告为确保路面工程的施工质量,以科学的数据指导生产,确保建造合格工程,全面展开路面级配碎石铺筑施工,钦州至防城二级公路工程NO
1标项目经理部、总监办的正确领导和监督下进行了路面级配碎石铺筑施工试验段的施工
路基试验段在路基填前碾压及路基填筑过程中,严格遵守公路交通工程施工规范和设计要求进行施工
根据路面级配碎石铺筑施工试验段施工方案,我项目部成功完成了该段试验施工工作
并获得了宝贵的路面级配碎石铺筑试验数据
为大面积的路面级配碎石铺筑施工施工提供了依据
本次试验过程和结果汇报如下:一、试验段概况该段级配碎石底基层试验路段位于钦州至防城二级公路工程NO
1合同段,该试验段起迄里程为:K6+700~K6+900
试验路地段底基层厚度设计为20cm,铺筑面积2120m2
本试验路段2010年12月26铺筑,当天完成

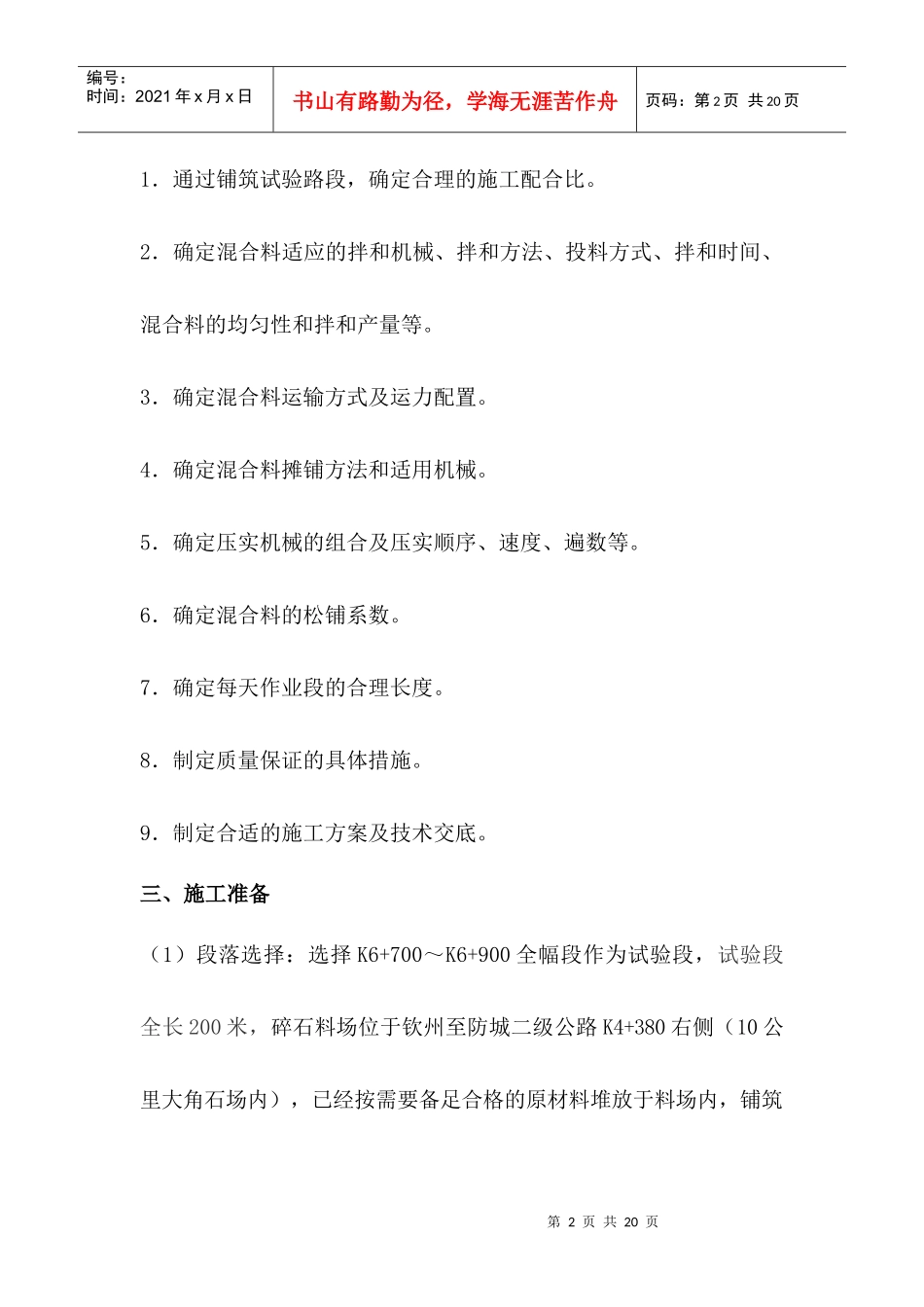

二、试验段施工的目的第2页共20页第1页共20页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共20页1.通过铺筑试验路段,确定合理的施工配合比
2.确定混合料适应的拌和机械、拌和方法、投料方式、拌和时间、混合料的均匀性和拌和产量等
3.确定混合料运输方式及运力配置
4.确定混合料摊铺方法和适用机械
5.确定压实机械的组合及压实顺序、速度、遍数等
6.确定混合料的松铺系数
7.确定每天作业段的合理长度
8.制定质量保证的具体措施
9.制定合适的施工方案及技术交底

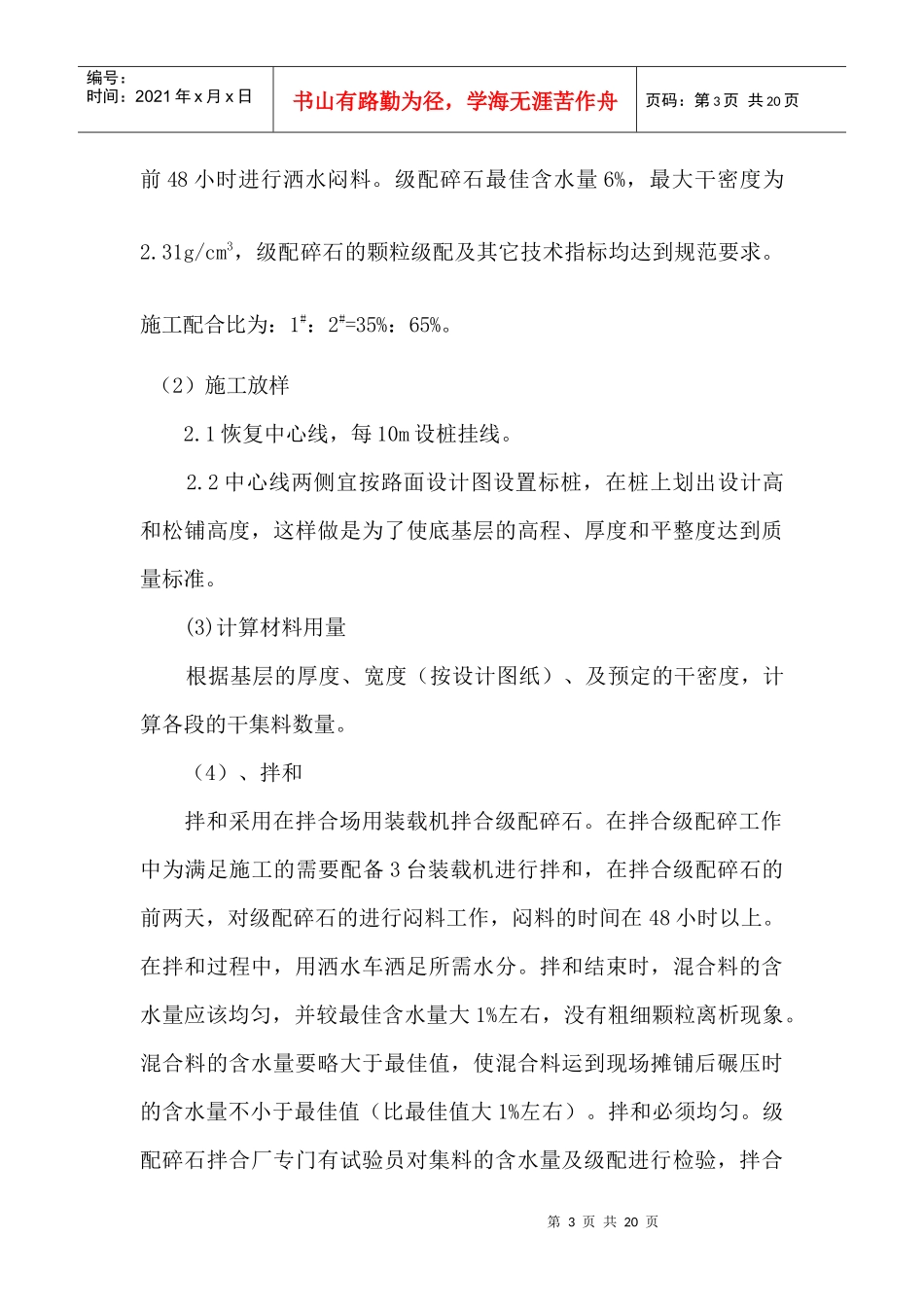

三、施工准备(1)段落选择:选择K6+700~K6+900全幅段作为试验段,试验段全长200米,碎石料场位于钦州至防城二级公路K4+380右侧(10公里大角石场内),已经按需要备足合格的原材料堆放于料场内,铺筑第3页共20页第2页共20页编号:时间:2021年
