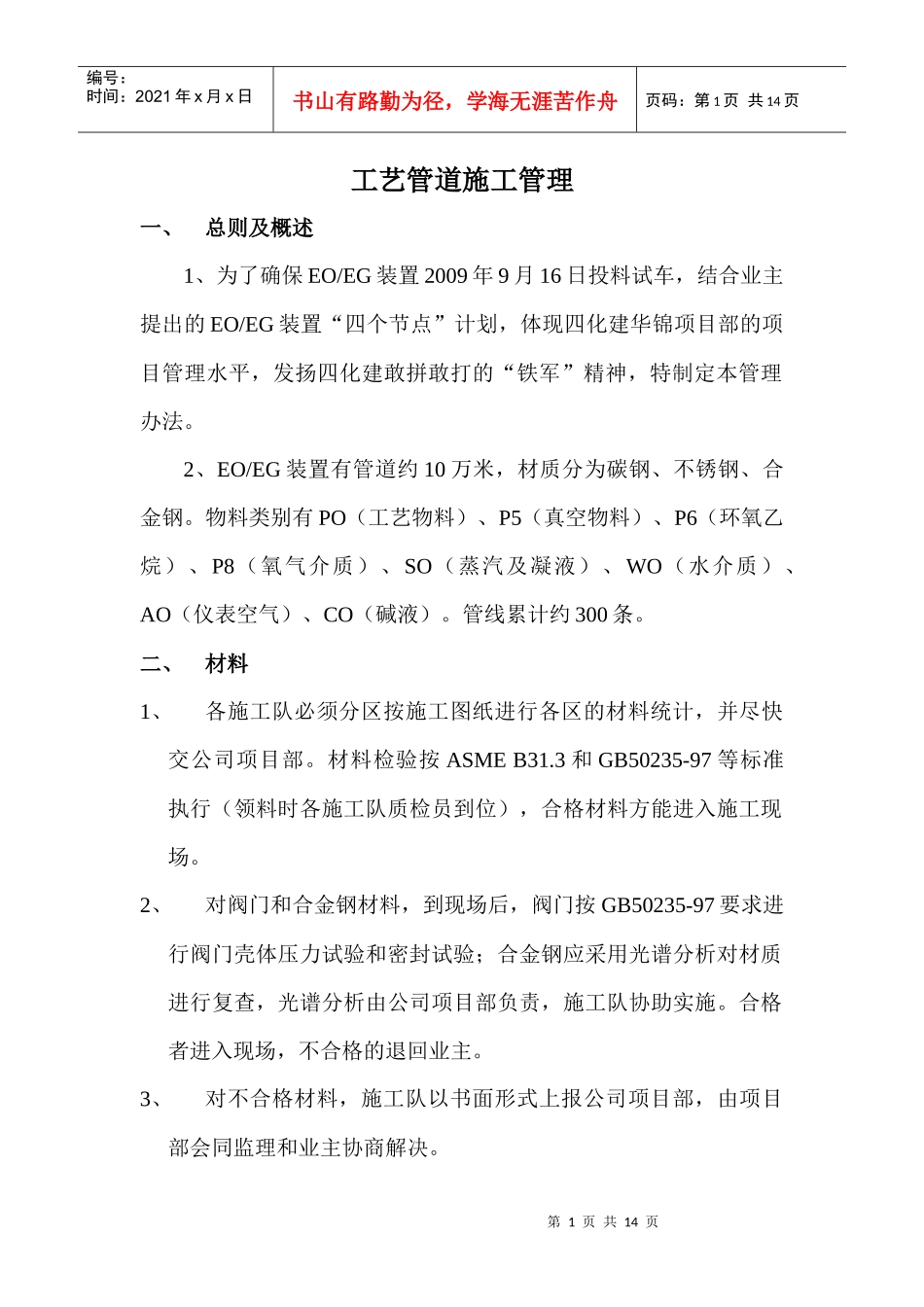

第1页共14页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共14页工艺管道施工管理一、总则及概述1、为了确保EO/EG装置2009年9月16日投料试车,结合业主提出的EO/EG装置“四个节点”计划,体现四化建华锦项目部的项目管理水平,发扬四化建敢拼敢打的“铁军”精神,特制定本管理办法
2、EO/EG装置有管道约10万米,材质分为碳钢、不锈钢、合金钢
物料类别有PO(工艺物料)、P5(真空物料)、P6(环氧乙烷)、P8(氧气介质)、SO(蒸汽及凝液)、WO(水介质)、AO(仪表空气)、CO(碱液)
管线累计约300条
二、材料1、各施工队必须分区按施工图纸进行各区的材料统计,并尽快交公司项目部
材料检验按ASMEB31
3和GB50235-97等标准执行(领料时各施工队质检员到位),合格材料方能进入施工现场
2、对阀门和合金钢材料,到现场后,阀门按GB50235-97要求进行阀门壳体压力试验和密封试验;合金钢应采用光谱分析对材质进行复查,光谱分析由公司项目部负责,施工队协助实施
合格者进入现场,不合格的退回业主
3、对不合格材料,施工队以书面形式上报公司项目部,由项目部会同监理和业主协商解决

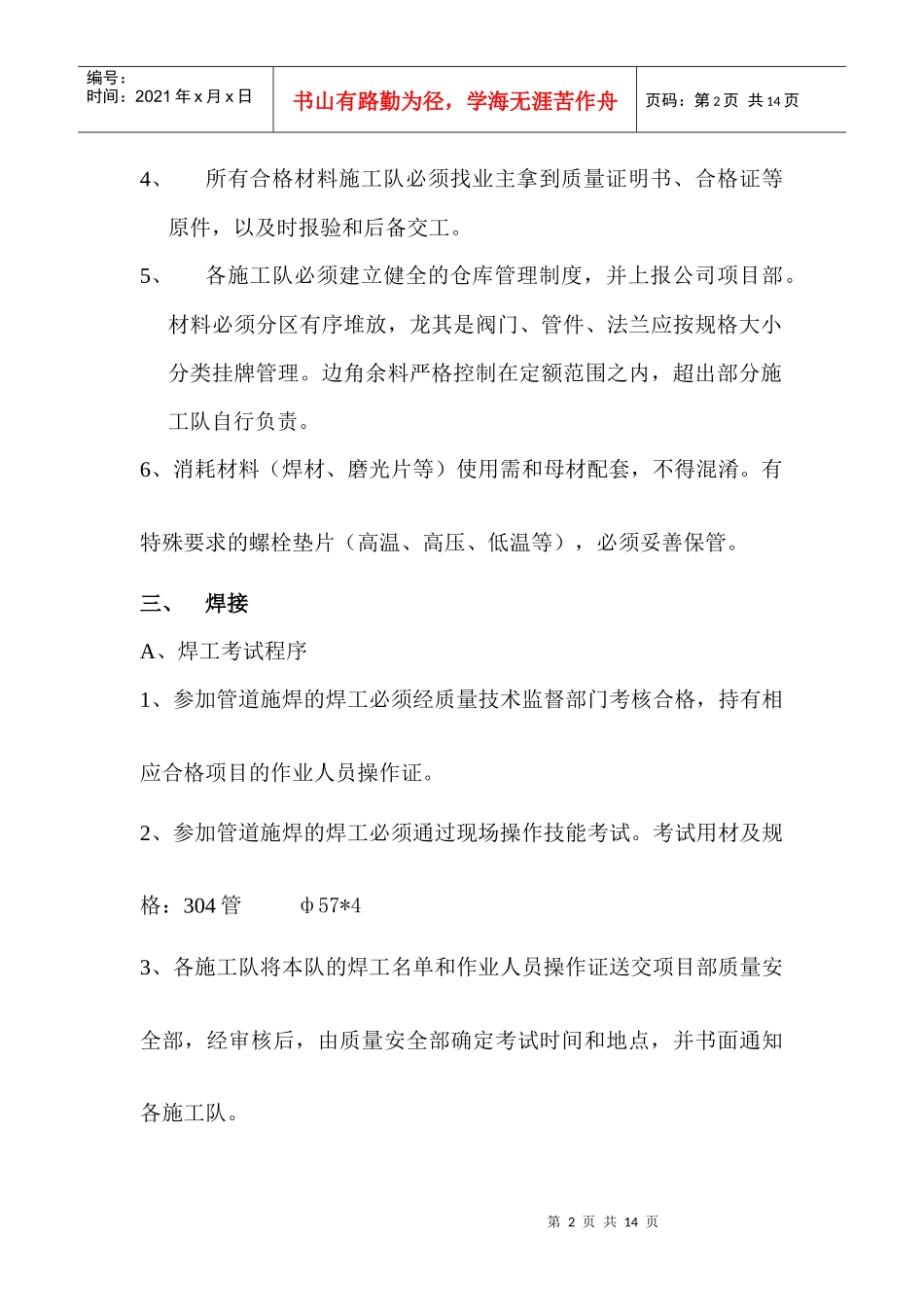

第2页共14页第1页共14页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共14页4、所有合格材料施工队必须找业主拿到质量证明书、合格证等原件,以及时报验和后备交工
5、各施工队必须建立健全的仓库管理制度,并上报公司项目部
材料必须分区有序堆放,龙其是阀门、管件、法兰应按规格大小分类挂牌管理
边角余料严格控制在定额范围之内,超出部分施工队自行负责
6、消耗材料(焊材、磨光片等)使用需和母材配套,不得混淆
有特殊要求的螺栓垫片(高温、高压、低温等),必须妥善保管

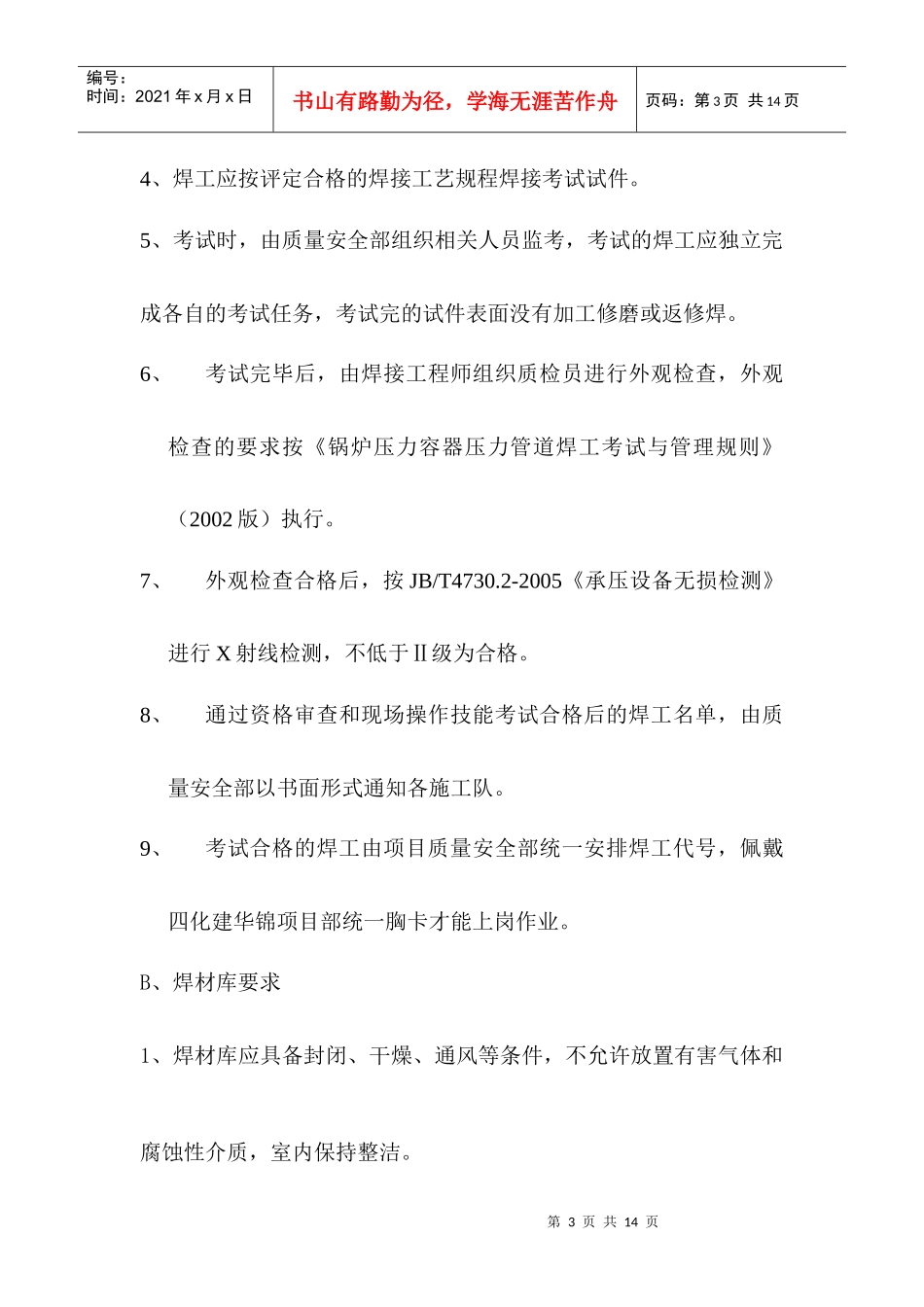

三、焊接A、焊工考试程序1、参加管道施焊的焊工必须经质量技术监督部门考核合
