第1页共15页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共15页级配碎石底基层试验路段施工技术方案一、工程概况该段级配碎石底基层试验路段位于XX二级公路路面XX合同段,起迄里程为:K000+000
000~K000+000
本试验路地段底基层厚度设计为XXcm,铺筑面积XXm2
本试验路段计划0000年0月0铺筑
二、试验段施工的目的1.通过铺筑试验路段,确定合理的施工配合比
2.确定混合料适应的拌和机械、拌和方法、投料方式、拌和时间、混合料的均匀性和拌和产量等
3.确定混合料运输方式及运力配置
4.确定混合料摊铺方法和适用机械
5.确定压实机械的组合及压实顺序、速度、遍数等
6.确定混合料的松铺系数
7.确定每天作业段的合理长度
8.制定质量保证的具体措施
9.制定合适的施工方案及技术交底
三、施工机械准备用于K000+000
000~K000+000
000级配碎石底基层试验路段施工机械如下:WSC200型拌合楼1套、180型平地机一台、ZL-50装载第2页共15页第1页共15页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共15页机1台、自御汽车10辆、ZY-20振动压路机1台

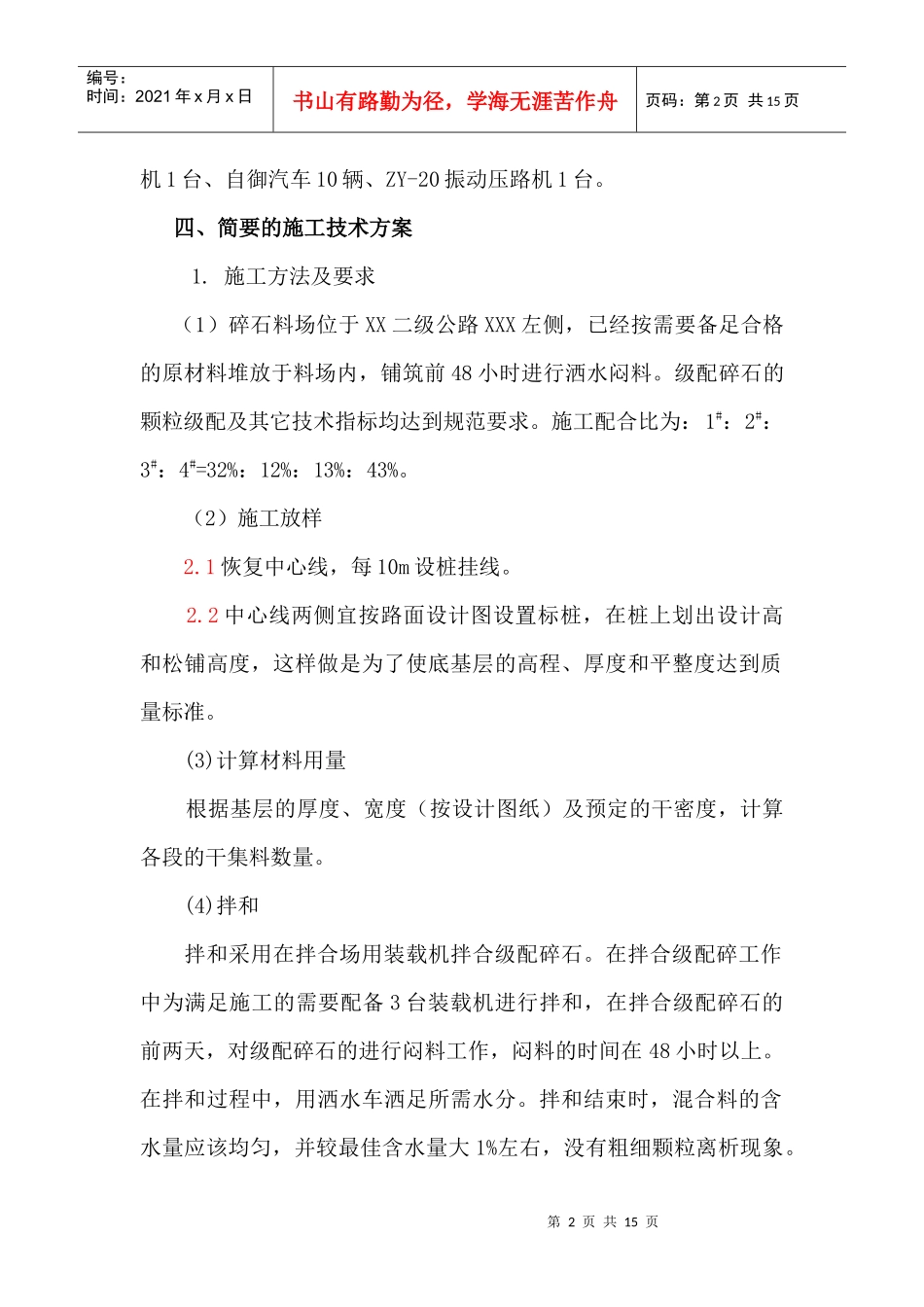

四、简要的施工技术方案1
施工方法及要求(1)碎石料场位于XX二级公路XXX左侧,已经按需要备足合格的原材料堆放于料场内,铺筑前48小时进行洒水闷料
级配碎石的颗粒级配及其它技术指标均达到规范要求
施工配合比为:1#:2#:3#:4#=32%:12%:13%:43%
(2)施工放样2
1恢复中心线,每10m设桩挂线
2中心线两侧宜按路面设计图设置标桩,在桩上划出设计高和松铺高度,这样做是为了使底基层的高程、厚度和平整度达到质量标准
(3)计算材料用量根据基层的厚度、宽度(按设计图纸)及预定的干密度,计算各段的干集料数量
