一、目的通過建立有效的工程變更作業管制,確保工程變更﹑工程處置的正確性、有效性以及作業的順暢進行
文件修訂履歷版次修訂內容與理由修訂頁次修訂日期V1
0初版發行第1页共7页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共7页二、範圍涉及到BU3所有產品製造活動的工程變更﹑工程處置
1工程變更通知(ECN):產品變更涉及長期性變動,必須對BOM、材料規格、制程、客戶資料及相關文件做修正,這种變更需要進行工程變更通知
其中包含DCN(產品量產前的工程變更通知)、ECN(產品量產後的工程變更通知)
2工程處置通知(EDN):對于產品臨時性的一些特殊要求,例如:增加替代料,提高效率,降低成本,提高品質等,不做長期性的變動,這种變更需要進行工程處置通知
3工程變更小組:系統工程變更作業生效之前,對工程變更作業的相關內容及條件需在工程變更會議(ECN會議)上討論確認所有成員組成的小組
ECN會議由PE/PME負責主導,由MFG、MAT、PMC、PV、IE、TE、FPM、QA等各部門人員組成的ECN會議小組成員參加

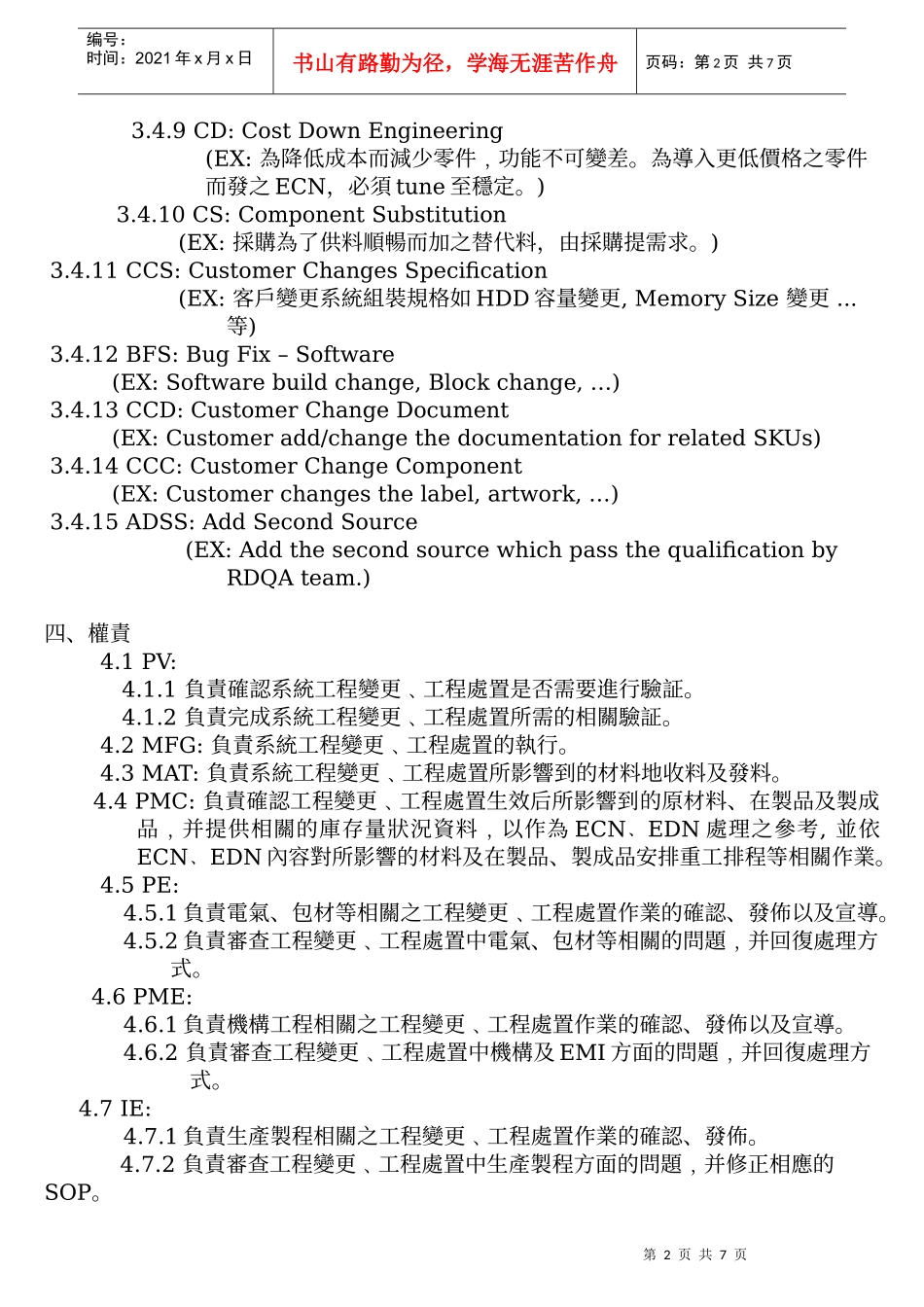

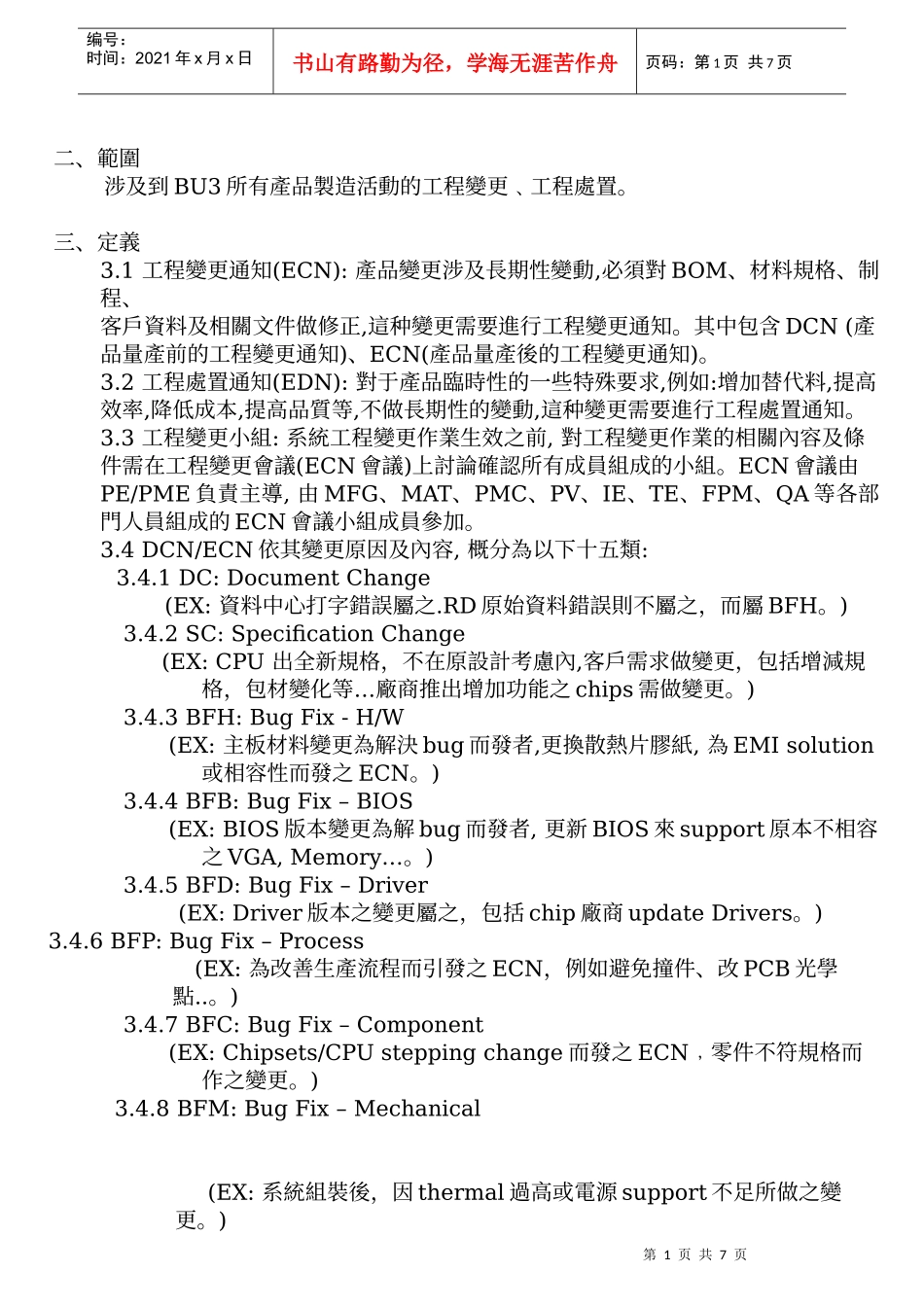

4DCN/ECN依其變更原因及內容,概分為以下十五類:3
1DC:DocumentChange(EX:資料中心打字錯誤屬之
RD原始資料錯誤則不屬之,而屬BFH
2SC:SpecificationChange(EX:CPU出全新規格,不在原設計考慮內,客戶需求做變更,包括增減規…格,包材變化等廠商推出增加功能之chips需做變更
3BFH:BugFix-H/W(EX:主板材料變更為解決bug而發者,更換散熱片膠紙,為EMIsolution或相容性而發之ECN
4BFB:BugFix–BIOS(EX:BIOS版本變更為解bug而發者,更新BIOS來support原本不相容之VGA,Memory…
