一、施工总体布置1
1、编制说明本拟建工程为广东内河船员考试中心职工宿舍楼
建设单位为中华人民共和国海事局,设计单位为广东省建工设计院
本施工组织设计是根据招标文件及设计施工图纸,结合本公司多年来从事房屋建筑施工中积累的丰富经验,综合本公司技术力量、劳动力资源、机械设备等编制而成
2、编制依据a、招标文件:(1)、招标工程综合说明;(2)、招标须知;(3)、设计施工图纸
b、施工现场勘查情况
c、国家、省、市有关工程建设、建筑法规
d、主要施工规范、规程及标准
e、本公司管理文件:(1)、质量手册;(2)、程序文件;(3)、作业指导文件

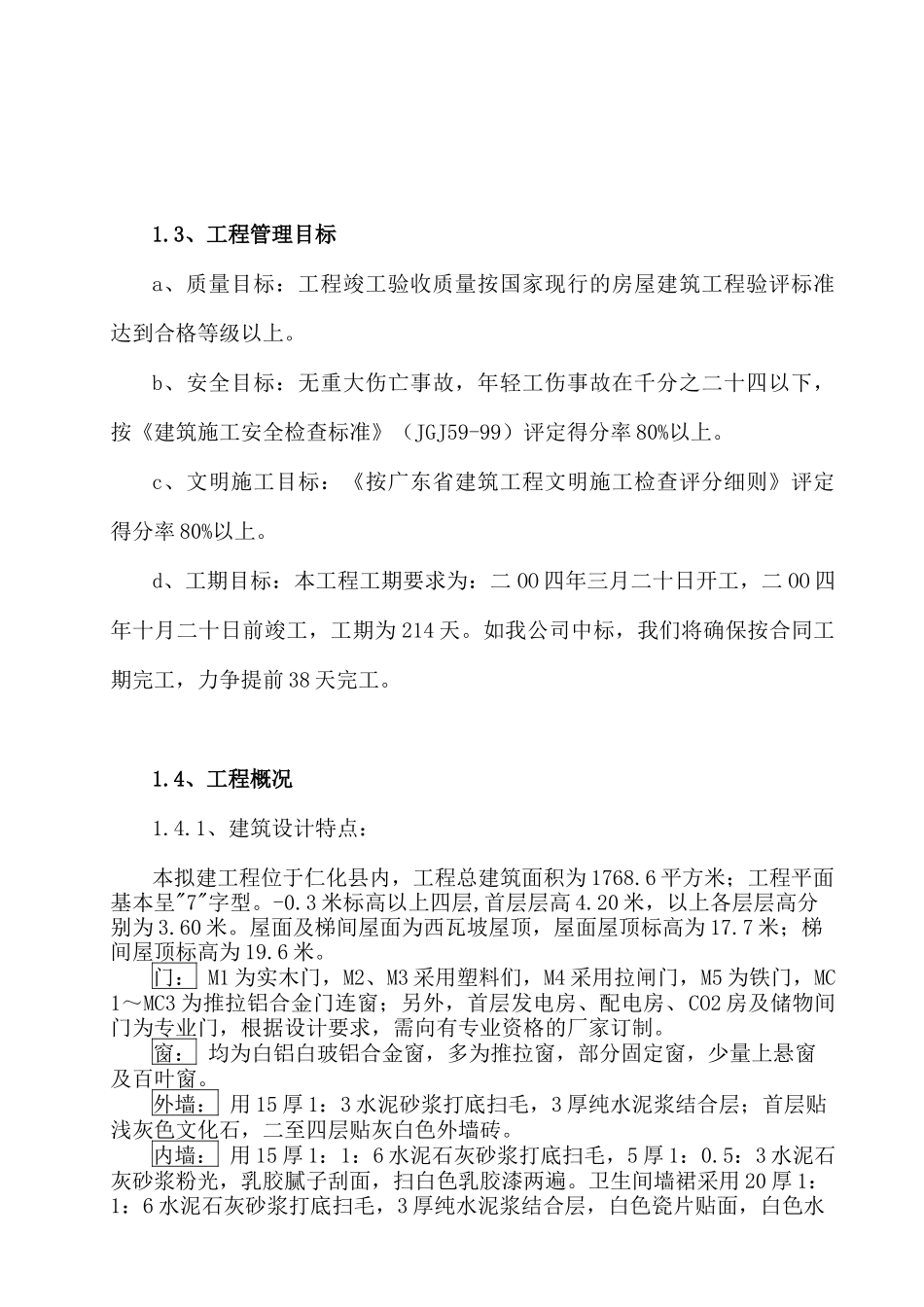

3、工程管理目标a、质量目标:工程竣工验收质量按国家现行的房屋建筑工程验评标准达到合格等级以上
b、安全目标:无重大伤亡事故,年轻工伤事故在千分之二十四以下,按《建筑施工安全检查标准》(JGJ59-99)评定得分率80%以上
c、文明施工目标:《按广东省建筑工程文明施工检查评分细则》评定得分率80%以上
d、工期目标:本工程工期要求为:二OO四年三月二十日开工,二OO四年十月二十日前竣工,工期为214天
如我公司中标,我们将确保按合同工期完工,力争提前38天完工
4、工程概况1
1、建筑设计特点:本拟建工程位于仁化县内,工程总建筑面积为1768
6平方米;工程平面基本呈"7"字型
3米标高以上四层,首层层高4
20米,以上各层层高分别为3
屋面及梯间屋面为西瓦坡屋顶,屋面屋顶标高为17
7米;梯间屋顶标高为19
门:M1为实木门,M2、M3采用塑料们,M4采用拉闸门,M5为铁门,MC1~MC3为推拉铝合金门连窗;另外,首层发电房、配电房、CO2房及储物间门为专业门,根据设计要求,需向有专业资格的厂家订制
窗:均为白铝白玻铝合金窗,多为推拉窗,部分固定窗,少量上悬窗及百叶窗
外墙:用15厚1:3水泥砂浆打底
