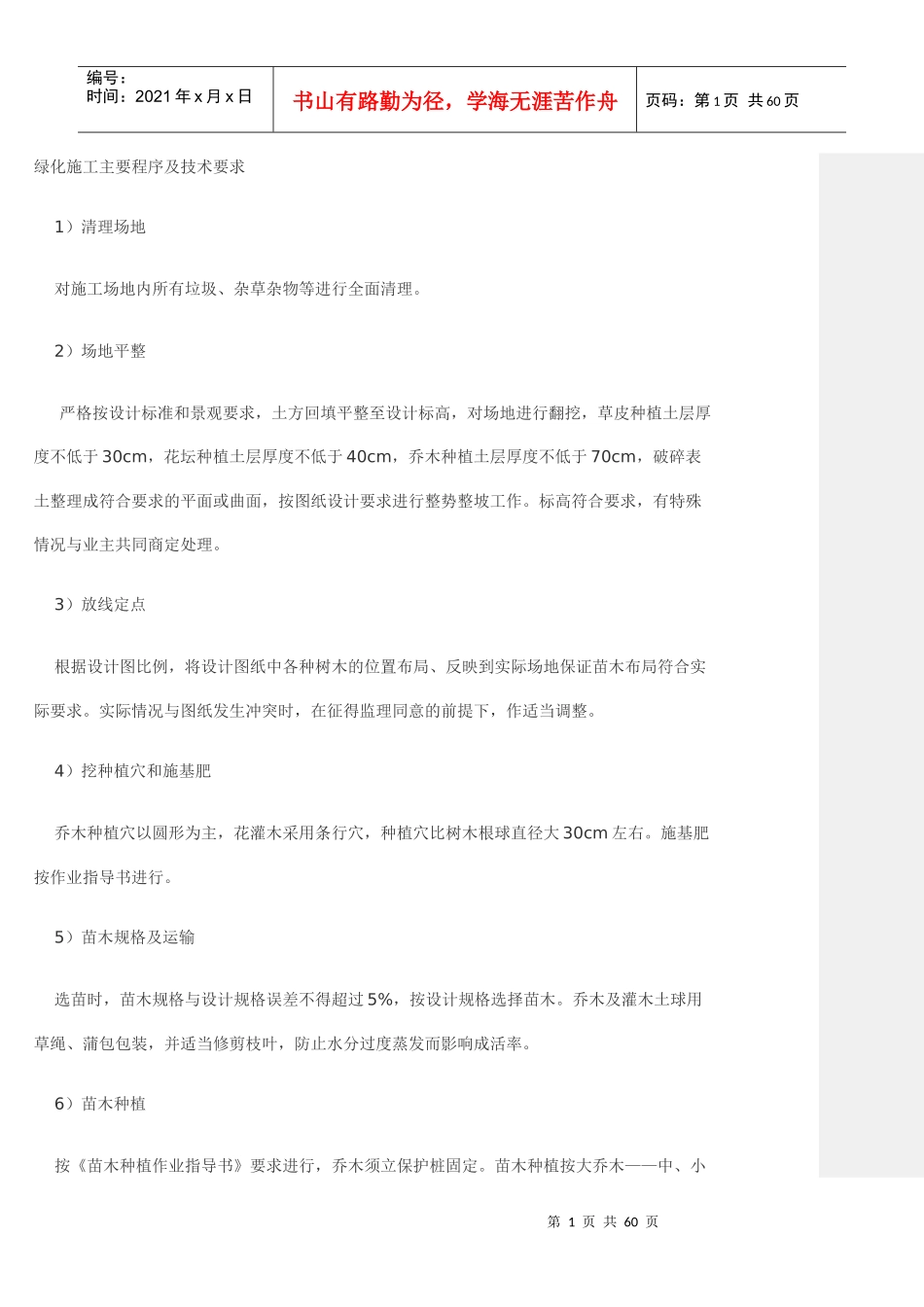

第1页共60页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共60页绿化施工主要程序及技术要求1)清理场地对施工场地内所有垃圾、杂草杂物等进行全面清理
2)场地平整严格按设计标准和景观要求,土方回填平整至设计标高,对场地进行翻挖,草皮种植土层厚度不低于30cm,花坛种植土层厚度不低于40cm,乔木种植土层厚度不低于70cm,破碎表土整理成符合要求的平面或曲面,按图纸设计要求进行整势整坡工作
标高符合要求,有特殊情况与业主共同商定处理
3)放线定点根据设计图比例,将设计图纸中各种树木的位置布局、反映到实际场地保证苗木布局符合实际要求
实际情况与图纸发生冲突时,在征得监理同意的前提下,作适当调整
4)挖种植穴和施基肥乔木种植穴以圆形为主,花灌木采用条行穴,种植穴比树木根球直径大30cm左右
施基肥按作业指导书进行
5)苗木规格及运输选苗时,苗木规格与设计规格误差不得超过5%,按设计规格选择苗木
乔木及灌木土球用草绳、蒲包包装,并适当修剪枝叶,防止水分过度蒸发而影响成活率
6)苗木种植按《苗木种植作业指导书》要求进行,乔木须立保护桩固定
苗木种植按大乔木——中、小第2页共60页第1页共60页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共60页乔木——灌木——地被——草皮的顺序施工
7)种植浇灌无论何种天气,何种苗木栽后均需浇足量的定根水
并喷洒枝叶保湿
8)施工后的清理对施工后形成的垃圾及时清理外运,保证绿地及附近地面清洁
不影响业主整体房产运作

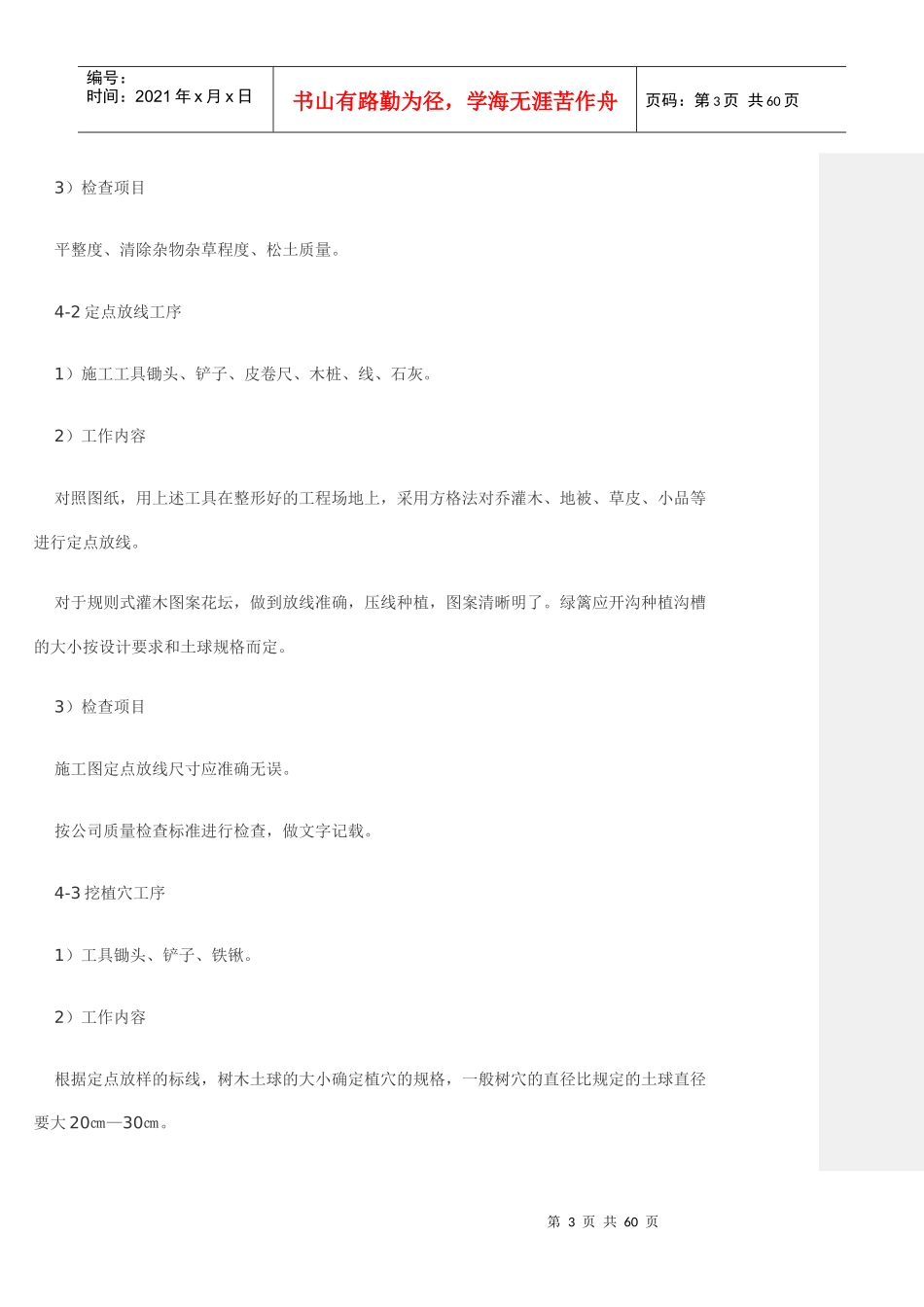

四、主要施工方案及技术措施4-1平整场地工序1)施工工具配置推土机、运输车、吊车、反铲机铁锹、铲子、锄头、手推车2)施工内容施工员负责平整场地的面积范围
用上述机械、工具对不符合设计要求的坡地进行平整、高坡削平、低塘填平
对特殊场地,如草坪地,应具备适宜的排水坡度,以2
5%—3%为
