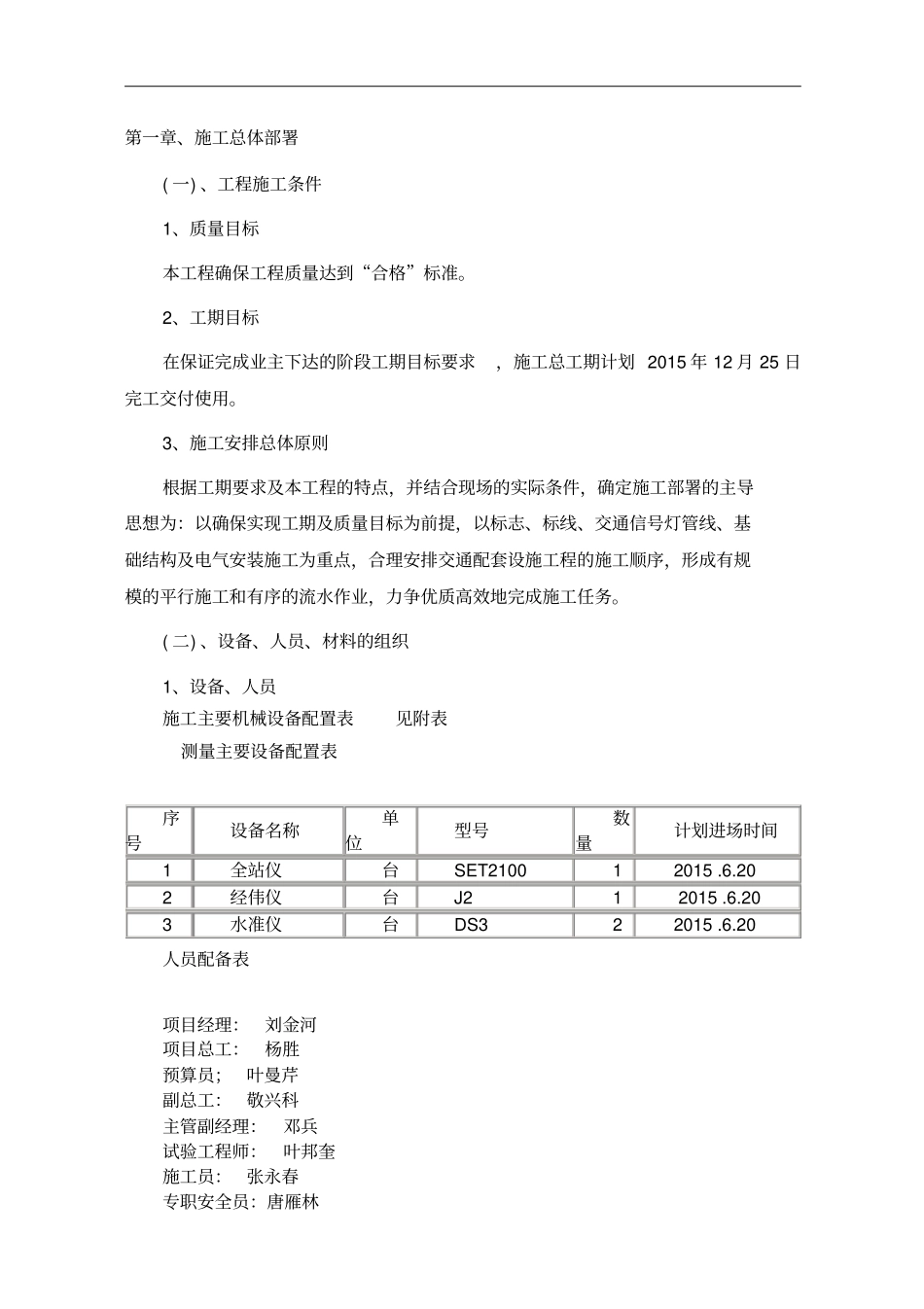

国道317线(西藏境)斜拉山至巴青段公路改建工程C标段分部开工报告编制人:审核人:施工单位:四川鑫圆建设集团有限公司2015年6月25日国道317线(西藏境)斜拉山至巴青段公路改建工程C标段(护栏)施工组织设计编制人:审核人:施工单位:四川鑫圆建设集团有限公司2015年6月25日第一章、施工总体部署(一)、工程施工条件1、质量目标本工程确保工程质量达到“合格”标准
2、工期目标在保证完成业主下达的阶段工期目标要求,施工总工期计划2015年12月25日完工交付使用
3、施工安排总体原则根据工期要求及本工程的特点,并结合现场的实际条件,确定施工部署的主导思想为:以确保实现工期及质量目标为前提,以标志、标线、交通信号灯管线、基础结构及电气安装施工为重点,合理安排交通配套设施工程的施工顺序,形成有规模的平行施工和有序的流水作业,力争优质高效地完成施工任务
(二)、设备、人员、材料的组织1、设备、人员施工主要机械设备配置表见附表测量主要设备配置表序号设备名称单位型号数量计划进场时间1全站仪台SET210012015
202经伟仪台J212015
203水准仪台DS322015
20人员配备表项目经理:刘金河项目总工:杨胜预算员;叶曼芹副总工:敬兴科主管副经理:邓兵试验工程师:叶邦奎施工员:张永春专职安全员:唐雁林2、材料的组织采购2
1、材料组织采购原则严格按照图纸及规范要求采购具有交通部交通安全设施批量生产合格证及通过ISO9000认证的厂家的产品
所有采购的材料均签订采购合同,并报监理工程师备案
4、材料进场控制外购材料到信誉好、质量好的厂家由监理试验工程师共同取样试验,确定质量合格后,同材料供应商签订质量控制协议和供应合同
一切进入施工现场的材料由专人管理,并分类存放,插标识牌识别
(三)、施工组织准备1、建立健全组织机构及各项规章制度1
1、制定图纸会审、图纸
