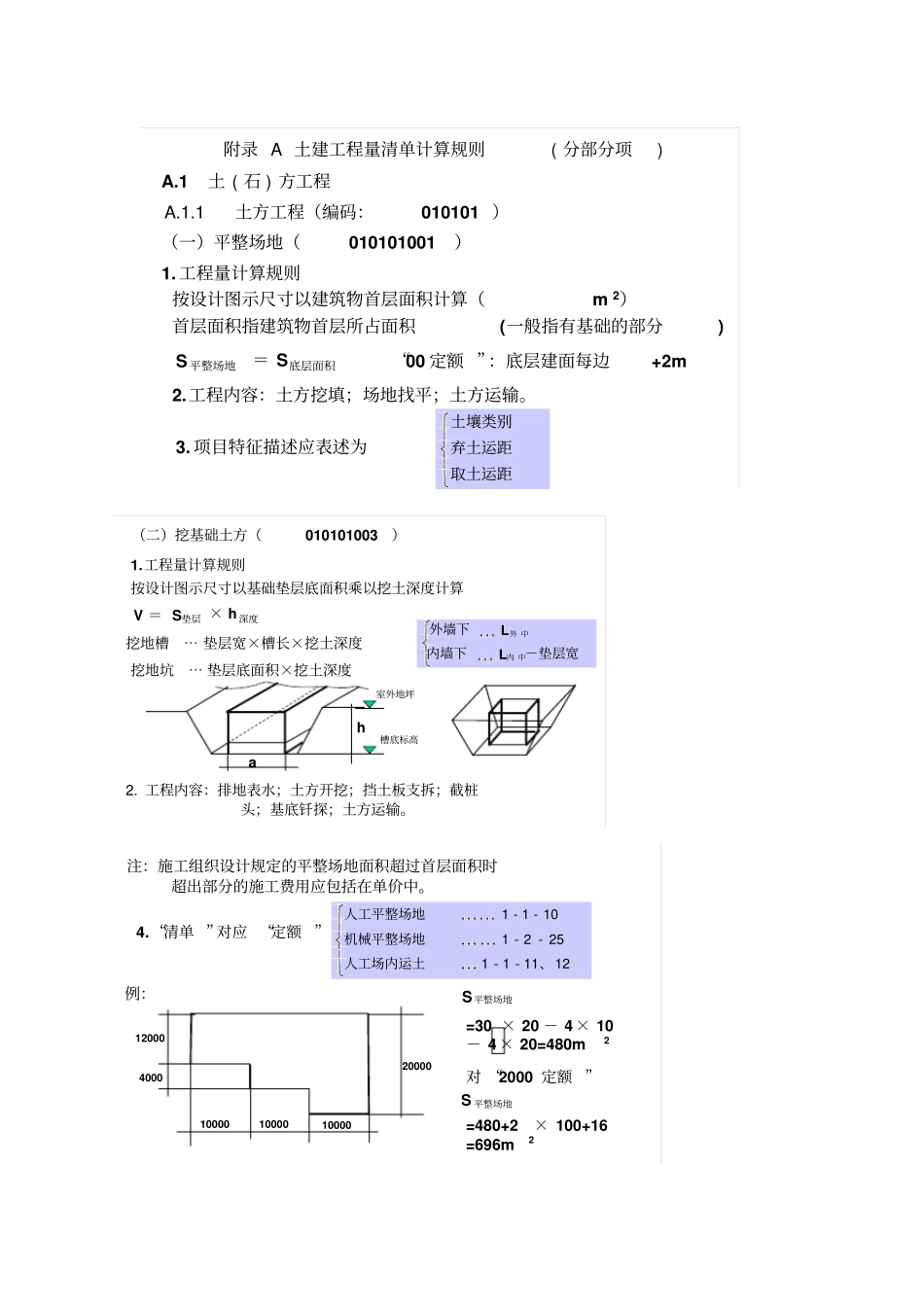

附录A土建工程量清单计算规则(分部分项)A
1土(石)方工程A
1土方工程(编码:010101)(一)平整场地(010101001)2
工程内容:土方挖填;场地找平;土方运输
工程量计算规则按设计图示尺寸以建筑物首层面积计算(m2)S平整场地=S底层面积3
项目特征描述应表述为取土运距弃土运距土壤类别“00定额”:底层建面每边+2m首层面积指建筑物首层所占面积(一般指有基础的部分)(二)挖基础土方(010101003)1
工程量计算规则按设计图示尺寸以基础垫层底面积乘以挖土深度计算V=S垫层×h深度挖地槽⋯垫层宽×槽长×挖土深度挖地坑⋯垫层底面积×挖土深度-垫层宽内墙下外墙下内中外中LL室外地坪槽底标高ah2
工程内容:排地表水;土方开挖;挡土板支拆;截桩头;基底钎探;土方运输
注:施工组织设计规定的平整场地面积超过首层面积时超出部分的施工费用应包括在单价中
例:20000120004000100001000010000S平整场地=30×20-4×10-4×20=480m2对“2000定额”S平整场地=480+2×100+16=696m24
“清单”对应“定额”11、12-1-1人工场内运土25-2-1机械平整场地10-1-1人工平整场地3

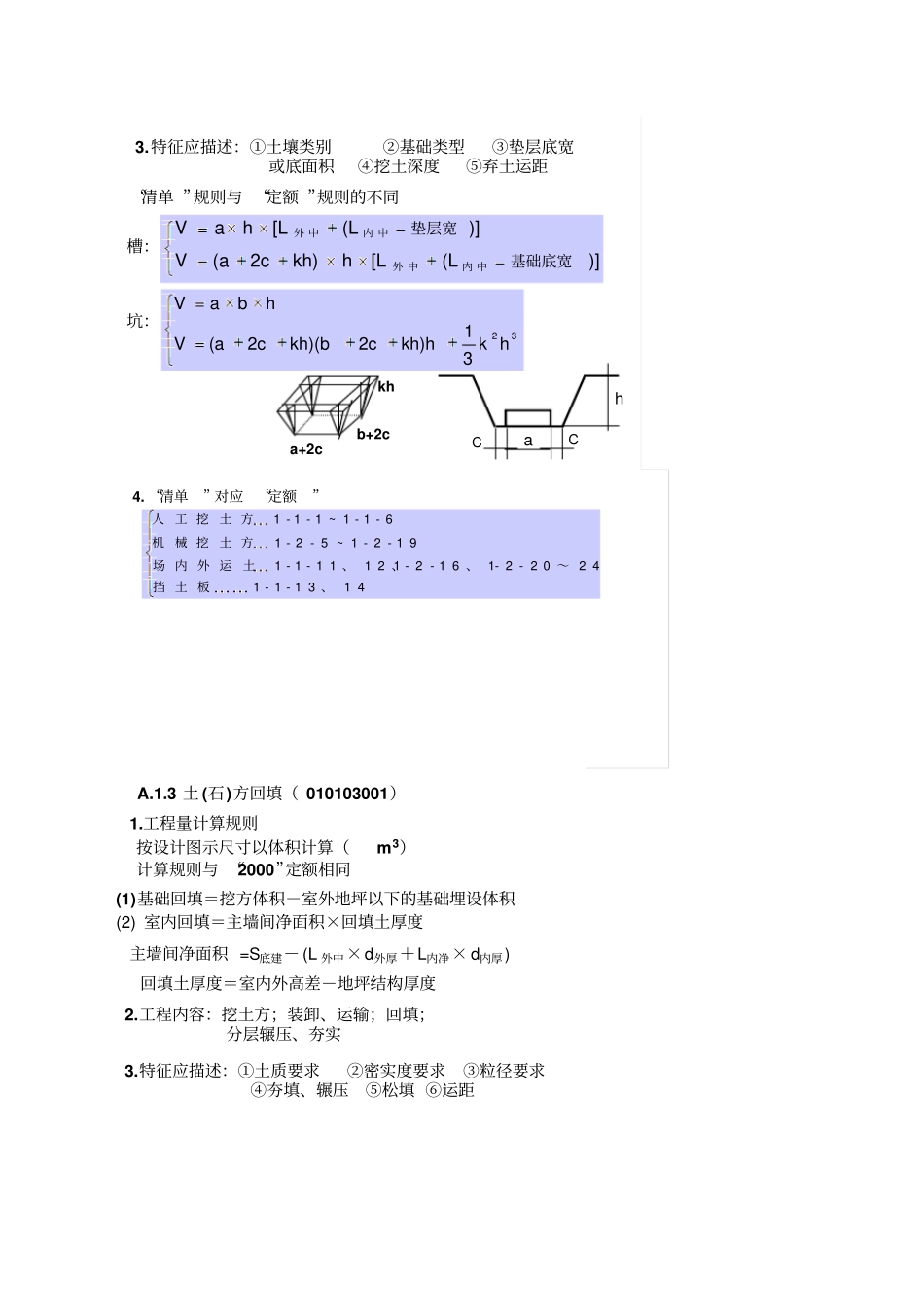

特征应描述:①土壤类别②基础类型③垫层底宽或底面积④挖土深度⑤弃土运距“清单”规则与“定额”规则的不同槽:)](L[Lhkh)2c(aV)](L[LhaV基础底宽垫层宽内中外中内中外中坑:32hk31kh)h2ckh)(b2c(aVhbaVhaCCa+2cb+2ckh4
“清单”对应“定额”13、14-1-1挡土板20~24-2-16、1-2-111、12、-1-1场内外运土19-2-1~5-2-1机械挖土方6-1-1~1-1-1人工挖土方A
3土(石)方回填(010103001)2

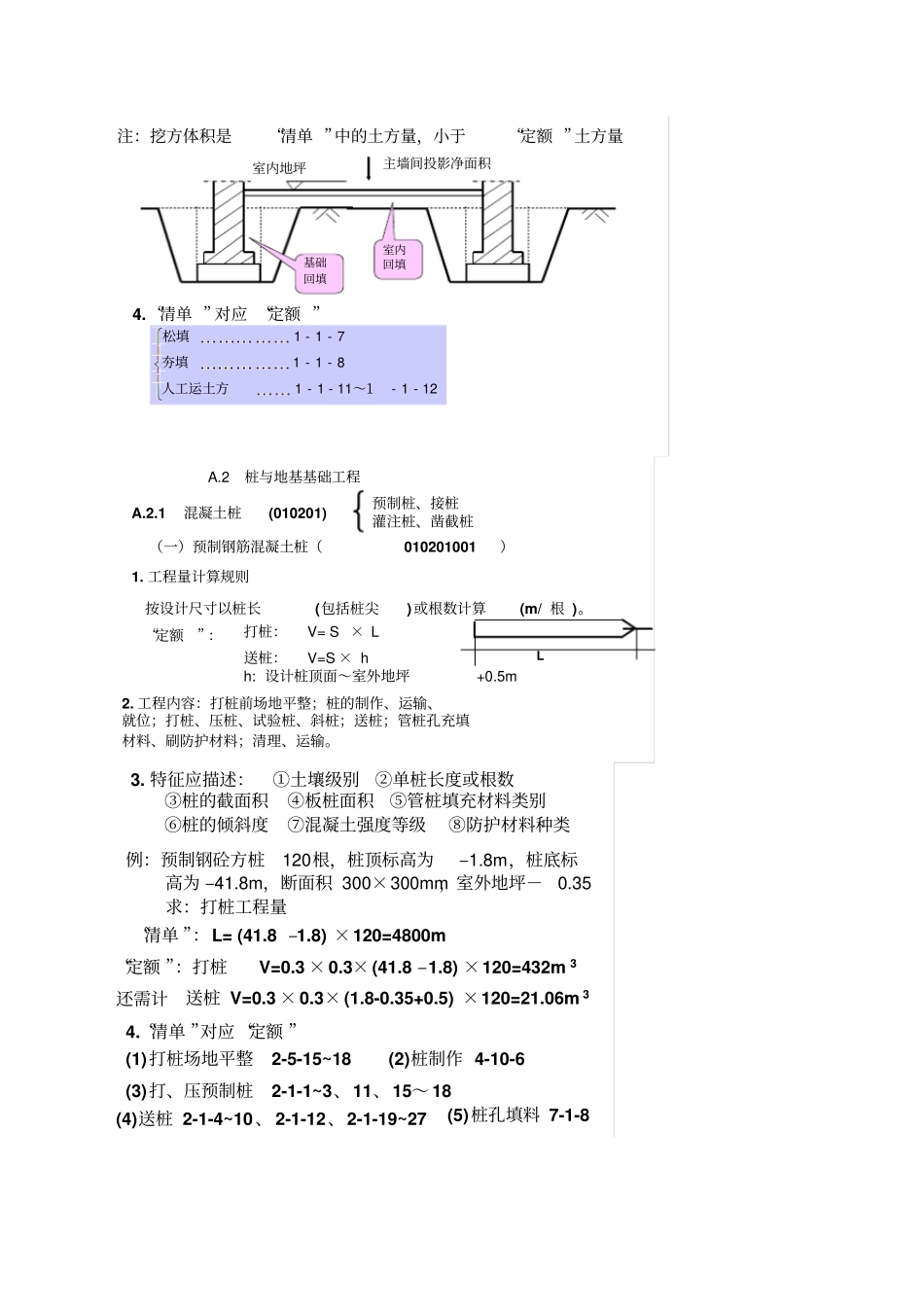

工程内容:挖土方;装卸、运输;回填;分层
