第1页共164页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共164页目录第一章编制说明及工程概况第二章施工总进度计划及保障措施第三章质量保证措施和创优计划第四章主要分项工程施工方案和技术措施第五章对总承包管理的认识以及对专业分包工程的配合、协调、管理、服务方案第六章定位和测量放线施工方案第七章施工安全措施第八章现场文明施工、消防、环保以及保卫方案第九章冬季和雨季施工方案第十章施工现场总平面布置第十一章现场组织管理机构第十二章承包人自行施工范围内的分包计划第2页共164页第1页共164页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共164页第十三章成品保护和工程保修工作的管理措施和承诺第十四章紧急情况的处理措施、预案以及抵抗风险的措施第一章工程概况本工程位于工程内容为
第二章施工进度计划及进度保证措施一、编制说明1、进度目标,我公司力争完成本项工程的施工工期达到部队200日历天要求,力争提前完工
2、本工程进度安排是根据前述施工布置按照前紧后松的工作原则进行编制的,以保证在施工过程中有足够的弹性时间处理不可预见的突发情况

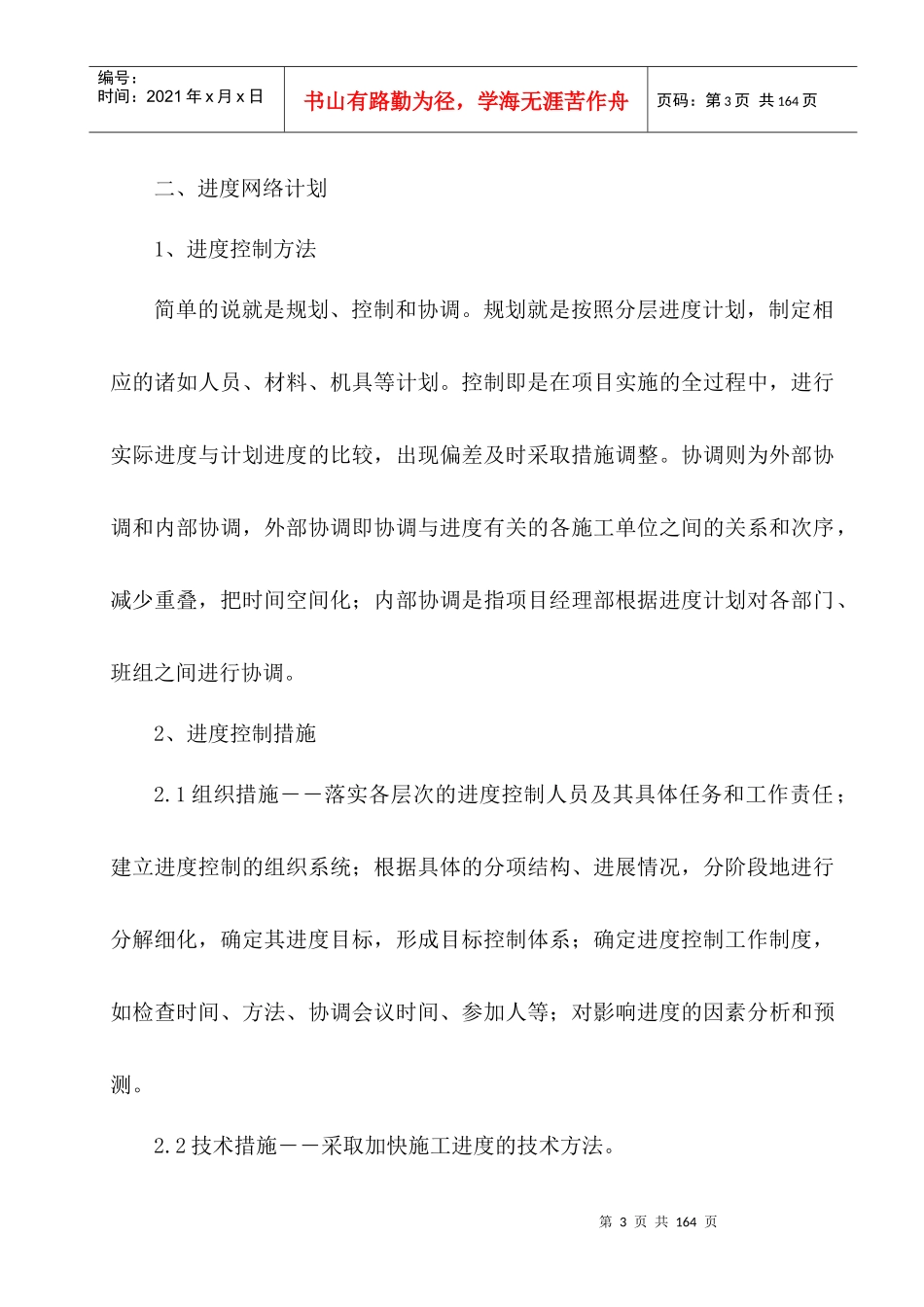

第3页共164页第2页共164页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共164页二、进度网络计划1、进度控制方法简单的说就是规划、控制和协调
规划就是按照分层进度计划,制定相应的诸如人员、材料、机具等计划
控制即是在项目实施的全过程中,进行实际进度与计划进度的比较,出现偏差及时采取措施调整
协调则为外部协调和内部协调,外部协调即协调与进度有关的各施工单位之间的关系和次序,减少重叠,把时间空间化;内部协调是指项目经理部根据进度计划对各部门、班组之间进行协调
2、进度控制措施2
1组织措施――落实各层次的进度控制人员及其具体任务和工作责任;建立进度控制的组织系统;根据具体
