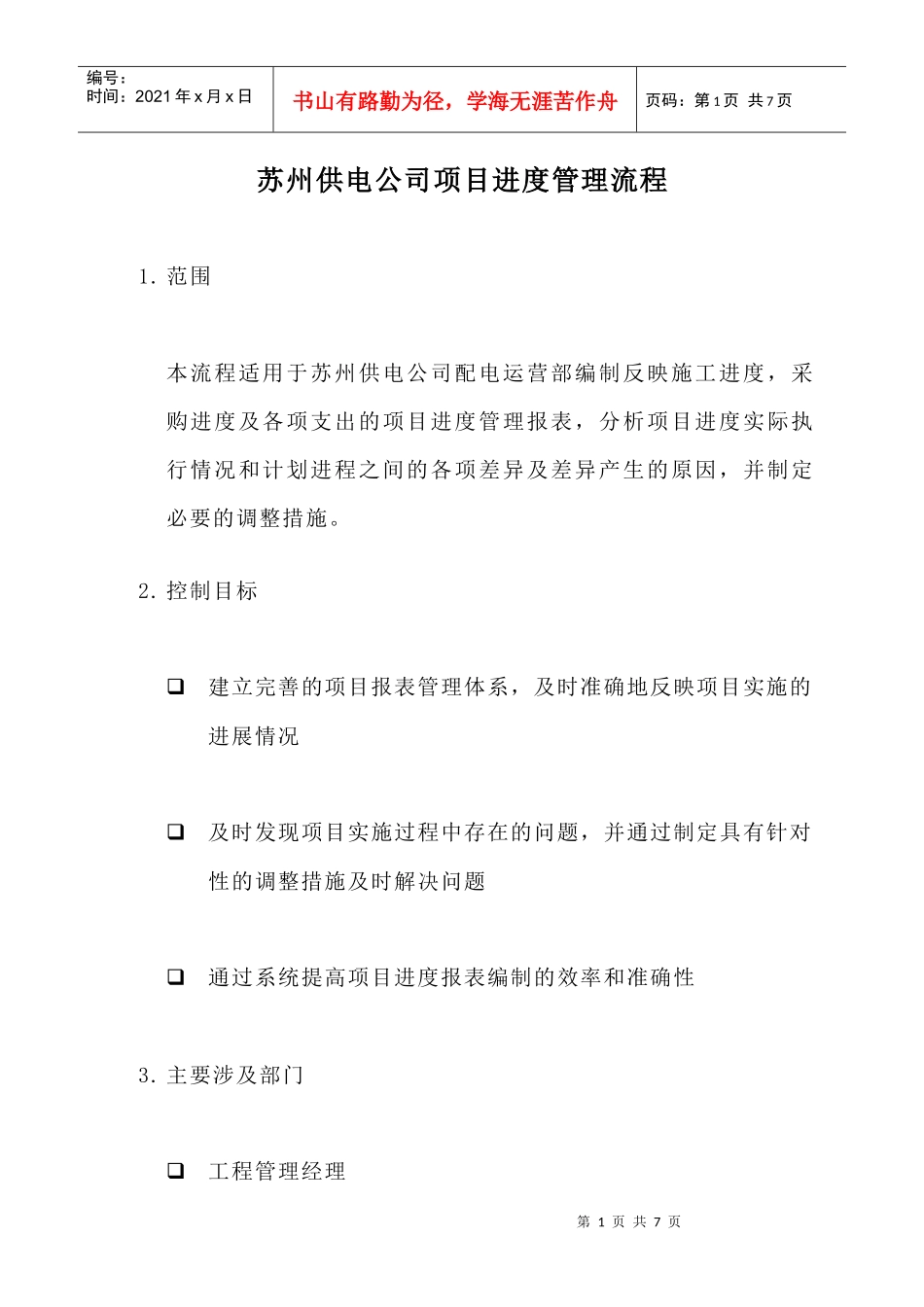

第1页共7页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共7页苏州供电公司项目进度管理流程1
范围本流程适用于苏州供电公司配电运营部编制反映施工进度,采购进度及各项支出的项目进度管理报表,分析项目进度实际执行情况和计划进程之间的各项差异及差异产生的原因,并制定必要的调整措施
控制目标建立完善的项目报表管理体系,及时准确地反映项目实施的进展情况及时发现项目实施过程中存在的问题,并通过制定具有针对性的调整措施及时解决问题通过系统提高项目进度报表编制的效率和准确性3
主要涉及部门工程管理经理第2页共7页第1页共7页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共7页工程项目经理4

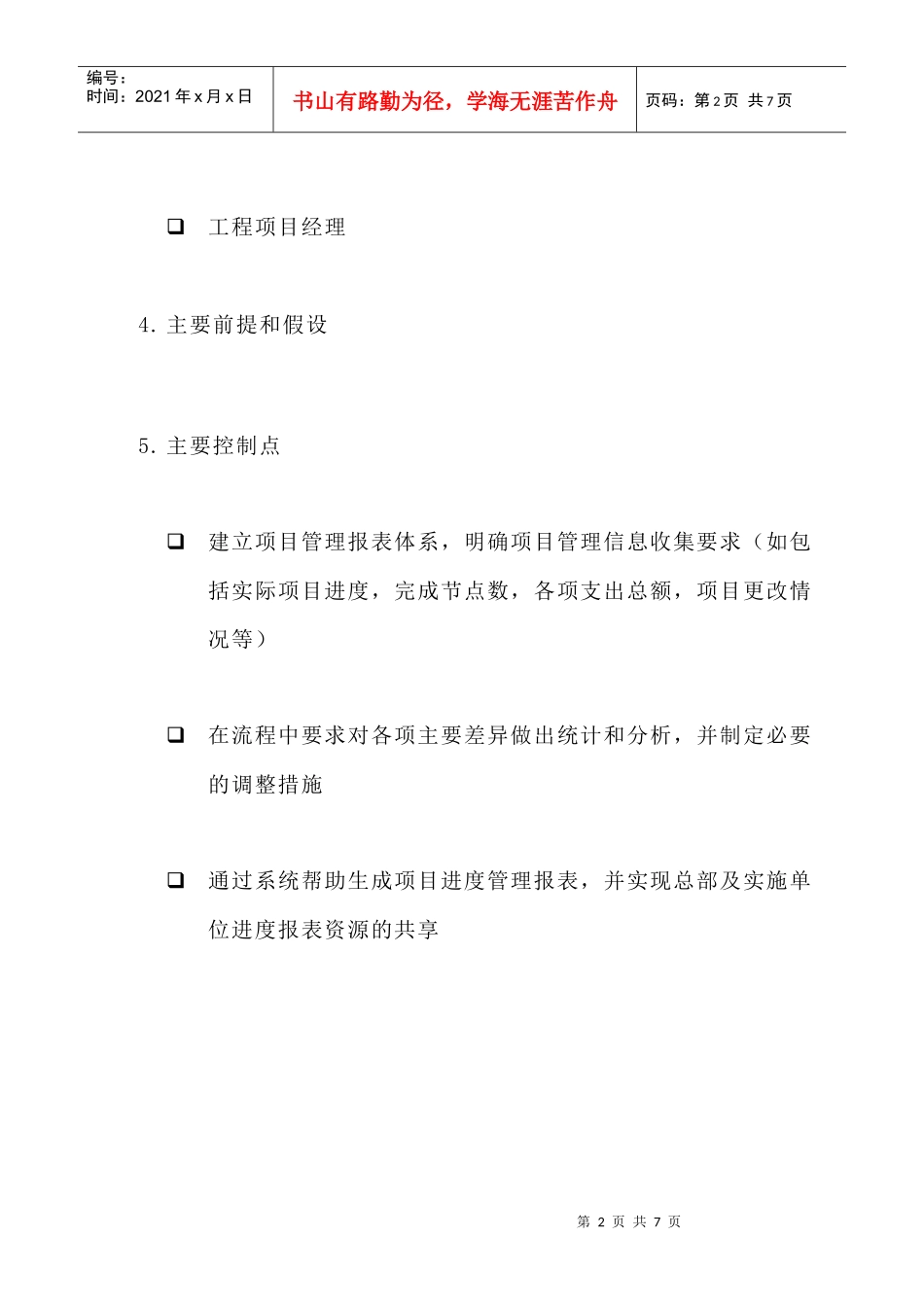

主要前提和假设5
主要控制点建立项目管理报表体系,明确项目管理信息收集要求(如包括实际项目进度,完成节点数,各项支出总额,项目更改情况等)在流程中要求对各项主要差异做出统计和分析,并制定必要的调整措施通过系统帮助生成项目进度管理报表,并实现总部及实施单位进度报表资源的共享第3页共7页第2页共7页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共7页6

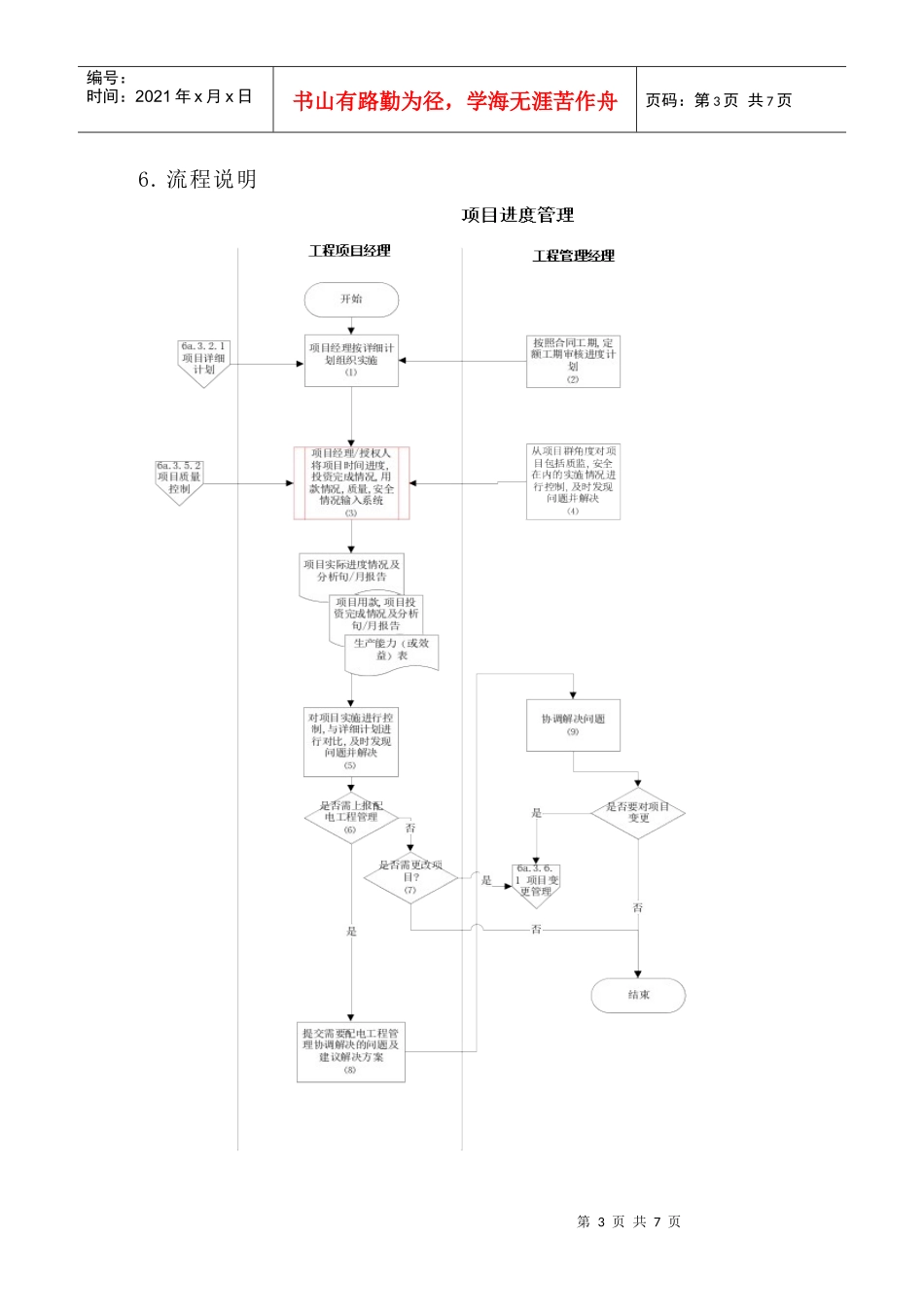

流程说明第4页共7页第3页共7页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第4页共7页步骤说明负责人输出1
工程项目经理按详细计划组织实施1
1工程项目经理按项目总进度要求制定详细进度表
主要内容包括:设计进度要求设备供应进度要求施工单位招投标进度要求施工详细进度要求(含土建和电气,线路施工详细节点,并明确关键节点)验收时间(包括关键节点验收时间和总验收时间)项目用款计划1
2工程项目经理将详细进度表报工程管理经理工程项目经理2
按照合同工期、定额工期审核进度计划2
1工程管理经理按合同工期、定额工期和工程总进度目标要求对项
