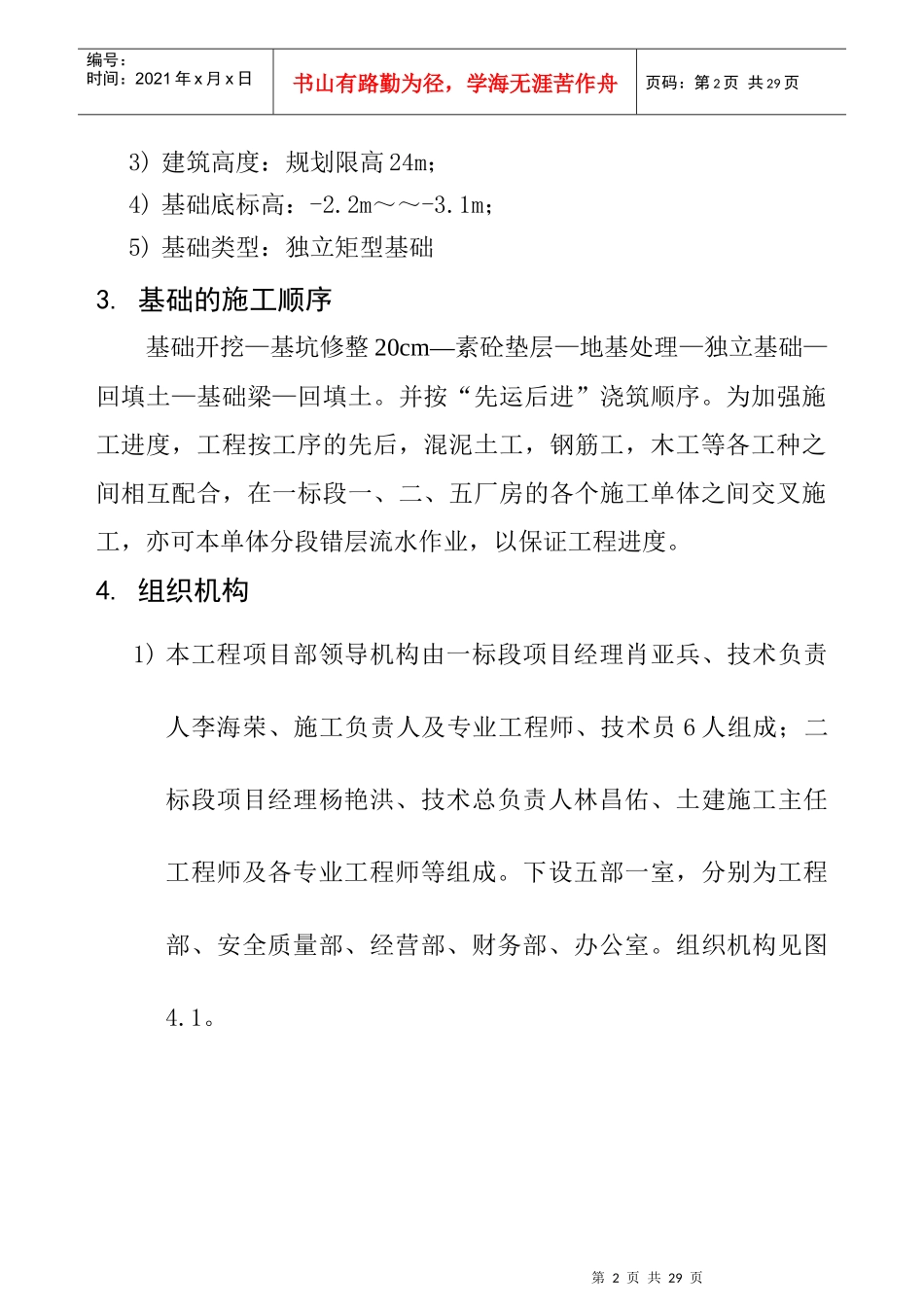

第1页共29页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共29页西南广商城汽车衍生品标准厂房建设项目独立基础施工方案1.编制依据施工图纸:成都军区建筑设计院昆明分院(设计号CJK-11-75)《建筑地基基础工程施工质量验收规范》GB50202-2002《建筑工程施工质量验收统一标准》GB50300-2001《工程测量规范》GB50026-93《建筑地基处理技术规范》JGJ79-91《建筑基坑支护技术规程》JGJ120-99《建筑机械使用安全技术规程》《岩土工程详细勘察报告书》现场踏勘获得的相关信息2.工程概况1)本工程结构型式:钢框架结构、钢筋混凝土结构四层厂房。彩钢T板、钢筋砼屋面(上人或停车);2)本工程建筑规模:总建筑面积约为12万平米,由11个建筑单体组成(各单体建筑面积详总建施图)。一标段三个单体建筑面积约为22800㎡;二标段综合楼两幢约8000㎡,标准厂房6幢共计约52000㎡,另加地下一层停车场约36000㎡;第2页共29页第1页共29页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共29页3)建筑高度:规划限高24m;4)基础底标高:-2.2m~~-3.1m;5)基础类型:独立矩型基础3.基础的施工顺序基础开挖—基坑修整20cm—素砼垫层—地基处理—独立基础—回填土—基础梁—回填土。并按“先运后进”浇筑顺序。为加强施工进度,工程按工序的先后,混泥土工,钢筋工,木工等各工种之间相互配合,在一标段一、二、五厂房的各个施工单体之间交叉施工,亦可本单体分段错层流水作业,以保证工程进度。4.组织机构1)本工程项目部领导机构由一标段项目经理肖亚兵、技术负责人李海荣、施工负责人及专业工程师、技术员6人组成;二标段项目经理杨艳洪、技术总负责人林昌佑、土建施工主任工程师及各专业工程师等组成。下设五部一室,分别为工程部、安全质量部、经营部、财务部、办公室。组织机构见图4.1。第3页共29页第2页共29页项目经理技术负责人施工负责人编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共29页施工员**质量员安全员计量员资料员预算员材料员计划统计员机械管理员技术员第4页共29页第3页共29页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第4页共29页图4.1项目组织机构图2)作业层由两个劳务公司,下属各三个队组成:土建施工队、小型预制构件制作队、综合队。3)各专业队施工任务划分如下:(1)土建施工队:基础土方、钢筋、模板、混凝土、砌砖、抹灰等分项工程的施工;(2)综合队:现场临时用水用电、施工设备维护保养、预埋件的制作。5.施工安排为了使施工有组织、有次序的进行,使工期、质量目标如期实现,我部将加强管理,以月进度计划进行考核。操作层管理人员操作层班组长各工种操作工人第5页共29页第4页共29页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第5页共29页6.施工准备1)技术准备(1)组织图纸自审和会审,编制关键工序、特殊工序的作业指导书,并按ISO9001标准及我公司程序文件的要求对特殊工序进行工序能力的评定。(2)项目工程师、技术员、施工员在认真学习设计文件的基础上,准备各种所需施工及验收规范、规程、质量评定标准,标准图集及各种记录表格。(3)进行技术交底,程序为:主任工程师→技术员→班组长。2)物质准备(1)按计划部门提供的施工用料和工程用料,报监理甲方批准,并集中组织材料进场。(2)成品及半成品的加工和采购按工程进度计划要求提前下达加工计划,绘制加工件图纸,提前加工。(3)设备员按施工机具计划表的要求,视工程进展情况组织各第6页共29页第5页共29页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第6页共29页类施工机具进场。提前进行检修,保证完好率,以确保按时进场投入使用。测量仪器及计量器具按施工组织设计进行调配,并检查是否经计量检定合格,并在合格证有效期内使用。3)施工人员准备施工人员按施工组织设计进行调配,确保人员的素质和数量满足本工程的需要。对劳务人员坚持“先培训,后上岗”原则和持证上岗制度。配备的技术工人全部持有国家颁发的职业资格证书,其中中、高级工在60%以上;配备的电工、电焊...
