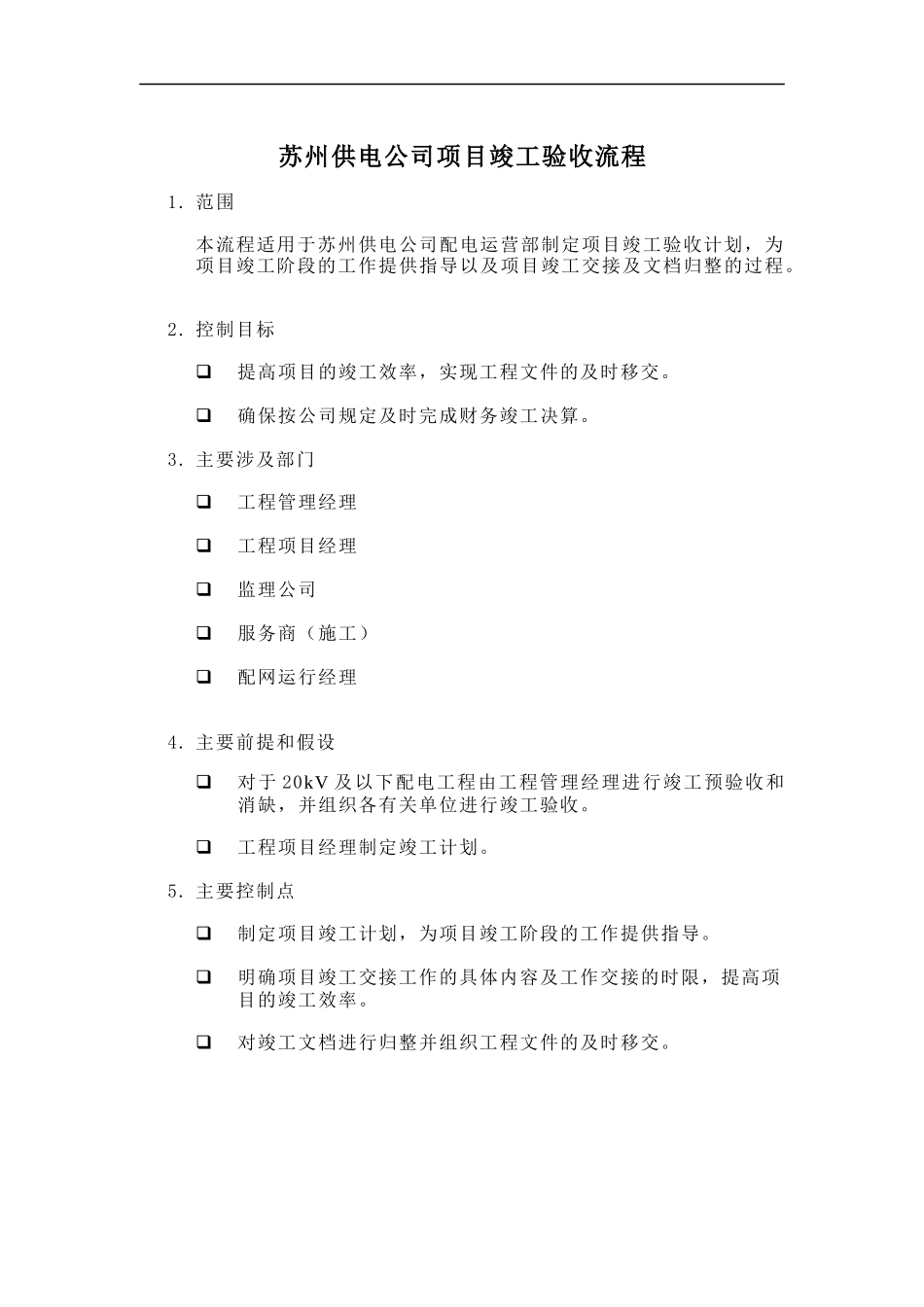

苏州供电公司项目竣工验收流程1
范围本流程适用于苏州供电公司配电运营部制定项目竣工验收计划,为项目竣工阶段的工作提供指导以及项目竣工交接及文档归整的过程
控制目标提高项目的竣工效率,实现工程文件的及时移交
确保按公司规定及时完成财务竣工决算
主要涉及部门工程管理经理工程项目经理监理公司服务商(施工)配网运行经理4
主要前提和假设对于20kV及以下配电工程由工程管理经理进行竣工预验收和消缺,并组织各有关单位进行竣工验收
工程项目经理制定竣工计划
主要控制点制定项目竣工计划,为项目竣工阶段的工作提供指导
明确项目竣工交接工作的具体内容及工作交接的时限,提高项目的竣工效率
对竣工文档进行归整并组织工程文件的及时移交
第2页共5页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共5页6

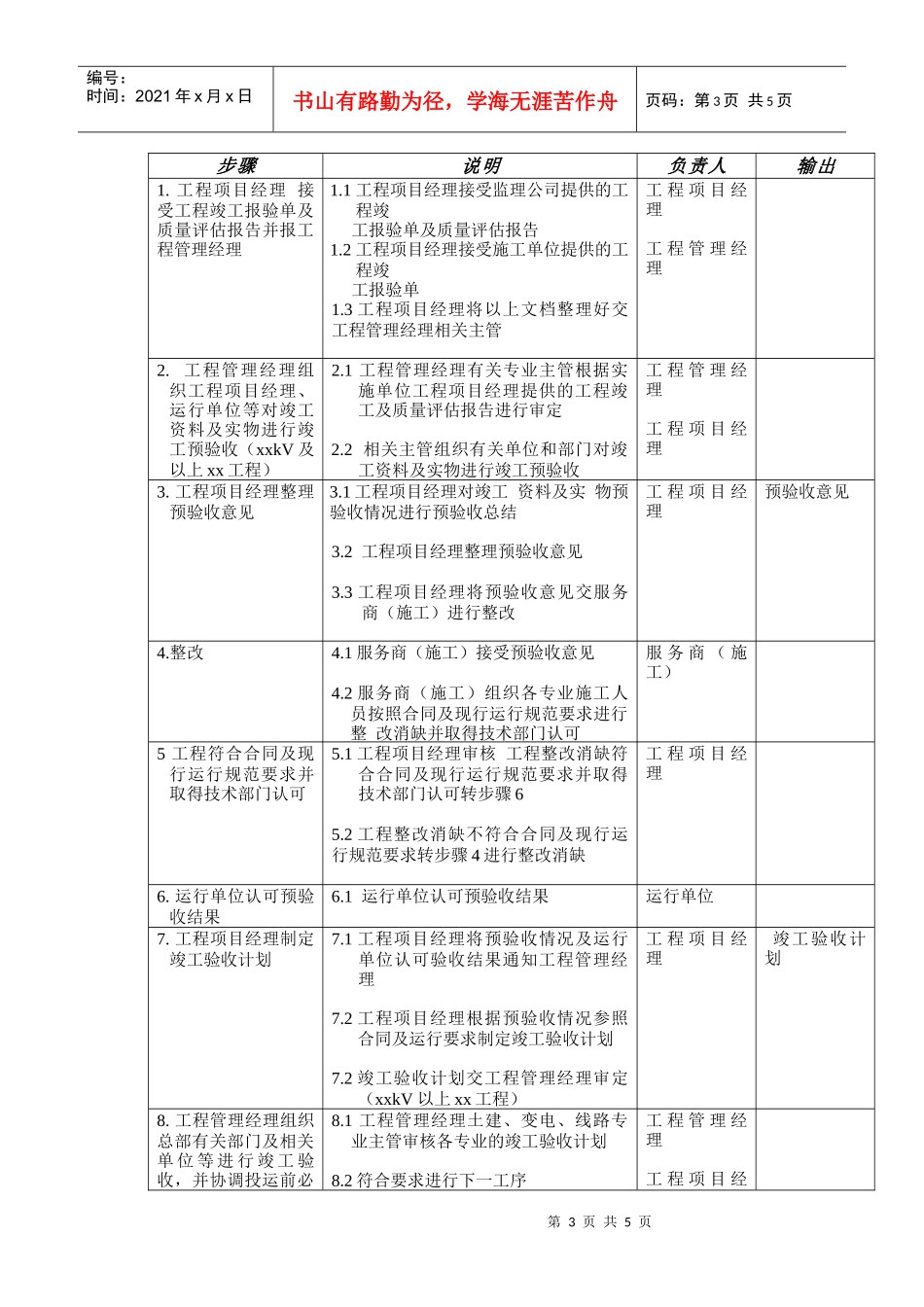

流程说明第3页共5页第2页共5页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共5页步骤说明负责人输出1
工程项目经理接受工程竣工报验单及质量评估报告并报工程管理经理1
1工程项目经理接受监理公司提供的工程竣工报验单及质量评估报告1
2工程项目经理接受施工单位提供的工程竣工报验单1
3工程项目经理将以上文档整理好交工程管理经理相关主管工程项目经理工程管理经理2
工程管理经理组织工程项目经理、运行单位等对竣工资料及实物进行竣工预验收(xxkV及以上xx工程)2
1工程管理经理有关专业主管根据实施单位工程项目经理提供的工程竣工及质量评估报告进行审定2
2相关主管组织有关单位和部门对竣工资料及实物进行竣工预验收工程管理经理工程项目经理3
工程项目经理整理预验收意见3
1工程项目经理对竣工资料及实物预验收情况进行预验收总结3
2工程项目经理整理预验收意见3
3工程项目经理将预验收意见交服务商(施工)进行整改工程项目经理预验
