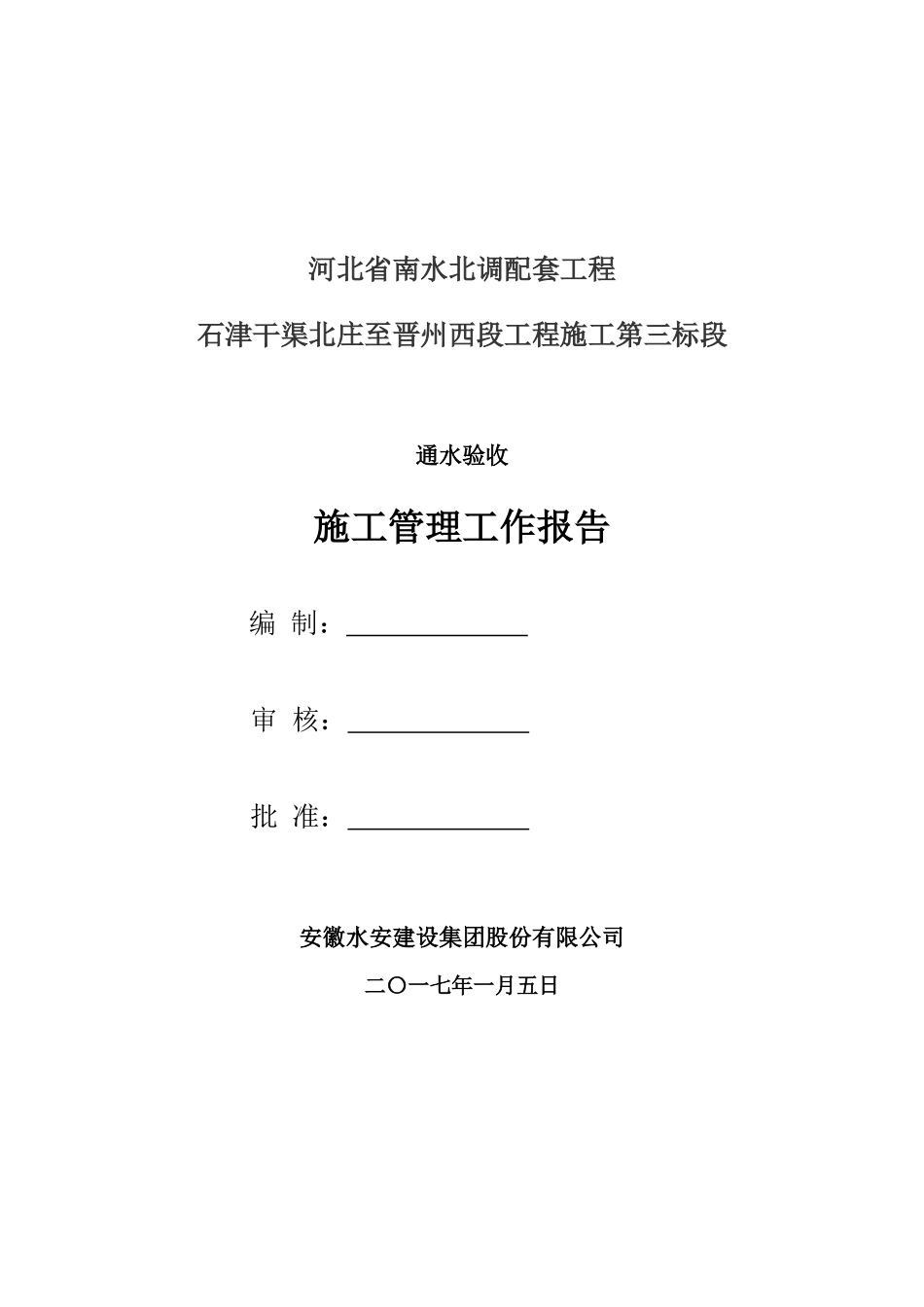

河北省南水北调配套工程石津干渠北庄至晋州西段工程施工第三标段通水验收施工管理工作报告安徽水安建设集团股份有限公司二〇一七年一月五日河北省南水北调配套工程石津干渠北庄至晋州西段工程施工第三标段通水验收施工管理工作报告编制:审核:批准:安徽水安建设集团股份有限公司二〇一七年一月五日目录1、工程概况....................................................11.1工程名称、位置及任务....................................11.2工程布置、规模、主要建设内容及技术经济指标..............11.2.1工程布置、规模.....................................11.2.2主要建设内容及技术经济指标.........................11.3施工区地质简况..........................................21.4工期、主要控制工期......................................21.5合同价款................................................31.6工程建设有关单位........................................32、工程投标....................................................42.1投标过程................................................42.2投标书编制原则..........................................42.3投标书主要内容..........................................43、施工简况....................................................43.1施工总体布置............................................43.1.1施工现场平面布置...................................43.1.2临建、临设工程.....................................53.2施工总进度及分阶段进度安排..............................63.2.1施工总进度安排.....................................63.2.2本阶段施工进度安排.................................63.3施工进度计划实施情况....................................63.3.1本阶段计划实施情况.................................63.3.2工期延期的原因分析.................................63.4完成的主要工程量........................................73.5主要项目施工情况........................................84、主要施工方法...............................................84.1主要施工方法............................................84.1.1工程测量...........................................84.1.2土方工程...........................................94.1.3管道安装工程......................................104.1.4顶管工程..........................................124.1.5阀井工程..........................................174.1.6西北泵站建筑工程..................................184.1.7金属结构与机电设备安装工程........................274.1.8管道打压试验工程..................................344.2“四新”技术应用情况....................................345、施工质量管理...............................................355.1施工质量保证体系的建立及体系运行情况...................355.2质量管理的措施.........................................355.2.1质量责任制落实情况................................355.2.2制度落实情况......................................365.3施工质量自检及质量检验情况.............................375.3.1原材料质量........................................375.3.2中间产品质量成果..................................385.4施工质量评定情况.......................................395.5较严重质量缺陷、质量事故及质量问题的处理...............395.5.1较严重质量缺陷....................................395.5.2质量事故..........................................395.5.3质量问题..........................................396、文明施工及安全生产.........................................396.1文明施工...............................................406.1.1文明施工的目标.................
