第1页共6页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共6页蓮花路瀝青路面工程施工方法一、工程概況本工程地點位於蓮花路
面積約1000平方米,工程目的路面的重鋪

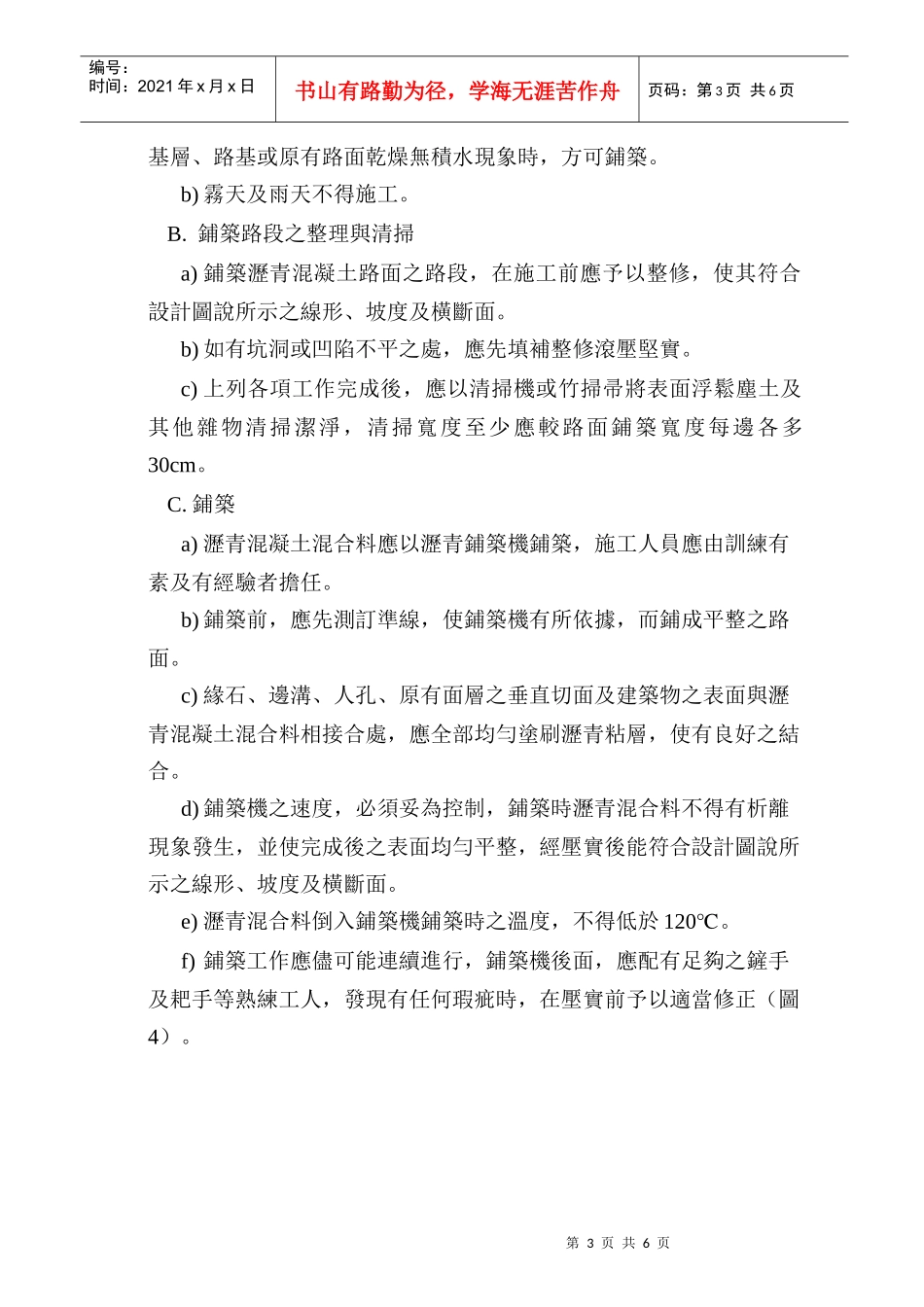

工程的主要工作內容包括:1
拆除現有路面;2
重鋪瀝青路面二、工程施工進度及工期工程施工期約為9天,包括1
拆除路面2天3
鋪路坯3-44
鋪瀝青路面2天三瀝青路面施工方法:1)鋪築路基及底層混合料A
攤鋪材料a)運達工地之合格材料,分堆堆置於路基或基層上,然後以平路機或其他機具攤平
b)在攤鋪之前,如有需要,應適當灑水,以得到適宜之濕度
c)攤鋪時,如發現粒料有不均勻或離析現象時,應以平路機拌和消除
d)不合規定之顆粒及一切雜物,均應隨時撿除
e)級配粒混合料每層壓實厚度視滾壓機具之能量而異,通常規定每層實方厚度(壓實完成之厚度)不得超過20cm,施工時應適當控制鋪築之鬆方厚度(尚未壓實之厚度),鬆方厚度約為壓實厚度之1

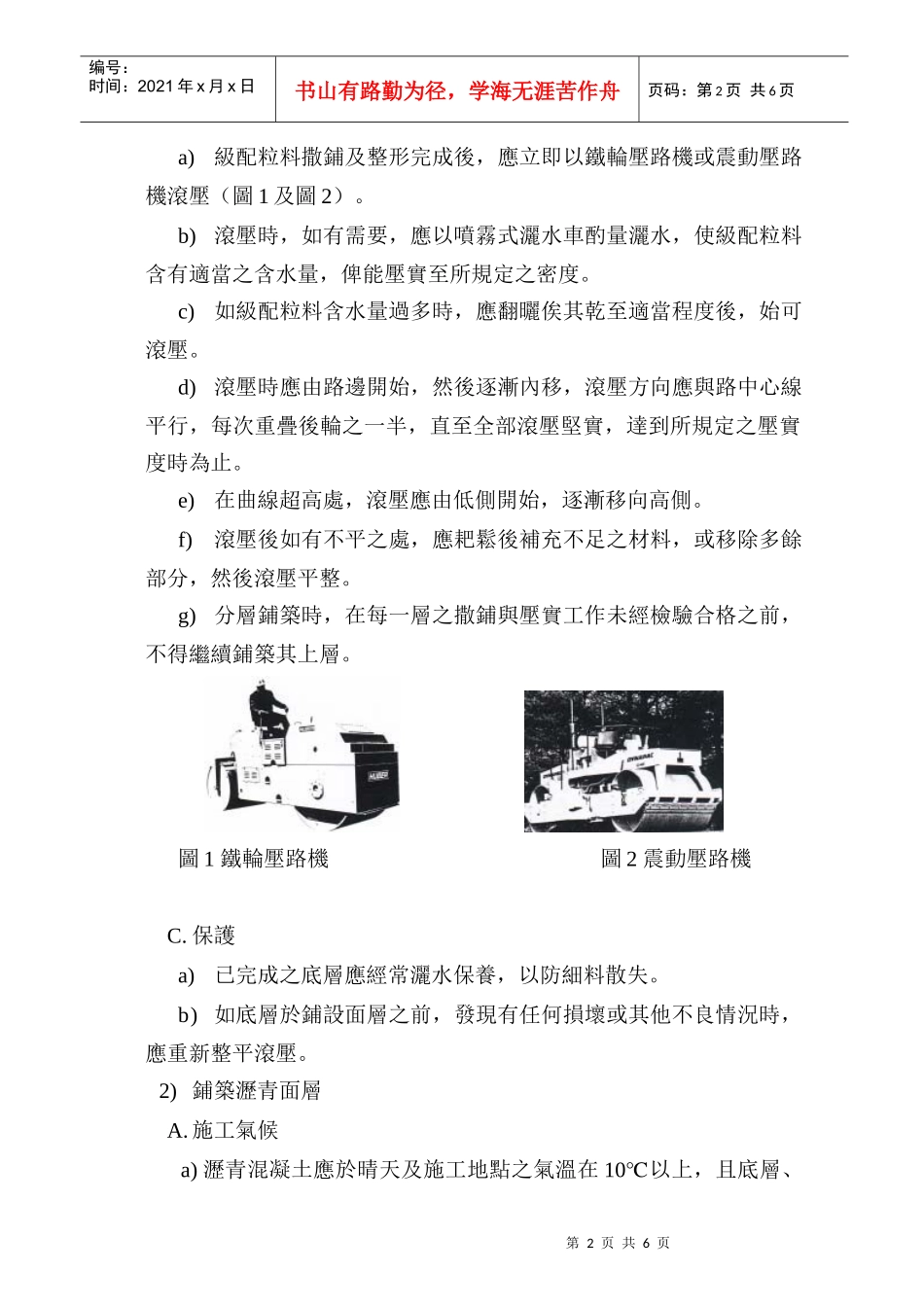

滾壓第2页共6页第1页共6页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共6页a)級配粒料撒鋪及整形完成後,應立即以鐵輪壓路機或震動壓路機滾壓(圖1及圖2)
b)滾壓時,如有需要,應以噴霧式灑水車酌量灑水,使級配粒料含有適當之含水量,俾能壓實至所規定之密度
c)如級配粒料含水量過多時,應翻曬俟其乾至適當程度後,始可滾壓
d)滾壓時應由路邊開始,然後逐漸內移,滾壓方向應與路中心線平行,每次重疊後輪之一半,直至全部滾壓堅實,達到所規定之壓實度時為止
e)在曲線超高處,滾壓應由低側開始,逐漸移向高側
f)滾壓後如有不平之處,應耙鬆後補充不足之材料,或移除多餘部分,然後滾壓平整
g)分層鋪築時,在每一層之撒鋪與壓實工作未經檢驗合格之前,不得繼續鋪築其上層
圖1鐵輪壓路機圖2震動壓路機C
保護a)已完成之底層應經
