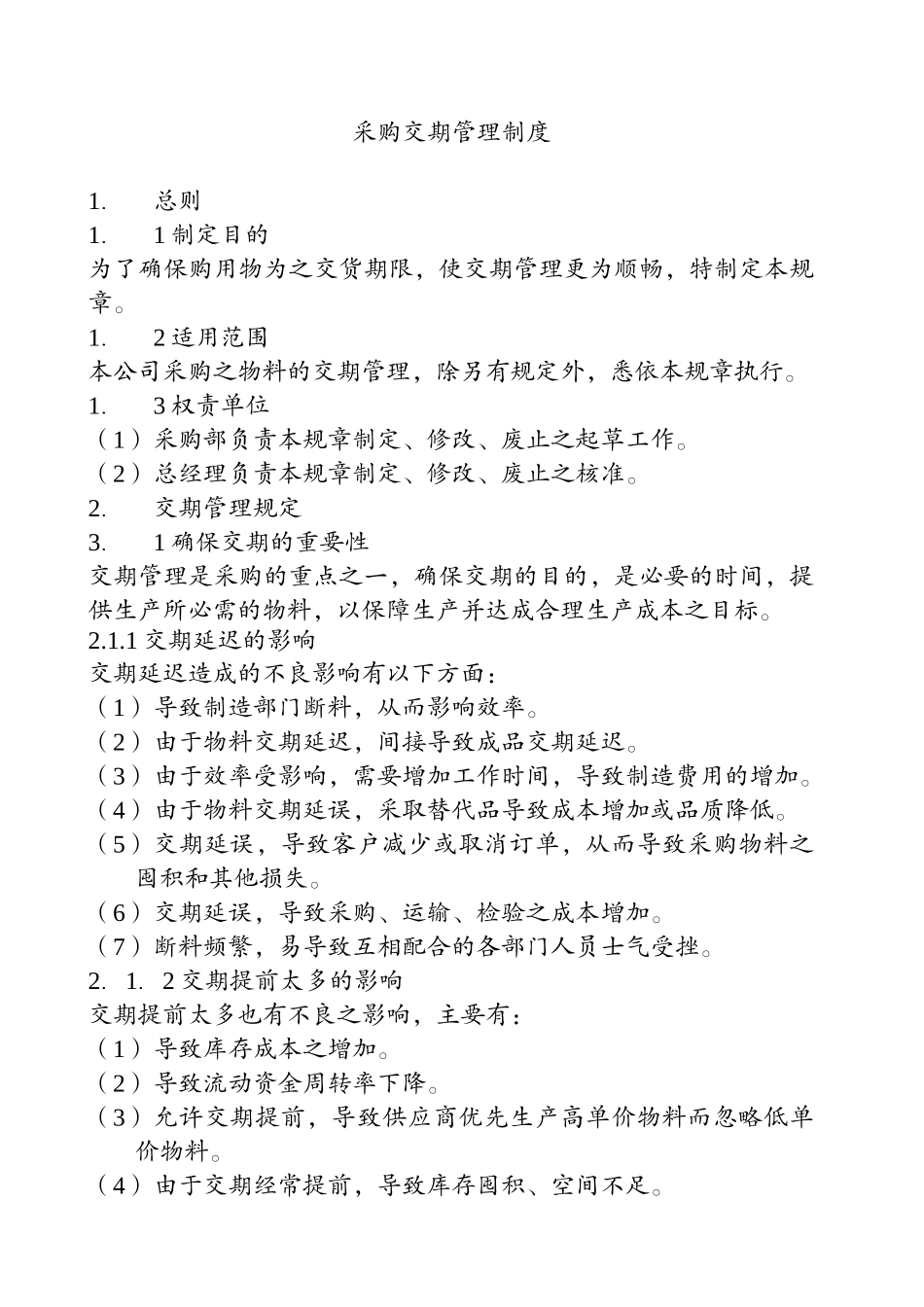

采购交期管理制度1.总则1.1制定目的为了确保购用物为之交货期限,使交期管理更为顺畅,特制定本规章
1.2适用范围本公司采购之物料的交期管理,除另有规定外,悉依本规章执行
1.3权责单位(1)采购部负责本规章制定、修改、废止之起草工作
(2)总经理负责本规章制定、修改、废止之核准
2.交期管理规定3.1确保交期的重要性交期管理是采购的重点之一,确保交期的目的,是必要的时间,提供生产所必需的物料,以保障生产并达成合理生产成本之目标
1交期延迟的影响交期延迟造成的不良影响有以下方面:(1)导致制造部门断料,从而影响效率
(2)由于物料交期延迟,间接导致成品交期延迟
(3)由于效率受影响,需要增加工作时间,导致制造费用的增加
(4)由于物料交期延误,采取替代品导致成本增加或品质降低
(5)交期延误,导致客户减少或取消订单,从而导致采购物料之囤积和其他损失
(6)交期延误,导致采购、运输、检验之成本增加
(7)断料频繁,易导致互相配合的各部门人员士气受挫

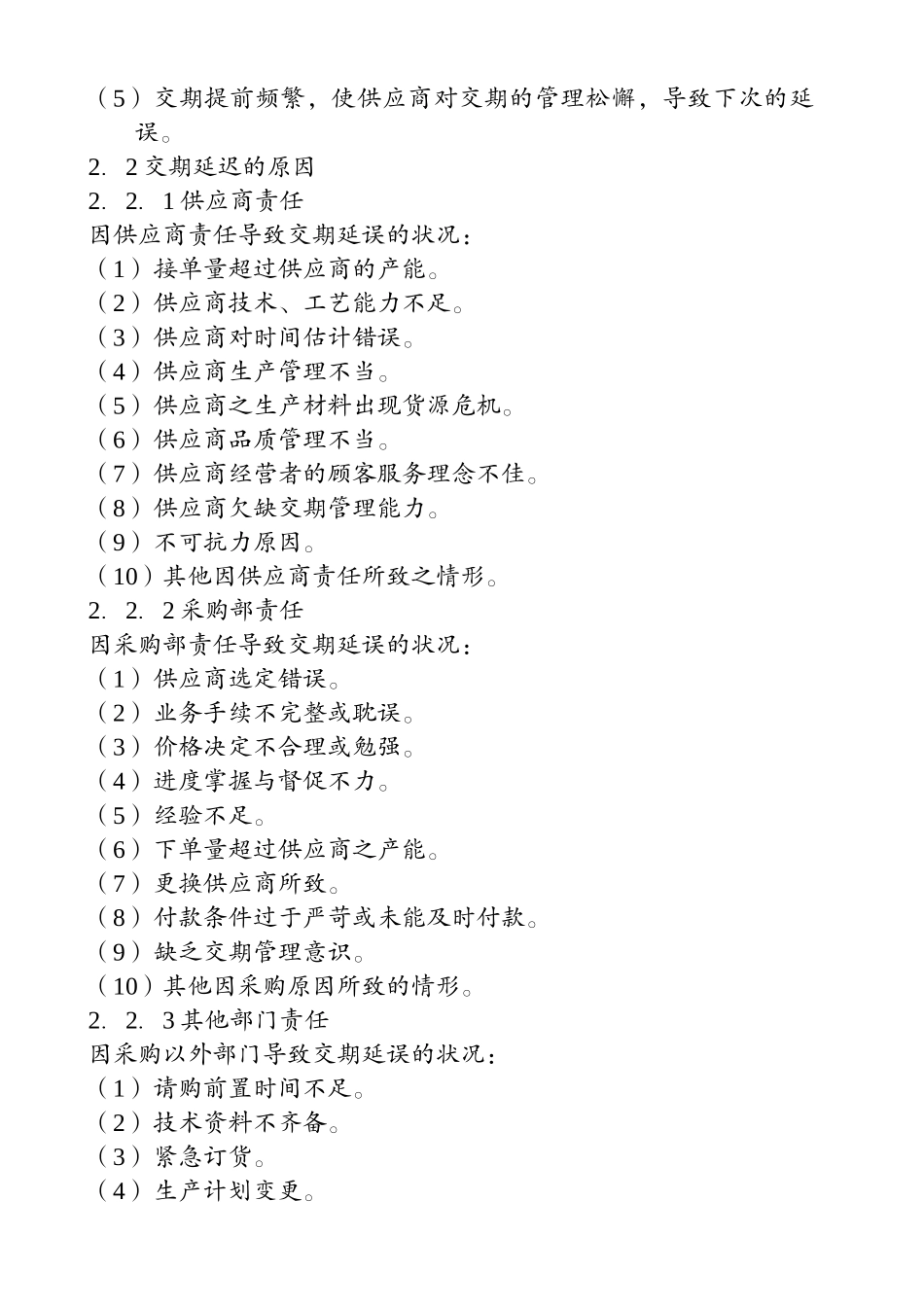

2.1.2交期提前太多的影响交期提前太多也有不良之影响,主要有:(1)导致库存成本之增加
(2)导致流动资金周转率下降
(3)允许交期提前,导致供应商优先生产高单价物料而忽略低单价物料
(4)由于交期经常提前,导致库存囤积、空间不足
(5)交期提前频繁,使供应商对交期的管理松懈,导致下次的延误
2.2交期延迟的原因2.2.1供应商责任因供应商责任导致交期延误的状况:(1)接单量超过供应商的产能
(2)供应商技术、工艺能力不足
(3)供应商对时间估计错误
(4)供应商生产管理不当
(5)供应商之生产材料出现货源危机
(6)供应商品质管理不当
(7)供应商经营者的顾客服务理念不佳
(8)供应商欠缺交期管理能力
(9)不可抗力原因
(10)其他因供应商责任所致之情形
2.2.2采购部责任因采购部责任导致交期延误的状况:(1)供应
