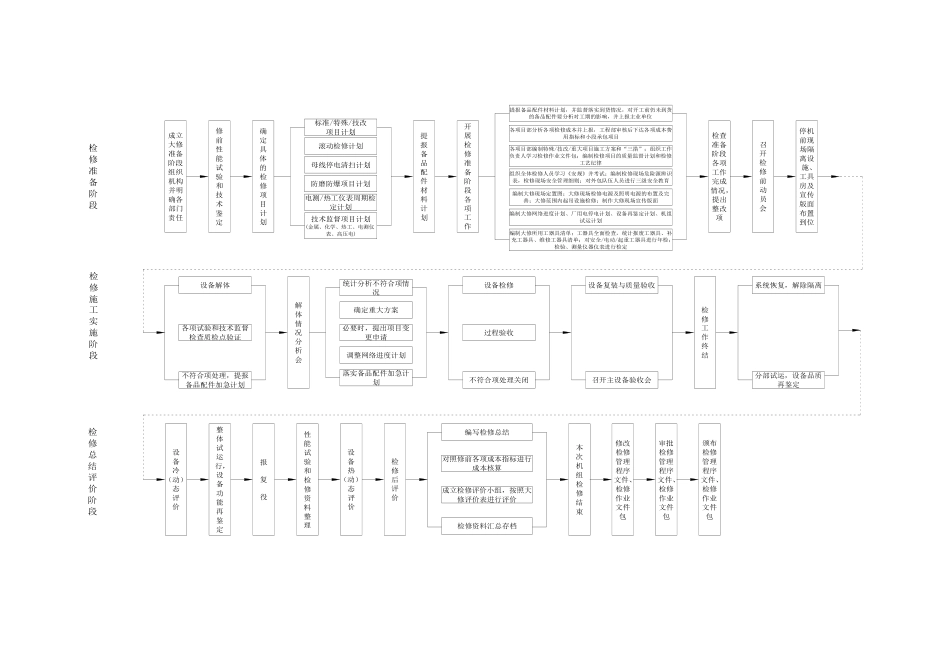

设备复装与质量验收召开主设备验收会检修工作终结系统恢复,解除隔离分部试运,设备品质再鉴定设备冷(动)态评价整体试运行,设备功能再鉴定报复役性能试验和检修资料整理设备热(动)态评价检修后评价编写检修总结对照修前各项成本指标进行成本核算成立检修评价小组,按照大修评价表进行评价检修资料汇总存档本次机组检修结束修改检修管理程序文件、检修作业文件包审批检修管理程序文件、检修作业文件包颁布检修管理程序文件、检修作业文件包检修准备阶段检修施工实施阶段检修总结评价阶段滚动检修计划母线停电清扫计划防磨防爆项目计划电测/热工仪表周期检定计划技术监督项目计划(金属、化学、热工、电测仪表、高压电)提报备品配件材料计划开展检修准备阶段各项工作提报备品配件材料计划,并监督落实到货情况,对开工前仍未到货的备品配件要分析对工期的影响,并上报主业单位各项目部分析各项检修成本并上报,工程部审核后下达各项成本费用指标和小段承包项目各项目部编制特殊/技改/重大项目施工方案和“三措”;组织工作负责人学习检修作业文件包;编制检修项目的质量监督计划和检修工艺纪律组织全体检修人员学习《安规》并考试;编制检修现场危险源辨识表,检修现场安全管理细则;对外包队伍人员进行三级安全教育编制大修现场定置图;大修现场检修电源及照明电源的布置及完善;大修范围内起吊设施检修;制作大修现场宣传版面编制大修网络进度计划、厂用电停电计划、设备再鉴定计划、机组试运计划编制大修所用工器具清单;工器具全面检查,统计报废工器具、补充工器具、维修工器具清单;对安全/电动/起重工器具进行年检;检验、测量仪器仪表进行检定检查准备阶段各项工作完成情况,提出整改项召开检修前动员会停机前现场隔离设施、工具房及宣传版面布置到位设备解体各项试验和技术监督检查质检点验证不符合项处理,提报备品配件加急计划解体情况分析会确定重大方案必要时,提出项目变更申请调整网络进度计划落
