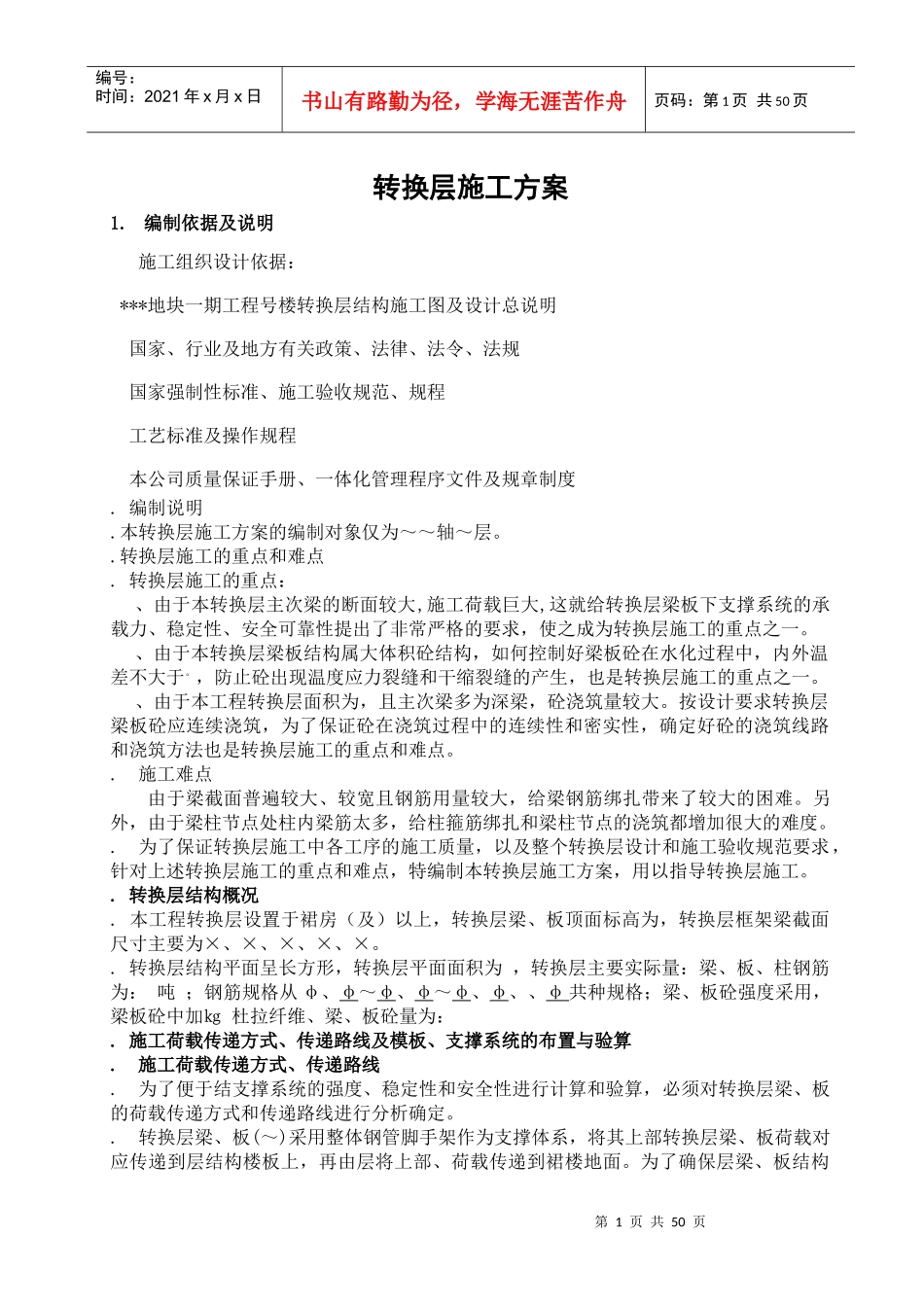

第1页共50页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共50页转换层施工方案1.编制依据及说明施工组织设计依据:***地块一期工程号楼转换层结构施工图及设计总说明国家、行业及地方有关政策、法律、法令、法规国家强制性标准、施工验收规范、规程工艺标准及操作规程本公司质量保证手册、一体化管理程序文件及规章制度.编制说明.本转换层施工方案的编制对象仅为~~轴~层。.转换层施工的重点和难点.转换层施工的重点:、由于本转换层主次梁的断面较大,施工荷载巨大,这就给转换层梁板下支撑系统的承载力、稳定性、安全可靠性提出了非常严格的要求,使之成为转换层施工的重点之一。、由于本转换层梁板结构属大体积砼结构,如何控制好梁板砼在水化过程中,内外温差不大于。,防止砼出现温度应力裂缝和干缩裂缝的产生,也是转换层施工的重点之一。、由于本工程转换层面积为,且主次梁多为深梁,砼浇筑量较大。按设计要求转换层梁板砼应连续浇筑,为了保证砼在浇筑过程中的连续性和密实性,确定好砼的浇筑线路和浇筑方法也是转换层施工的重点和难点。.施工难点由于梁截面普遍较大、较宽且钢筋用量较大,给梁钢筋绑扎带来了较大的困难。另外,由于梁柱节点处柱内梁筋太多,给柱箍筋绑扎和梁柱节点的浇筑都增加很大的难度。.为了保证转换层施工中各工序的施工质量,以及整个转换层设计和施工验收规范要求,针对上述转换层施工的重点和难点,特编制本转换层施工方案,用以指导转换层施工。.转换层结构概况.本工程转换层设置于裙房(及)以上,转换层梁、板顶面标高为,转换层框架梁截面尺寸主要为×、×、×、×、×。.转换层结构平面呈长方形,转换层平面面积为,转换层主要实际量:梁、板、柱钢筋为:吨;钢筋规格从φ、φ~φ、φ~φ、φ、、φ共种规格;梁、板砼强度采用,梁板砼中加㎏杜拉纤维、梁、板砼量为:.施工荷载传递方式、传递路线及模板、支撑系统的布置与验算.施工荷载传递方式、传递路线.为了便于结支撑系统的强度、稳定性和安全性进行计算和验算,必须对转换层梁、板的荷载传递方式和传递路线进行分析确定。.转换层梁、板(~)采用整体钢管脚手架作为支撑体系,将其上部转换层梁、板荷载对应传递到层结构楼板上,再由层将上部、荷载传递到裙楼地面。为了确保层梁、板结构第2页共50页第1页共50页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共50页具有足够承载力,决定对层的承载力进行验算。如果验算结果不能满足要求,应在地面~层间搭设支撑。增加层梁、板承载能力。.模板、支撑系统的布置与验算.模板及支撑系统布置.模板系统①梁底模板采用木模板体系,梁底板采用厚九夹板,板肋采用×木枋间距为。②梁侧模板采用木模板体系,模板采用厚九夹板,侧模板肋采用×木枋,间距为。③转换层楼板板底模板采用木模板体系,模板采用㎜厚九夹板,板模底肋采用×木枋,间距为。支撑体统布置~层结构支撑架搭设方法:①梁高>时,支撑竖杆按间距为×进行搭设,即沿梁长方向按进行搭设,沿梁宽方向按进行搭设,大、小横杆步距为。②当梁高≤时,支撑竖杆按间距为×,沿梁长方向按进行搭设,沿梁宽方向按进行搭设,大、小横杆步距为。③现浇板支撑架按×进行搭设,大、小横杆步距为。模板、支撑系统的验算为了满足支撑系统的安全性和稳定性,同时也本着经济、适用的原则,决定即将转换层中大梁按×作为验算对象。本转换层支撑系统计算部分参阅资料:《建筑施工扣件式钢管脚手架安全技术规范》()、《混凝土结构设计规范》()《建筑结构荷载规范》()《钢结构设计规范》()因本工程梁支架高度大于米,根据有关文献建议,如果仅按规范计算,架体安全性仍不能得到完全保证。为此计算中还参考了《施工技术》():《扣件式钢管模板高支撑架设计和使用安全》中的部分内容。施工荷载的计算梁段。第3页共50页第2页共50页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共50页一、参数信息.模板支撑及构造参数梁截面宽度();梁截面高度()混凝土板厚度();立杆纵距(沿梁跨度方向间距)();立杆上端伸出至模板支撑点长度(...
