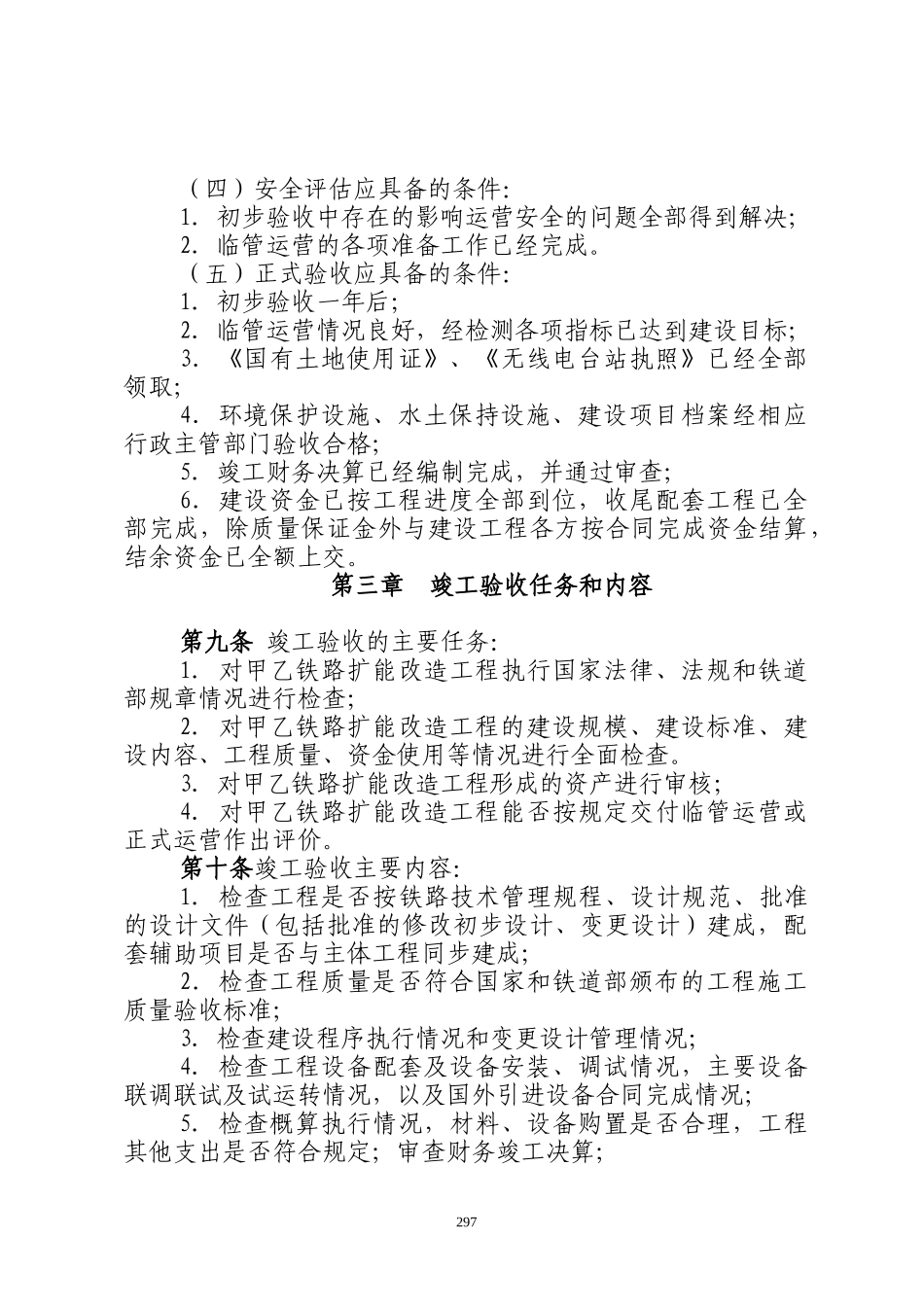

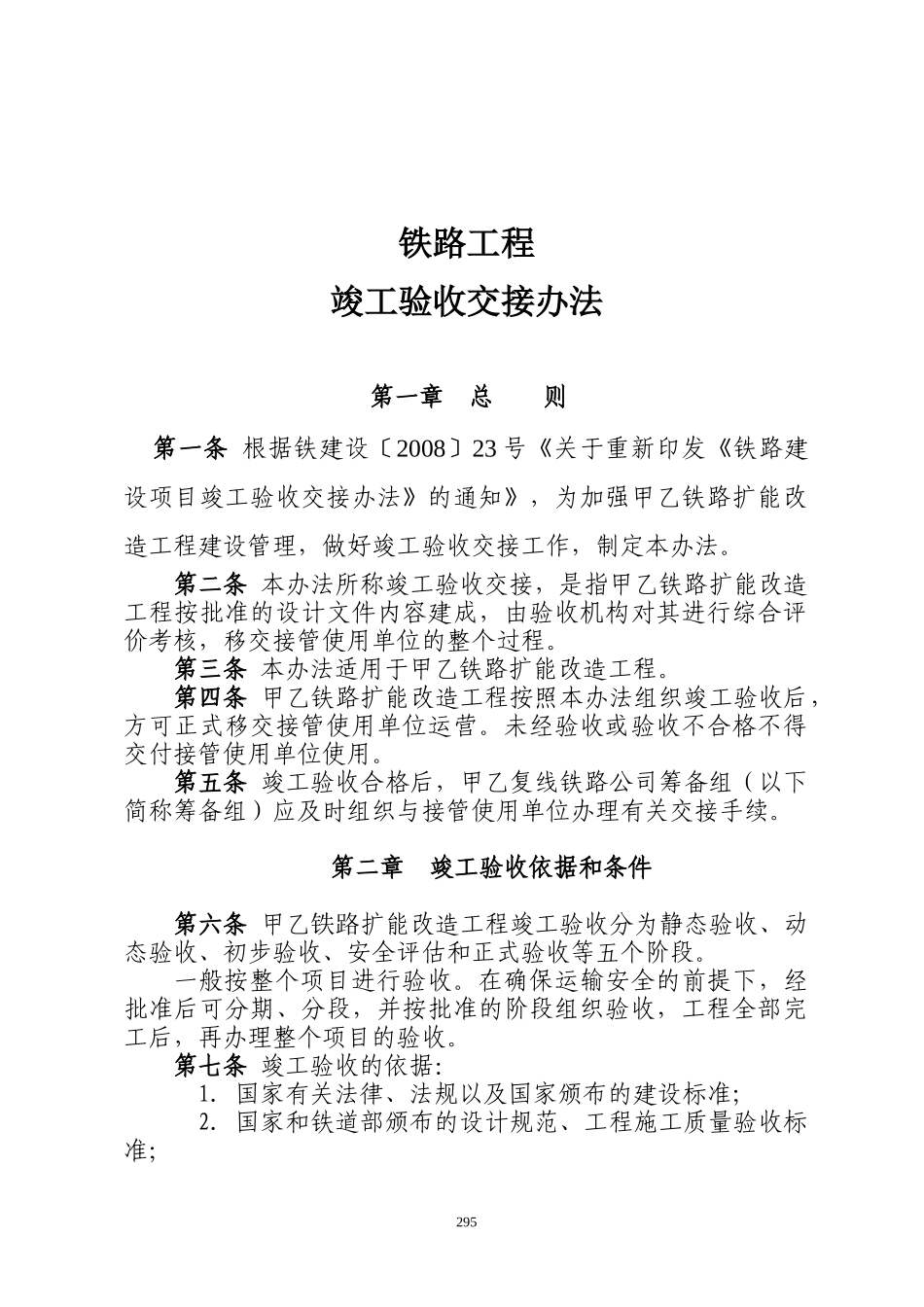

铁路工程竣工验收交接办法第一章总则第一条根据铁建设〔2008〕23号《关于重新印发《铁路建设项目竣工验收交接办法》的通知》,为加强甲乙铁路扩能改造工程建设管理,做好竣工验收交接工作,制定本办法
第二条本办法所称竣工验收交接,是指甲乙铁路扩能改造工程按批准的设计文件内容建成,由验收机构对其进行综合评价考核,移交接管使用单位的整个过程
第三条本办法适用于甲乙铁路扩能改造工程
第四条甲乙铁路扩能改造工程按照本办法组织竣工验收后,方可正式移交接管使用单位运营
未经验收或验收不合格不得交付接管使用单位使用
第五条竣工验收合格后,甲乙复线铁路公司筹备组(以下简称筹备组)应及时组织与接管使用单位办理有关交接手续
第二章竣工验收依据和条件第六条甲乙铁路扩能改造工程竣工验收分为静态验收、动态验收、初步验收、安全评估和正式验收等五个阶段
一般按整个项目进行验收
在确保运输安全的前提下,经批准后可分期、分段,并按批准的阶段组织验收,工程全部完工后,再办理整个项目的验收
第七条竣工验收的依据:1
国家有关法律、法规以及国家颁布的建设标准;2
国家和铁道部颁布的设计规范、工程施工质量验收标准;2953

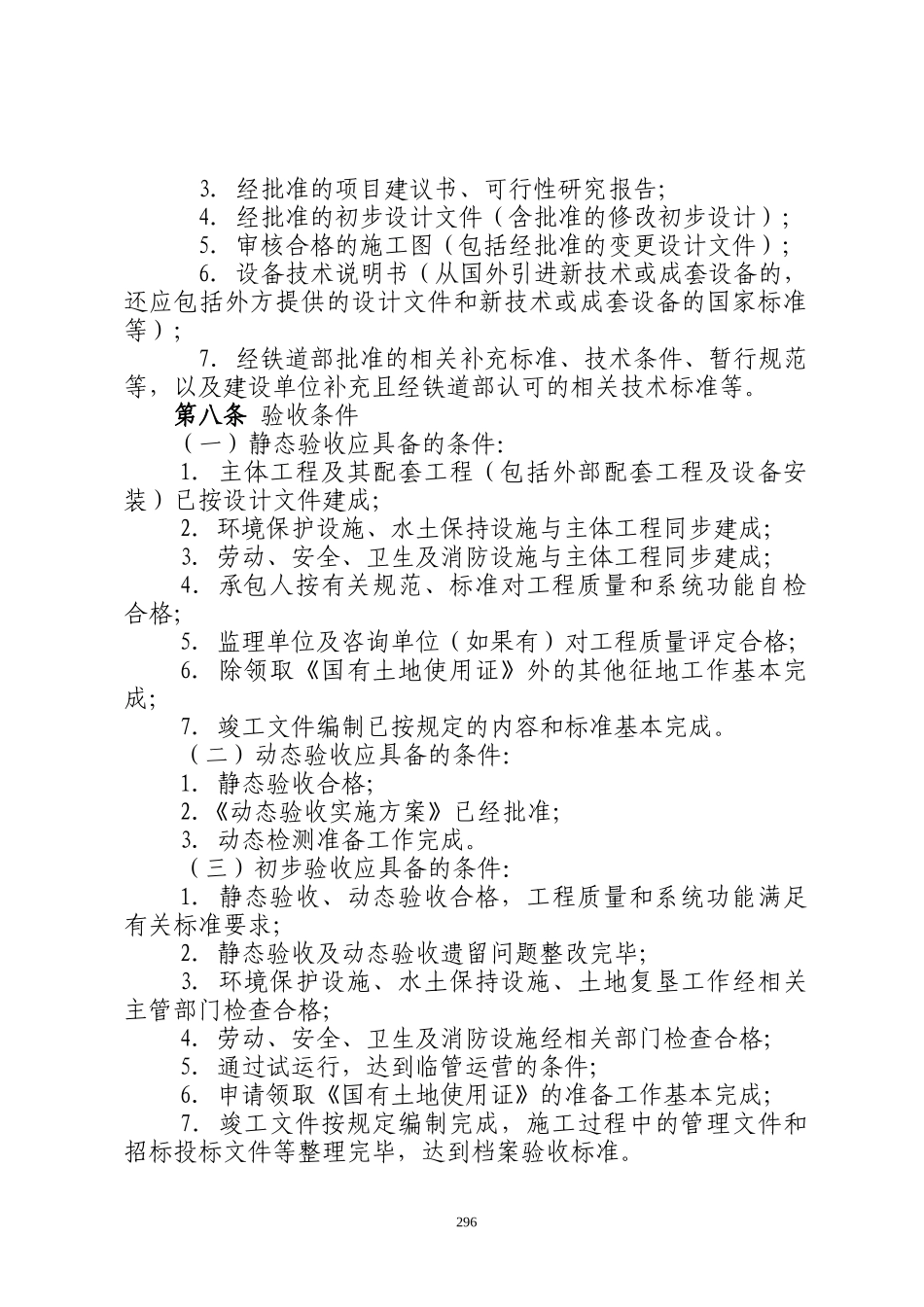

经批准的项目建议书、可行性研究报告;4
经批准的初步设计文件(含批准的修改初步设计);5
审核合格的施工图(包括经批准的变更设计文件);6
设备技术说明书(从国外引进新技术或成套设备的,还应包括外方提供的设计文件和新技术或成套设备的国家标准等);7.经铁道部批准的相关补充标准、技术条件、暂行规范等,以及建设单位补充且经铁道部认可的相关技术标准等
第八条验收条件(一)静态验收应具备的条件:1
主体工程及其配套工程(包括外部配套工程及设备安装)已按设计文件建成;2
环境保护设施、水土保持设施与主体工程同步建成;3
劳动、安全、卫生及消防设施与主体工程同步建成;4.承包人按有关规范、标准对工程质量和系统功能
