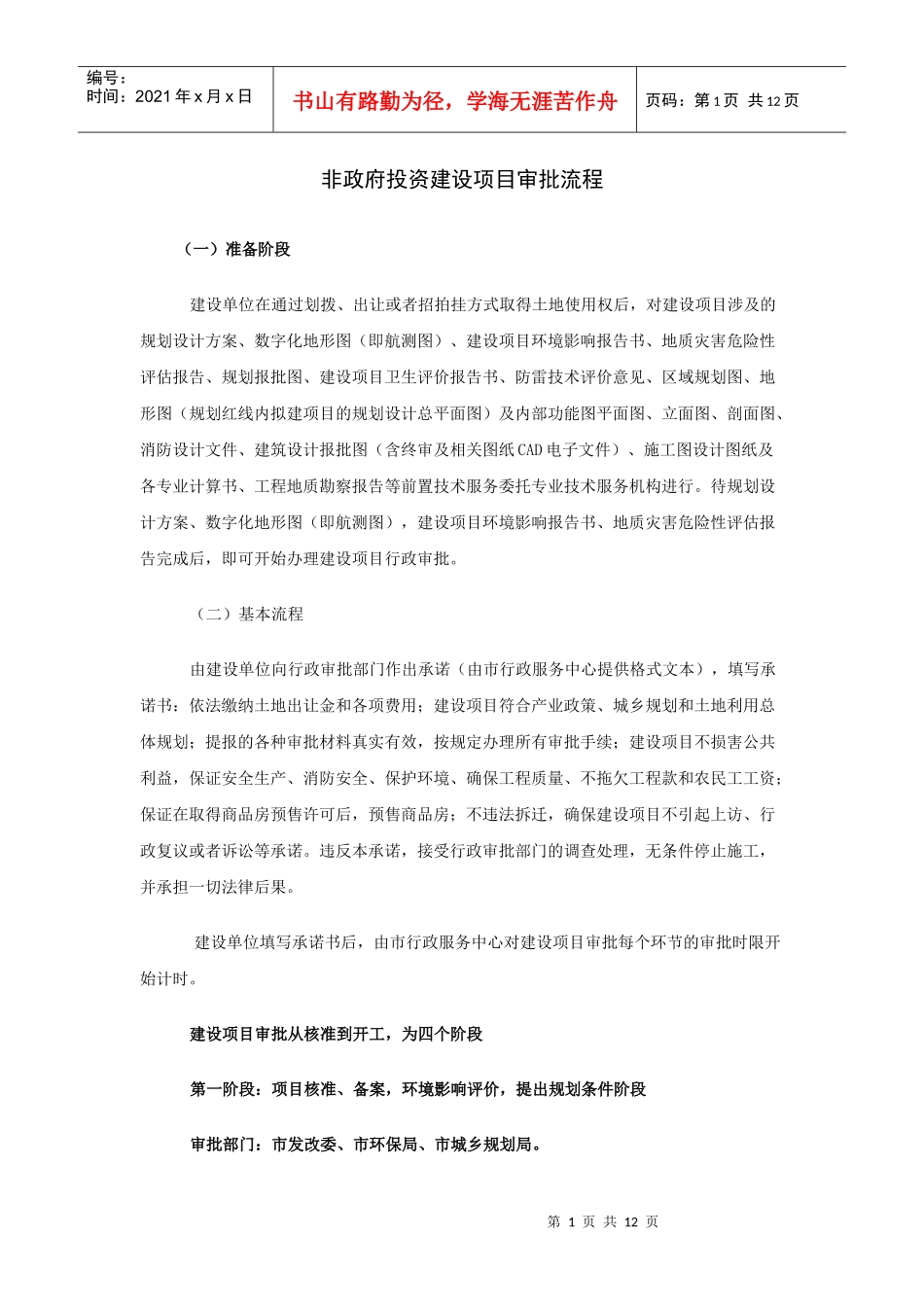

第1页共12页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共12页非政府投资建设项目审批流程(一)准备阶段建设单位在通过划拨、出让或者招拍挂方式取得土地使用权后,对建设项目涉及的规划设计方案、数字化地形图(即航测图)、建设项目环境影响报告书、地质灾害危险性评估报告、规划报批图、建设项目卫生评价报告书、防雷技术评价意见、区域规划图、地形图(规划红线内拟建项目的规划设计总平面图)及内部功能图平面图、立面图、剖面图、消防设计文件、建筑设计报批图(含终审及相关图纸CAD电子文件)、施工图设计图纸及各专业计算书、工程地质勘察报告等前置技术服务委托专业技术服务机构进行
待规划设计方案、数字化地形图(即航测图),建设项目环境影响报告书、地质灾害危险性评估报告完成后,即可开始办理建设项目行政审批
(二)基本流程由建设单位向行政审批部门作出承诺(由市行政服务中心提供格式文本),填写承诺书:依法缴纳土地出让金和各项费用;建设项目符合产业政策、城乡规划和土地利用总体规划;提报的各种审批材料真实有效,按规定办理所有审批手续;建设项目不损害公共利益,保证安全生产、消防安全、保护环境、确保工程质量、不拖欠工程款和农民工工资;保证在取得商品房预售许可后,预售商品房;不违法拆迁,确保建设项目不引起上访、行政复议或者诉讼等承诺
违反本承诺,接受行政审批部门的调查处理,无条件停止施工,并承担一切法律后果
建设单位填写承诺书后,由市行政服务中心对建设项目审批每个环节的审批时限开始计时
建设项目审批从核准到开工,为四个阶段第一阶段:项目核准、备案,环境影响评价,提出规划条件阶段审批部门:市发改委、市环保局、市城乡规划局

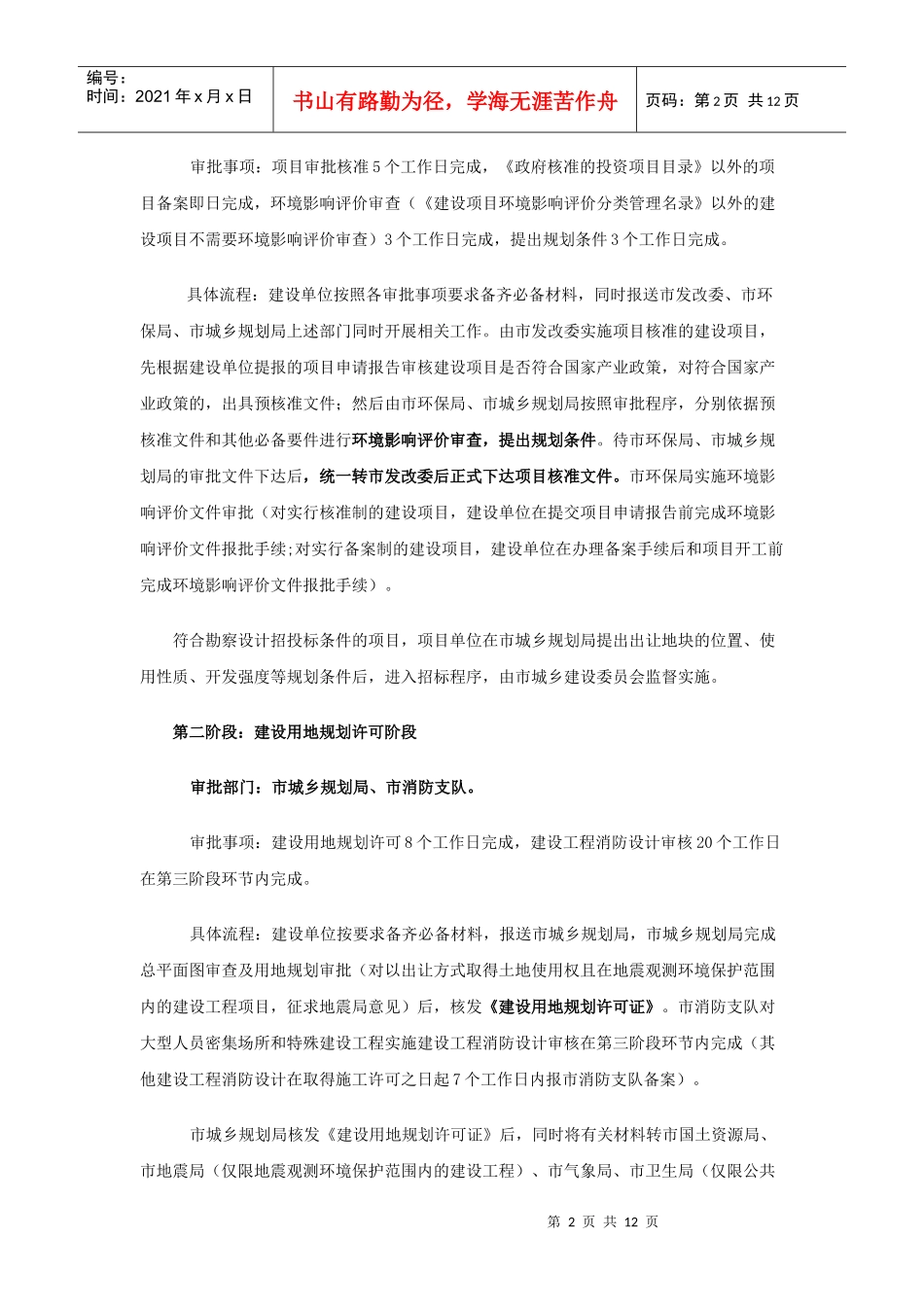

第2页共12页第1页共12页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共12页审批事项:项目审批核准5个工作日完成,《政府核准的投资项目目
