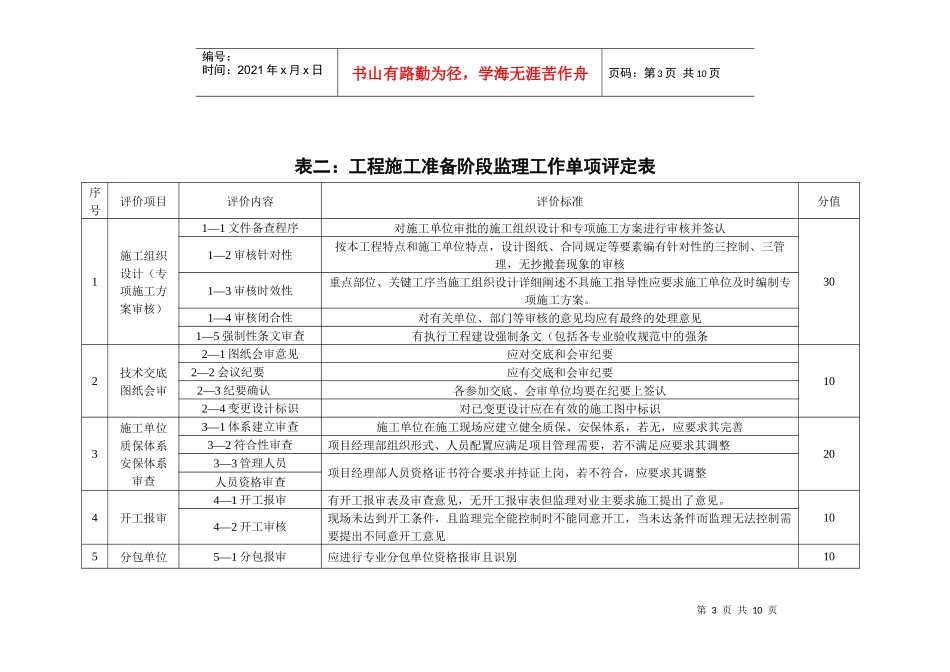

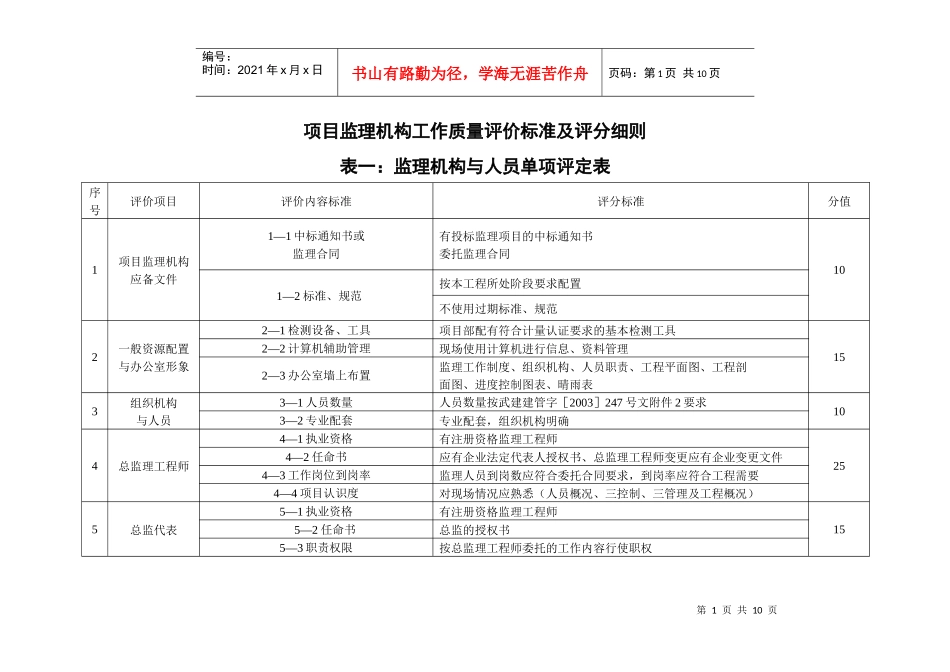

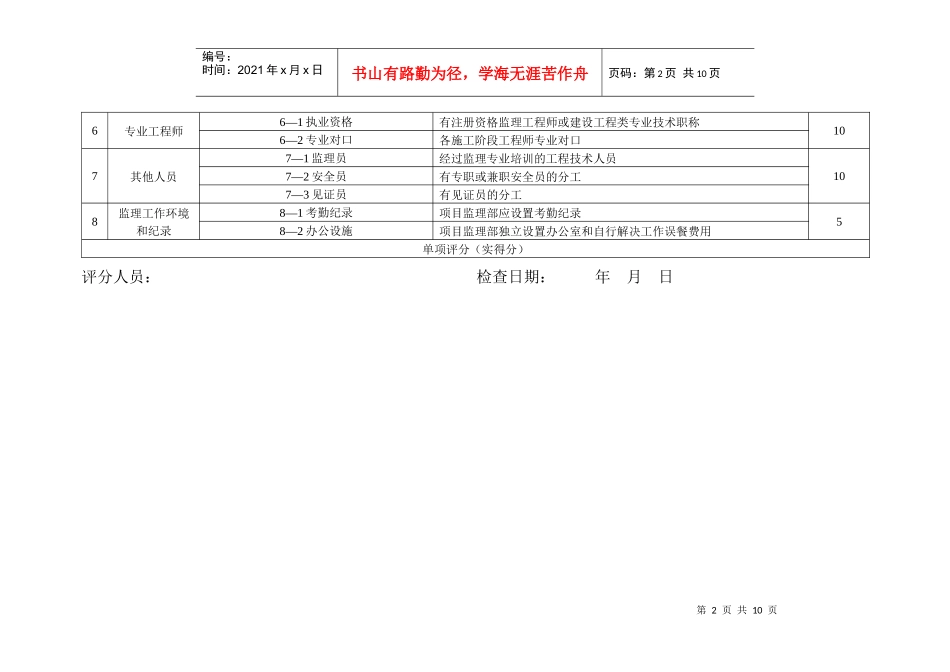

第1页共10页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共10页项目监理机构工作质量评价标准及评分细则表一:监理机构与人员单项评定表序号评价项目评价内容标准评分标准分值1项目监理机构应备文件1—1中标通知书或监理合同有投标监理项目的中标通知书委托监理合同101—2标准、规范按本工程所处阶段要求配置不使用过期标准、规范2一般资源配置与办公室形象2—1检测设备、工具项目部配有符合计量认证要求的基本检测工具152—2计算机辅助管理现场使用计算机进行信息、资料管理2—3办公室墙上布置监理工作制度、组织机构、人员职责、工程平面图、工程剖面图、进度控制图表、晴雨表3组织机构与人员3—1人员数量人员数量按武建建管字[2003]247号文附件2要求103—2专业配套专业配套,组织机构明确4总监理工程师4—1执业资格有注册资格监理工程师254—2任命书应有企业法定代表人授权书、总监理工程师变更应有企业变更文件4—3工作岗位到岗率监理人员到岗数应符合委托合同要求,到岗率应符合工程需要4—4项目认识度对现场情况应熟悉(人员概况、三控制、三管理及工程概况)5总监代表5—1执业资格有注册资格监理工程师155—2任命书总监的授权书5—3职责权限按总监理工程师委托的工作内容行使职权第2页共10页第1页共10页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共10页6专业工程师6—1执业资格有注册资格监理工程师或建设工程类专业技术职称106—2专业对口各施工阶段工程师专业对口7其他人员7—1监理员经过监理专业培训的工程技术人员107—2安全员有专职或兼职安全员的分工7—3见证员有见证员的分工8监理工作环境和纪录8—1考勤纪录项目监理部应设置考勤纪录58—2办公设施项目监理部独立设置办公室和自行解决工作误餐费用单项评分(实得分)评分人员:检查日期:年月日第3页共10页第2页共10页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共10页表二:工程施工准备阶段监理工作单项评定表序号评价项目评价内容评价标准分值1施工组织设计(专项施工方案审核)1—1文件备查程序对施工单位审批的施工组织设计和专项施工方案进行审核并签认301—2审核针对性按本工程特点和施工单位特点,设计图纸、合同规定等要素编有针对性的三控制、三管理,无抄搬套现象的审核1—3审核时效性重点部位、关键工序当施工组织设计详细阐述不具施工指导性应要求施工单位及时编制专项施工方案。1—4审核闭合性对有关单位、部门等审核的意见均应有最终的处理意见1—5强制性条文审查有执行工程建设强制条文(包括各专业验收规范中的强条2技术交底图纸会审2—1图纸会审意见应对交底和会审纪要102—2会议纪要应有交底和会审纪要2—3纪要确认各参加交底、会审单位均要在纪要上签认2—4变更设计标识对已变更设计应在有效的施工图中标识3施工单位质保体系安保体系审查3—1体系建立审查施工单位在施工现场应建立健全质保、安保体系,若无,应要求其完善203—2符合性审查项目经理部组织形式、人员配置应满足项目管理需要,若不满足应要求其调整3—3管理人员项目经理部人员资格证书符合要求并持证上岗,若不符合,应要求其调整人员资格审查4开工报审4—1开工报审有开工报审表及审查意见,无开工报审表但监理对业主要求施工提出了意见。104—2开工审核现场未达到开工条件,且监理完全能控制时不能同意开工,当未达条件而监理无法控制需要提出不同意开工意见5分包单位5—1分包报审应进行专业分包单位资格报审且识别10第4页共10页第3页共10页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第4页共10页资质审查5—2资质审核无资质或超资等级未识别5—3作业人员资格管理人员和特种作业人员证件应符合要求并审核证书和上岗证,不符合应要求其调整6第一次工地会议6—1人员到位监理机构主要人员应参加第一次工地会议106—2总监发言总监理工程师应在第一次工地会议上陈述其监理工作中的主要内容6—3建议应对施工准备情况提出意见或建议7测量放线成果审查7—1控制点复核对控制点、临时控制点进行复核107—2测量复核对报送的测量放线成果进行...
