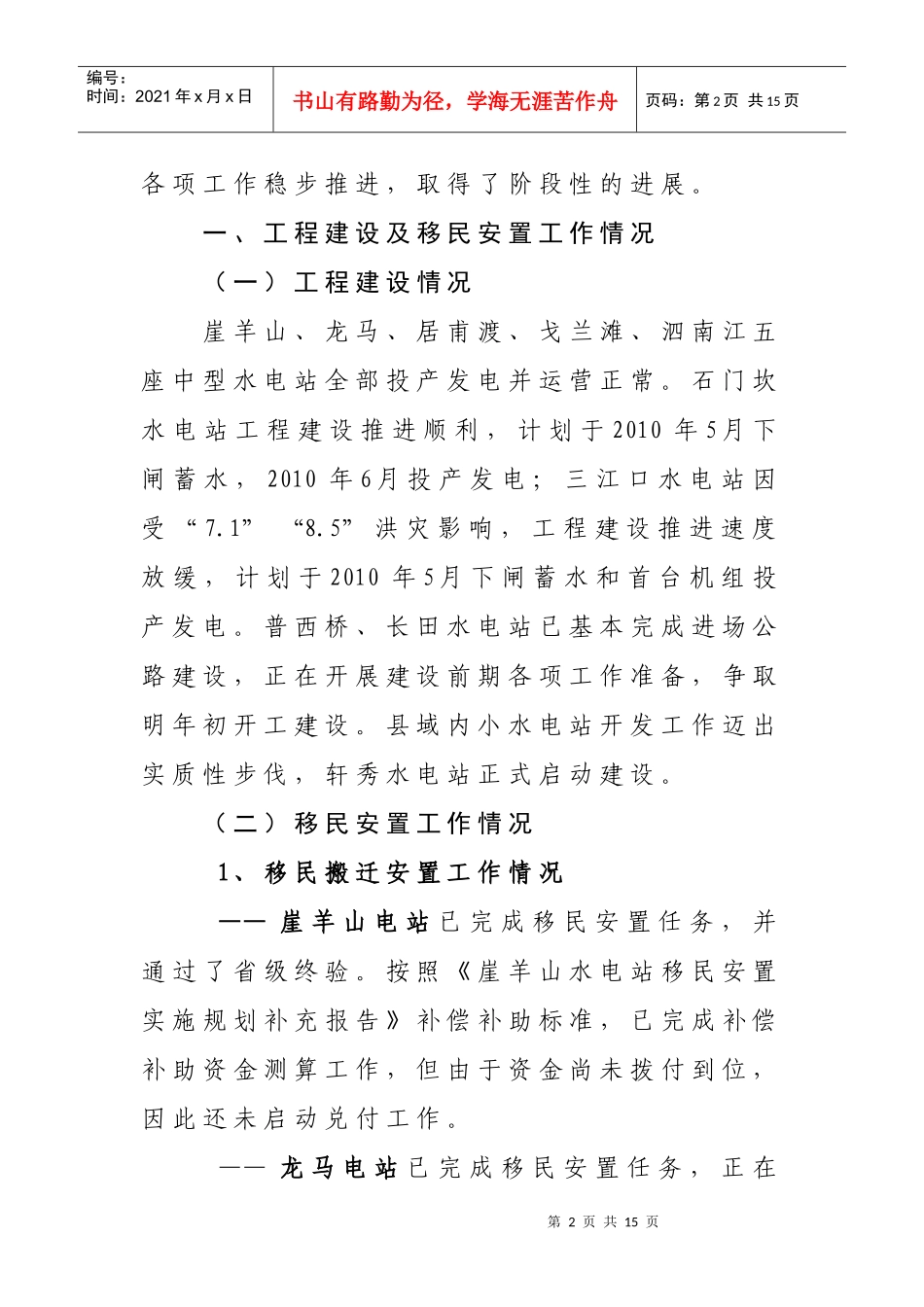

第1页共15页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共15页墨江县移民开发局2009年工作总结及2010年工作计划我局在县委、县人民政府的正确领导下,在省、市移民局的有力指导下,在全县各级各部门的大力支持、协同配合及各项目业主的精心组织下,以水利水电工程移民政策法规为依据,以做好移民开发工作为重点,以促进地方经济社会发展和安定团结为己任,进一步提高认识,加强领导,积极稳妥地开展工作,项目建设和移民安置第2页共15页第1页共15页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共15页各项工作稳步推进,取得了阶段性的进展
一、工程建设及移民安置工作情况(一)工程建设情况崖羊山、龙马、居甫渡、戈兰滩、泗南江五座中型水电站全部投产发电并运营正常
石门坎水电站工程建设推进顺利,计划于2010年5月下闸蓄水,2010年6月投产发电;三江口水电站因受“7
5”洪灾影响,工程建设推进速度放缓,计划于2010年5月下闸蓄水和首台机组投产发电
普西桥、长田水电站已基本完成进场公路建设,正在开展建设前期各项工作准备,争取明年初开工建设
县域内小水电站开发工作迈出实质性步伐,轩秀水电站正式启动建设
(二)移民安置工作情况1、移民搬迁安置工作情况——崖羊山电站已完成移民安置任务,并通过了省级终验
按照《崖羊山水电站移民安置实施规划补充报告》补偿补助标准,已完成补偿补助资金测算工作,但由于资金尚未拨付到位,因此还未启动兑付工作

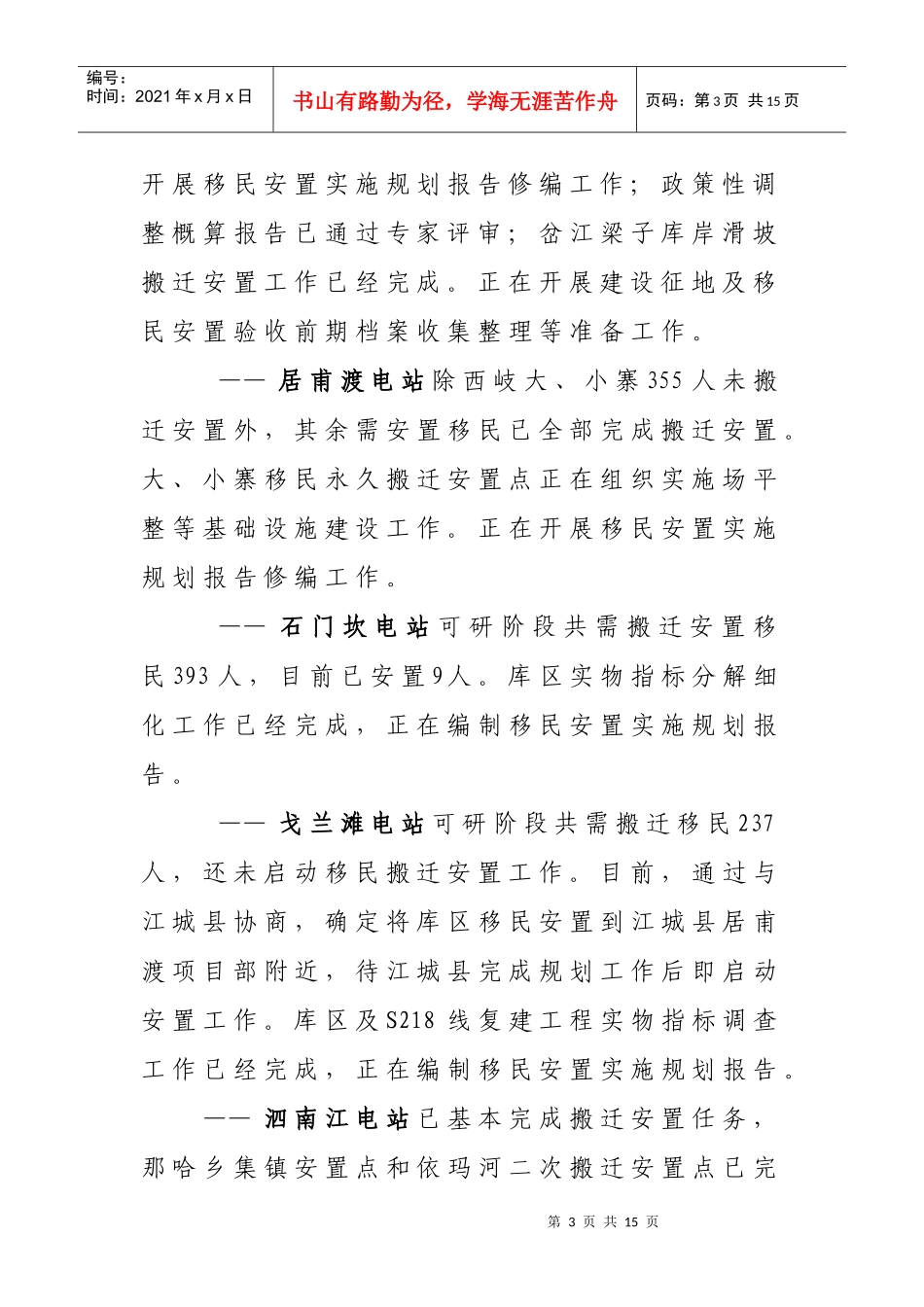

——龙马电站已完成移民安置任务,正在第3页共15页第2页共15页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共15页开展移民安置实施规划报告修编工作;政策性调整概算报告已通过专家评审;岔江梁子库岸滑坡搬迁安置工作已经完成
正在开展建设征地及移民安置验收前期档案收集整理等准备工作
