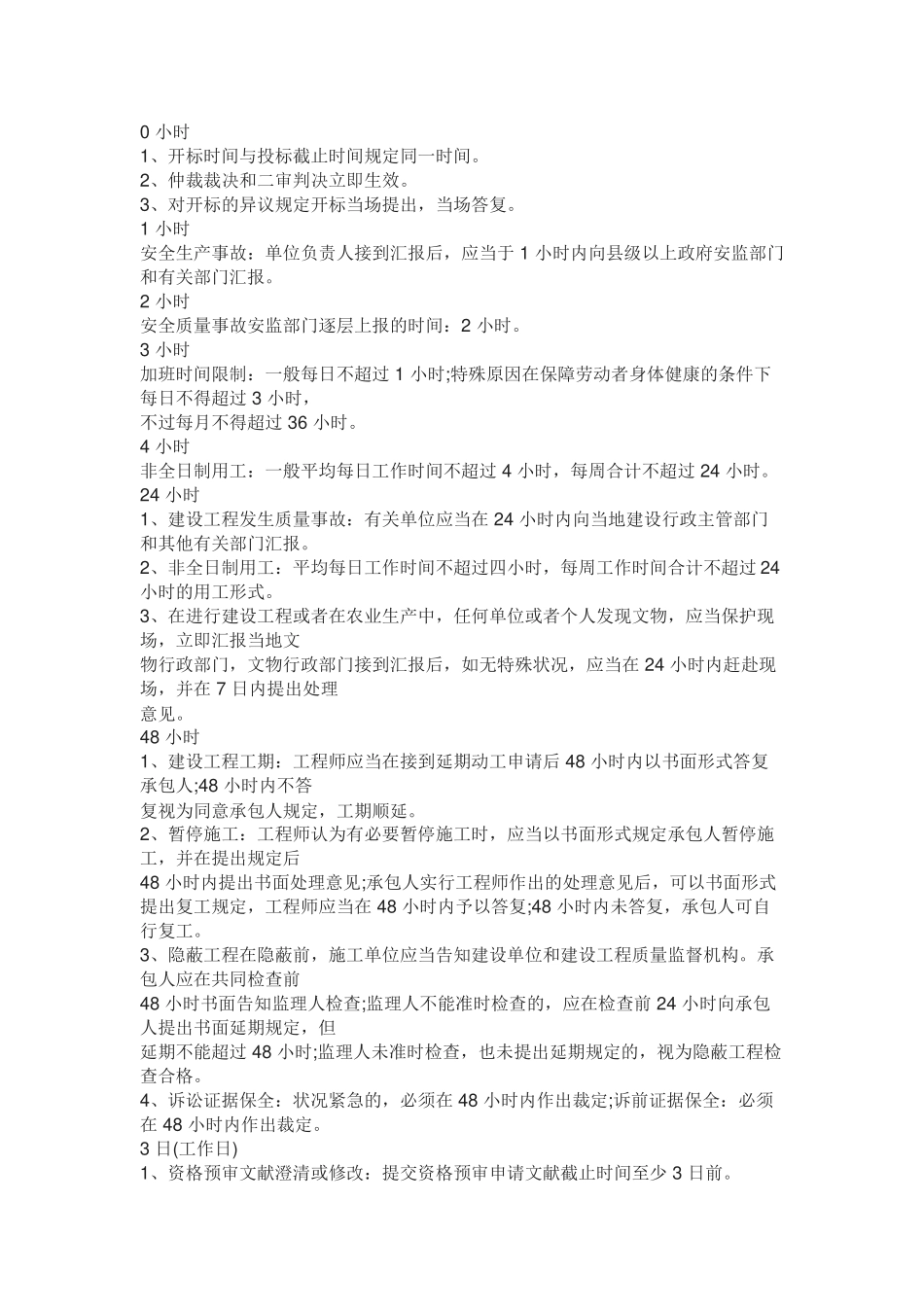

0小时1、开标时间与投标截止时间规定同一时间
2、仲裁裁决和二审判决立即生效
3、对开标的异议规定开标当场提出,当场答复
1小时安全生产事故:单位负责人接到汇报后,应当于1小时内向县级以上政府安监部门和有关部门汇报
2小时安全质量事故安监部门逐层上报的时间:2小时
3小时加班时间限制:一般每日不超过1小时;特殊原因在保障劳动者身体健康的条件下每日不得超过3小时,不过每月不得超过36小时
4小时非全日制用工:一般平均每日工作时间不超过4小时,每周合计不超过24小时
24小时1、建设工程发生质量事故:有关单位应当在24小时内向当地建设行政主管部门和其他有关部门汇报
2、非全日制用工:平均每日工作时间不超过四小时,每周工作时间合计不超过24小时的用工形式
3、在进行建设工程或者在农业生产中,任何单位或者个人发现文物,应当保护现场,立即汇报当地文物行政部门,文物行政部门接到汇报后,如无特殊状况,应当在24小时内赶赴现场,并在7日内提出处理意见
48小时1、建设工程工期:工程师应当在接到延期动工申请后48小时内以书面形式答复承包人;48小时内不答复视为同意承包人规定,工期顺延
2、暂停施工:工程师认为有必要暂停施工时,应当以书面形式规定承包人暂停施工,并在提出规定后48小时内提出书面处理意见;承包人实行工程师作出的处理意见后,可以书面形式提出复工规定,工程师应当在48小时内予以答复;48小时内未答复,承包人可自行复工
3、隐蔽工程在隐蔽前,施工单位应当告知建设单位和建设工程质量监督机构
承包人应在共同检查前48小时书面告知监理人检查;监理人不能准时检查的,应在检查前24小时向承包人提出书面延期规定,但延期不能超过48小时;监理人未准时检查,也未提出延期规定的,视为隐蔽工程检查合格
4、诉讼证据保全:状况紧急的,必须在48小时内作出裁定;诉前证据保全:必须在48小时内作出裁定
