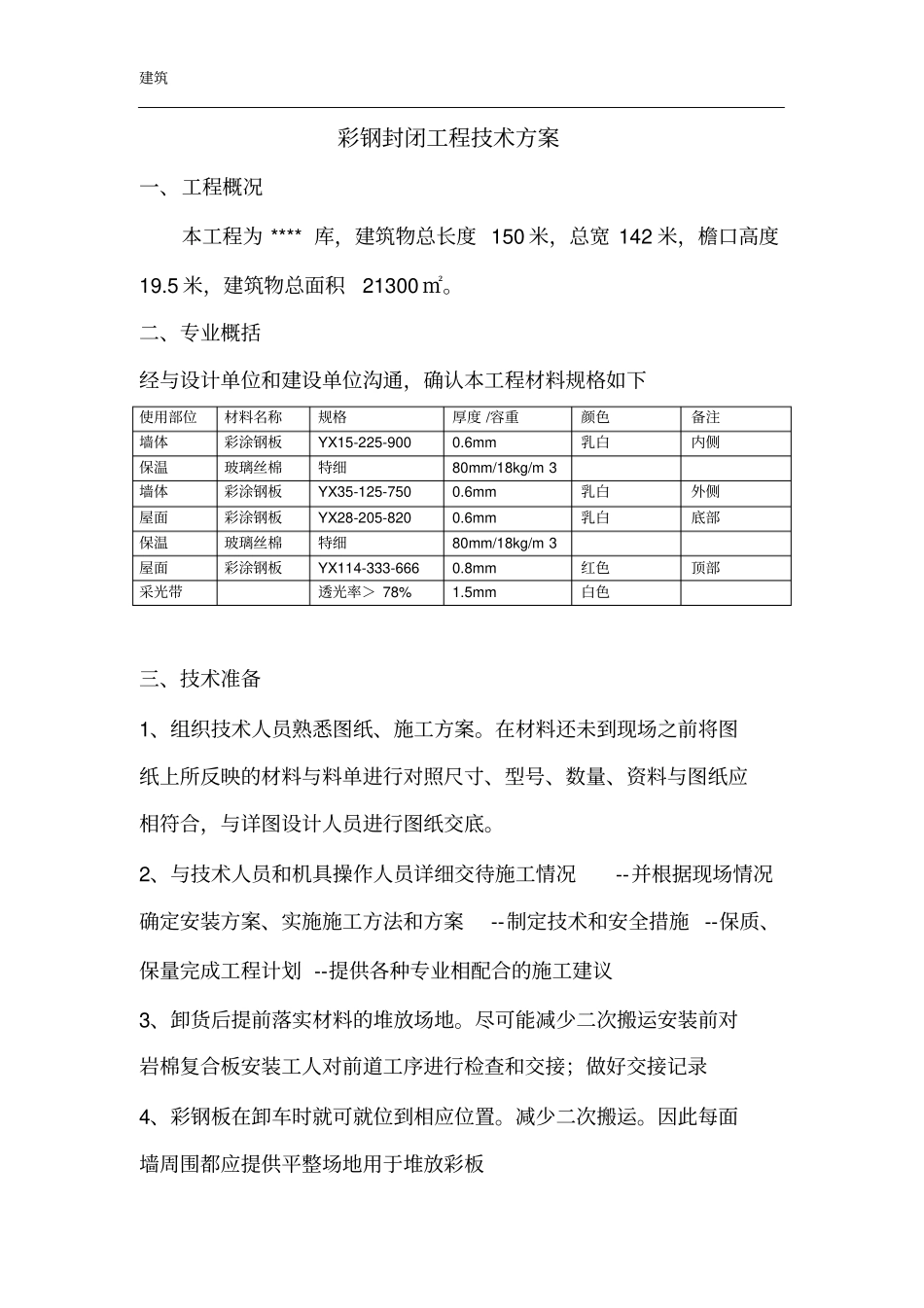

建筑彩钢封闭工程技术方案一、工程概况本工程为****库,建筑物总长度150米,总宽142米,檐口高度19
5米,建筑物总面积21300㎡
二、专业概括经与设计单位和建设单位沟通,确认本工程材料规格如下使用部位材料名称规格厚度/容重颜色备注墙体彩涂钢板YX15-225-9000
6mm乳白内侧保温玻璃丝棉特细80mm/18kg/m3墙体彩涂钢板YX35-125-7500
6mm乳白外侧屋面彩涂钢板YX28-205-8200
6mm乳白底部保温玻璃丝棉特细80mm/18kg/m3屋面彩涂钢板YX114-333-6660
8mm红色顶部采光带透光率>78%1
5mm白色三、技术准备1、组织技术人员熟悉图纸、施工方案
在材料还未到现场之前将图纸上所反映的材料与料单进行对照尺寸、型号、数量、资料与图纸应相符合,与详图设计人员进行图纸交底
2、与技术人员和机具操作人员详细交待施工情况--并根据现场情况确定安装方案、实施施工方法和方案--制定技术和安全措施--保质、保量完成工程计划--提供各种专业相配合的施工建议3、卸货后提前落实材料的堆放场地

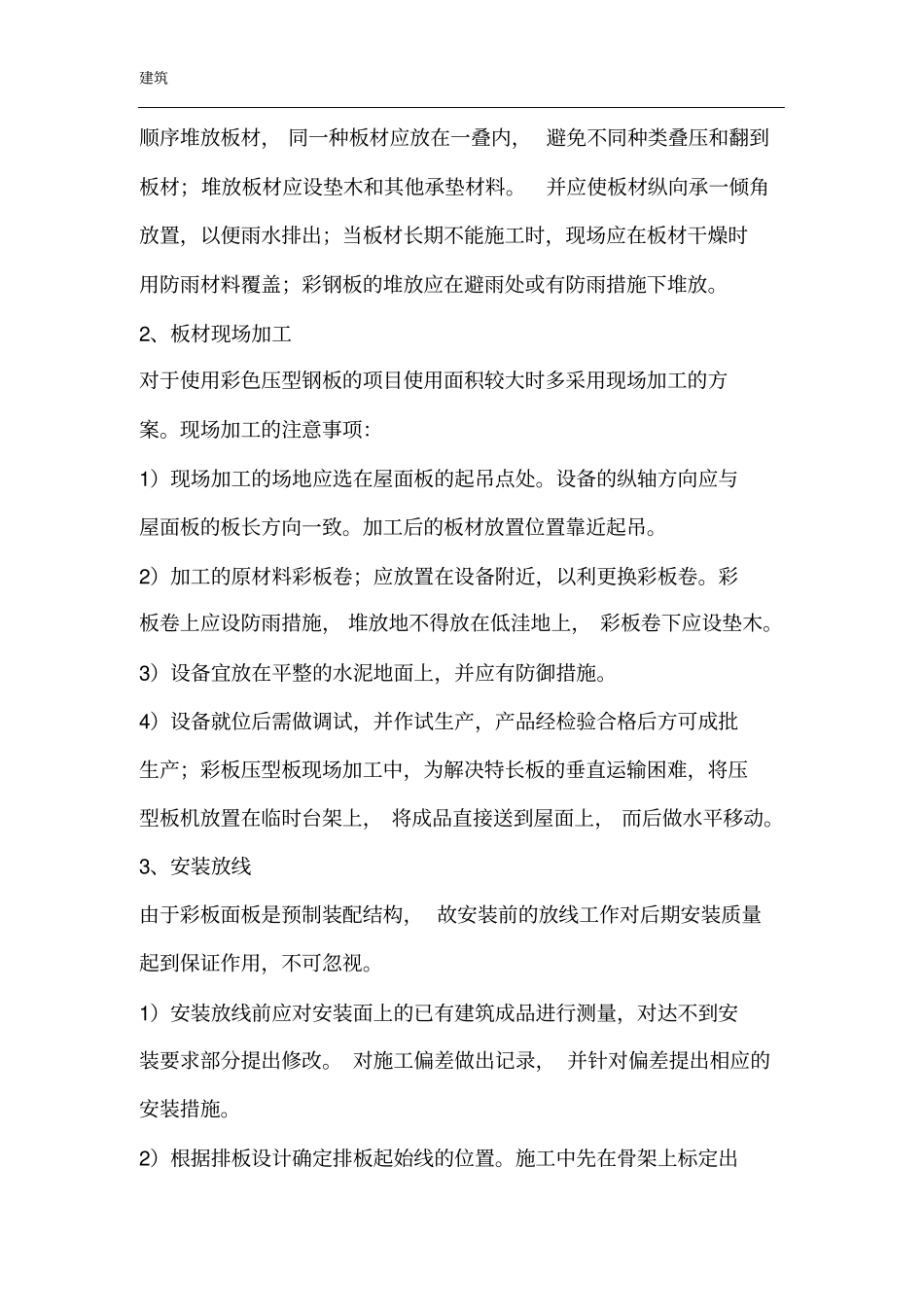

尽可能减少二次搬运安装前对岩棉复合板安装工人对前道工序进行检查和交接;做好交接记录4、彩钢板在卸车时就可就位到相应位置
