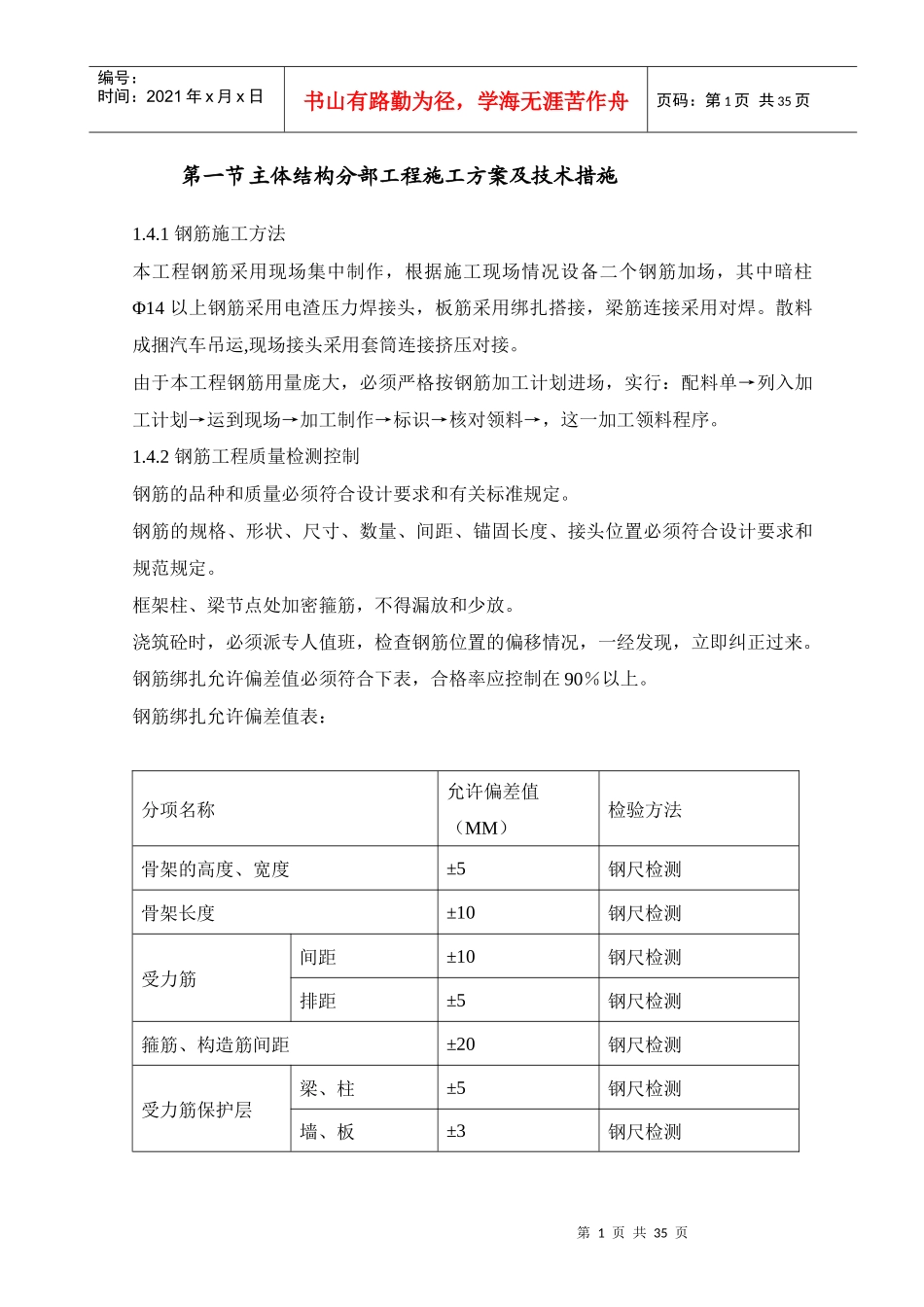

第1页共35页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共35页第一节主体结构分部工程施工方案及技术措施1
1钢筋施工方法本工程钢筋采用现场集中制作,根据施工现场情况设备二个钢筋加场,其中暗柱Φ14以上钢筋采用电渣压力焊接头,板筋采用绑扎搭接,梁筋连接采用对焊
散料成捆汽车吊运,现场接头采用套筒连接挤压对接
由于本工程钢筋用量庞大,必须严格按钢筋加工计划进场,实行:配料单→列入加工计划→运到现场→加工制作→标识→核对领料→,这一加工领料程序
2钢筋工程质量检测控制钢筋的品种和质量必须符合设计要求和有关标准规定
钢筋的规格、形状、尺寸、数量、间距、锚固长度、接头位置必须符合设计要求和规范规定
框架柱、梁节点处加密箍筋,不得漏放和少放
浇筑砼时,必须派专人值班,检查钢筋位置的偏移情况,一经发现,立即纠正过来
钢筋绑扎允许偏差值必须符合下表,合格率应控制在90%以上
钢筋绑扎允许偏差值表:分项名称允许偏差值(MM)检验方法骨架的高度、宽度±5钢尺检测骨架长度±10钢尺检测受力筋间距±10钢尺检测排距±5钢尺检测箍筋、构造筋间距±20钢尺检测受力筋保护层梁、柱±5钢尺检测墙、板±3钢尺检测第2页共35页第1页共35页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共35页1

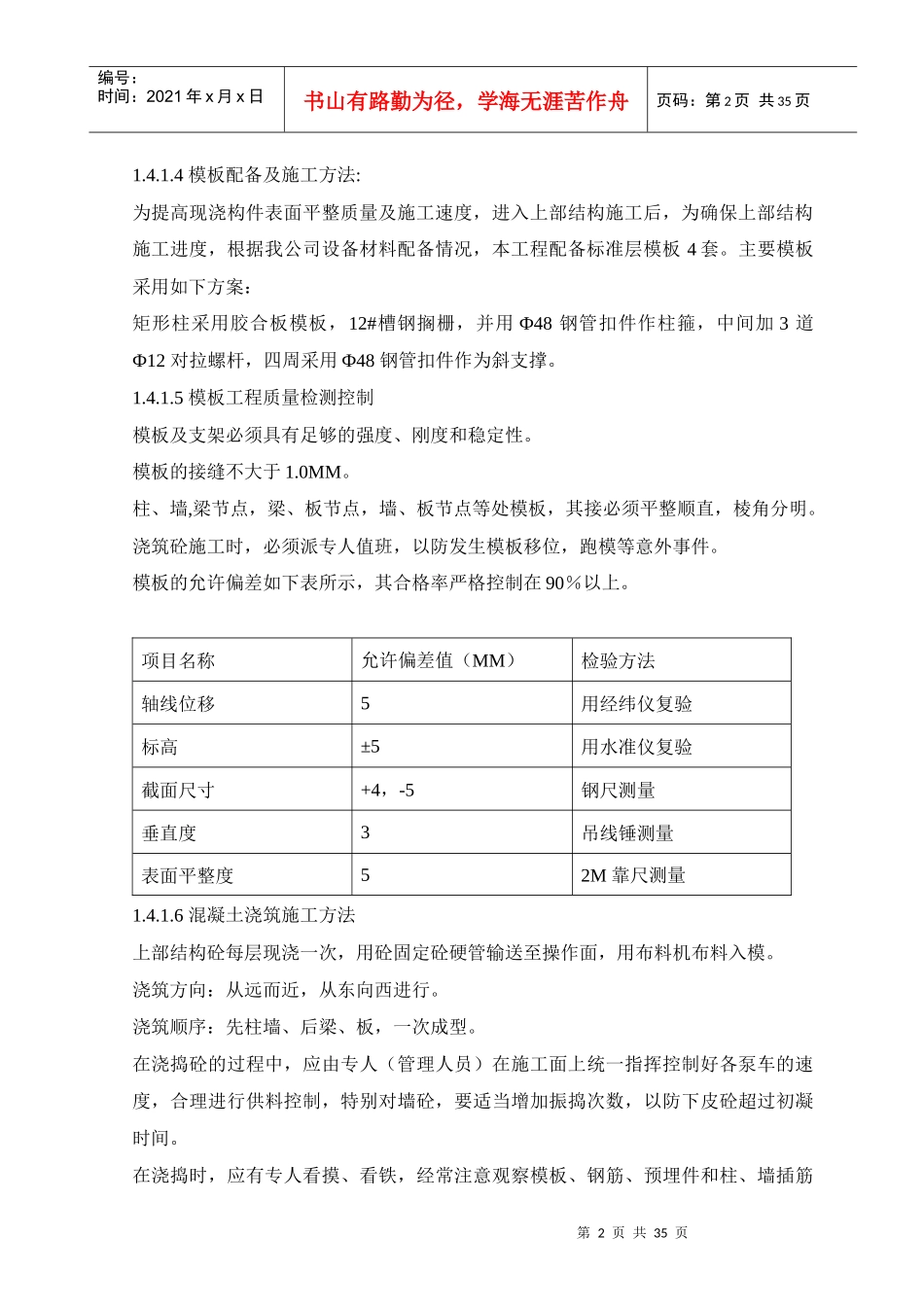

4模板配备及施工方法:为提高现浇构件表面平整质量及施工速度,进入上部结构施工后,为确保上部结构施工进度,根据我公司设备材料配备情况,本工程配备标准层模板4套
主要模板采用如下方案:矩形柱采用胶合板模板,12#槽钢搁栅,并用Ф48钢管扣件作柱箍,中间加3道Ф12对拉螺杆,四周采用Ф48钢管扣件作为斜支撑
5模板工程质量检测控制模板及支架必须具有足够的强度、刚度和稳定性
模板的接缝不大于1
柱、墙,梁节点,梁、板节点,墙、
