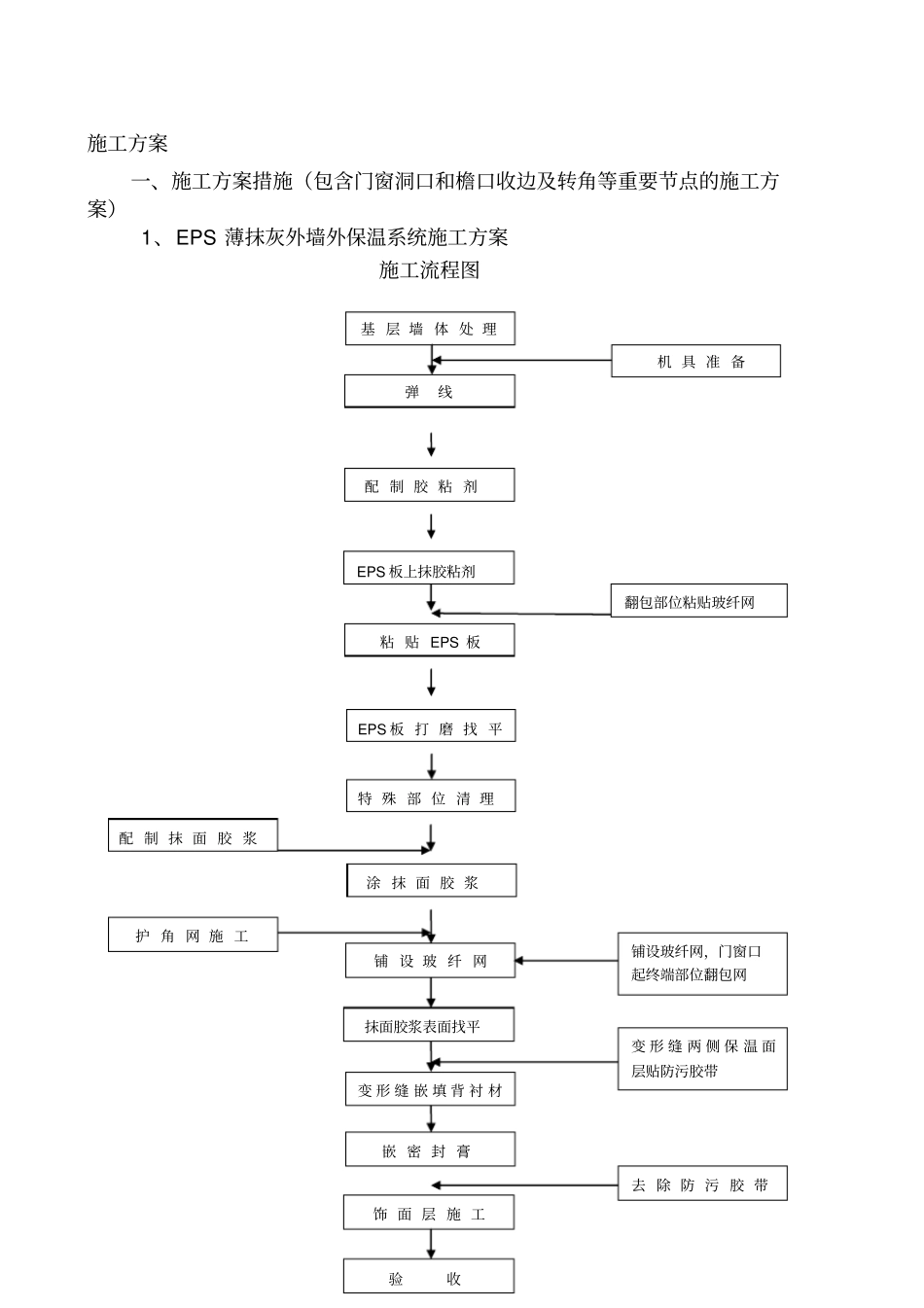

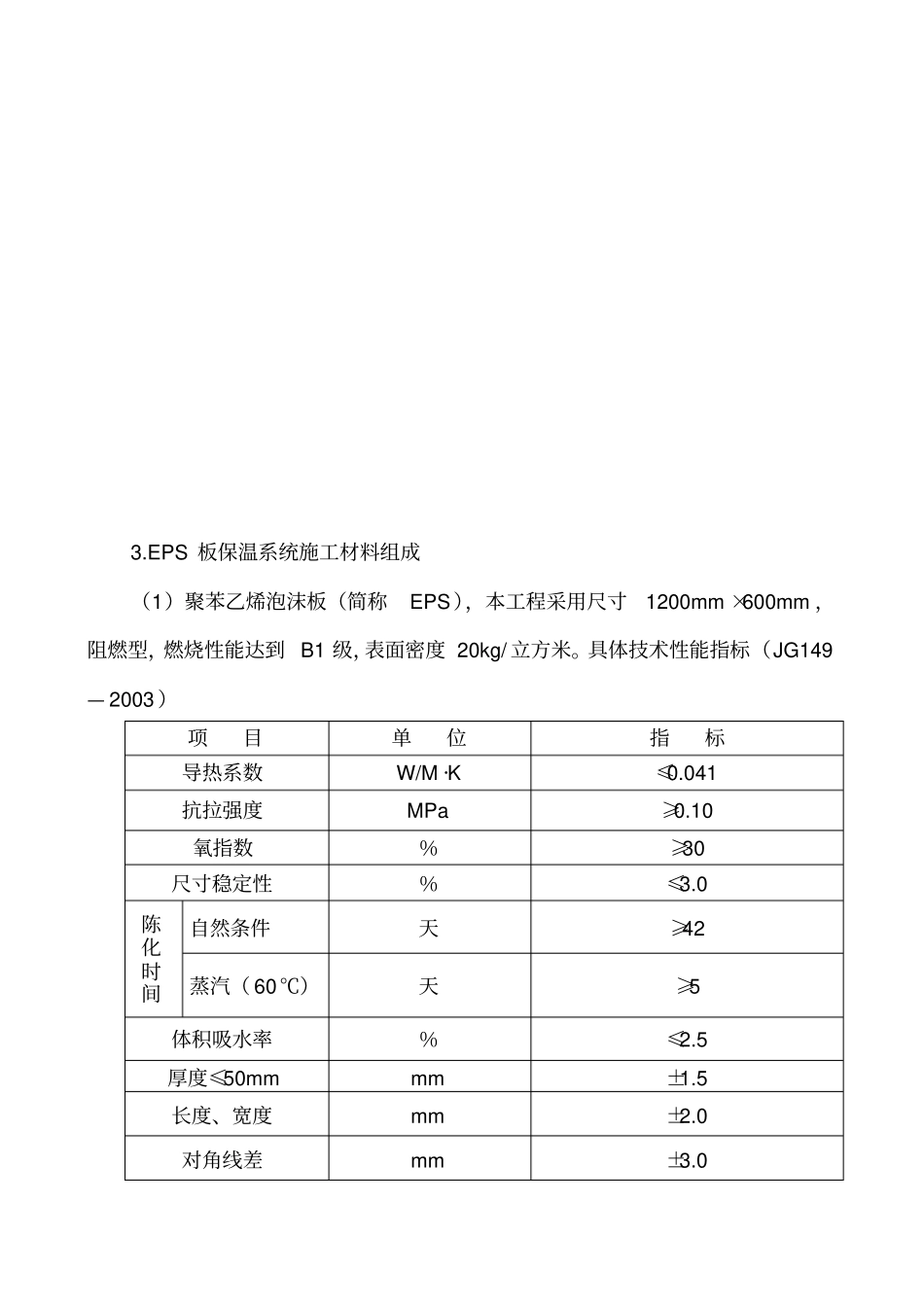

施工方案一、施工方案措施(包含门窗洞口和檐口收边及转角等重要节点的施工方案)1、EPS薄抹灰外墙外保温系统施工方案施工流程图抹面胶浆表面找平变形缝嵌填背衬材变形缝两侧保温面层贴防污胶带嵌密封膏去除防污胶带饰面层施工验收铺设玻纤网铺设玻纤网,门窗口起终端部位翻包网护角网施工配制胶粘剂EPS板上抹胶粘剂特殊部位清理粘贴EPS板EPS板打磨找平翻包部位粘贴玻纤网配制抹面胶浆涂抹面胶浆基层墙体处理弹线机具准备2.EPS板薄抹灰外墙外保温系统的构造组成:①基层;②胶粘砂浆;③聚苯板;④抹面砂浆;⑤耐碱玻纤网格布;⑥抹面层;⑦饰面层EPS板薄抹灰外墙外保温系统的构造图如下:3.EPS板保温系统施工材料组成(1)聚苯乙烯泡沫板(简称EPS),本工程采用尺寸1200mm×600mm,阻燃型,燃烧性能达到B1级,表面密度20kg/立方米。具体技术性能指标(JG149—2003)项目单位指标导热系数W/M·K≤0.041抗拉强度MPa≥0.10氧指数%≥30尺寸稳定性%≤3.0陈化时间自然条件天≥42蒸汽(60℃)天≥5体积吸水率%≤2.5厚度≤50mmmm±1.5长度、宽度mm±2.0对角线差mm±3.0板边平直mm±2.0板面平整度mm±1.0(2)粘结砂浆(聚苯板胶粘剂):物理性能:(按比例配制好的砂浆JG149—2003)项目单位指标拉伸粘接强度与水泥砂浆原强度MPa≥1.0浸水2dMPa≥0.6与聚苯板原强度MPa≥0.10且聚苯板破坏浸水2dMPa≥0.10且聚苯板破坏可操作时间h≥2(3)聚合物抗裂抹面砂浆,物理性能:(按比例配制好的砂浆抹面层)项目单位指标拉伸粘接强度与水泥砂浆标准状态28dMPa≥0.70浸水2dMPa≥0.50耐冻融25次MPa≥0.50与聚苯板标准状态28dMPa≥0.10且聚苯板破坏浸水2dMPa≥0.10且聚苯板破坏耐冻融25次MPa≥0.10且聚苯板破坏可操作性h≥2吸水量(浸水24h)g/m2≤1000渗透压力比%≥200柔韧性水泥基:28d压折比≤3(4)玻璃纤维网格布,采用耐碱涂塑玻璃纤维网格布,普通型其单位面积每平方米重量≥160克,加强型其单位面积每平方米重量280-310克。网格布接点应牢固,刚性好,不易变形。经纬线垂直,经向耐碱抗断裂强度应>1300N/5㎝,纬向耐碱抗断裂强度应>1300N/5㎝。(5)密封膏采用阻燃型聚氨酯型建筑密封膏,其技术指标符合《聚氨酯建筑密封膏》JC482的有关规定,且与聚苯板等保温材料相容性较好。(6)锚栓的单个抗拉承载力标准值不小于0.3KN,且金属螺钉经过了表面防锈处理,带圆盘的塑料膨胀套管采用聚乙烯制成,具有较强的抗老化性。4.施工要求(1)基层处理,基层应通过验收,下表为规程要求的验收标准:工程做法项目允许偏差,≤,mm项目单位指标网孔中心距普通型mm4—6加强型5—10单位面积重量普通型g/m2≥160加强型280—310断裂强力(经、纬向)普通型N/50mm≥1000加强型≥1600耐碱强力保留率(经纬向)普通型%≥80加强型砌体工程墙体垂直度每层5(2m拖线板检查)全高≤10m10(经纬仪式吊线检查)>10m20表面平整度5(2m直尺和楔形塞尺检查)混凝土工程垂直度层高≤5m8>5m10全高H/1000且≤30表面平整度2m长度8如果保温施工前基层误差较大,则应进行水泥砂浆找平处理,验收合格后方能施工。清理基层浮尘、油污、脱模剂等妨碍粘接的附着物并浇水湿润,如脚手眼未堵或有钢筋露出墙面,则应协调相关方面进行处理。(2)粘结砂浆的配制:按粘结砂浆干粉:水=4:1的比例,先将水倒入干净容器中然后再倒入粘结砂浆干粉,再用专用搅拌器将混合料搅拌5分钟以上,使其充分混合均匀,静置5分钟以上,再次搅拌一次既可使用。(3)垂直线和水平线的设置在开始粘贴苯板前,在阴阳角和窗边等部位应设置垂直线和水平线。注意用垂直线和水平线来控制苯板与基层之间的距离,粘结层厚度应控制在5mm左右。在散水标高以上50cm处弹一道水平线并从此高度以上开始粘贴(预留50cm的保温需等地面散水施工完毕以后再进行)(4)粘贴聚苯板在基层墙面平整、垂直度误差较小时使用条粘法,用专用抹子将搅拌好的砂浆在苯板上抹成长条状,灰条宽度和厚度均为1cm,中心距为2.5cm。在墙面平整垂直度较差的情况下使用点粘法,周边砂浆5cm左右宽度,中间6-8个,直径为12cm左右。苯板粘贴到基层上以后,灰浆与基层的接触面积应大于40%,...
