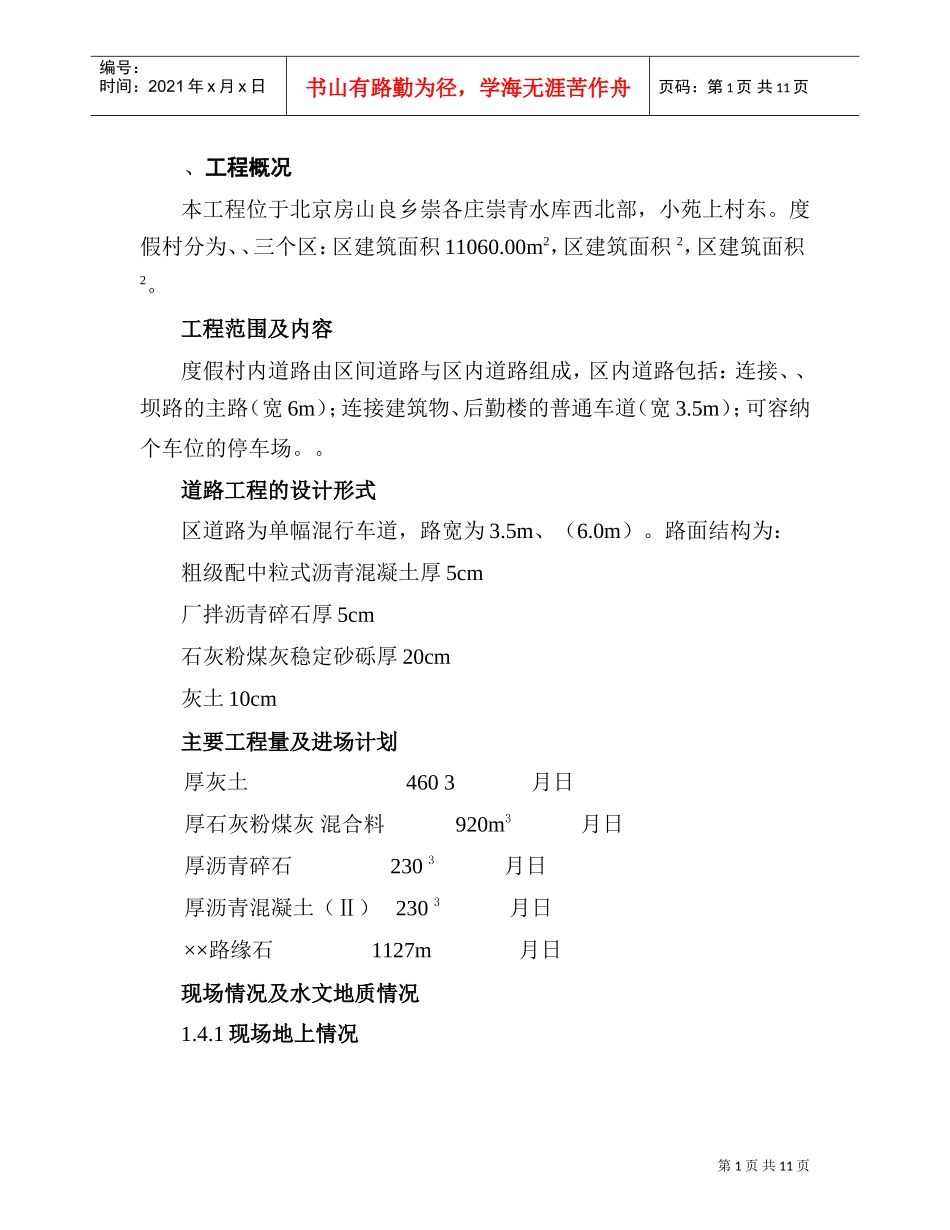

第1页共11页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共11页、工程概况本工程位于北京房山良乡崇各庄崇青水库西北部,小苑上村东
度假村分为、、三个区:区建筑面积11060
00m2,区建筑面积2,区建筑面积2
工程范围及内容度假村内道路由区间道路与区内道路组成,区内道路包括:连接、、坝路的主路(宽6m);连接建筑物、后勤楼的普通车道(宽3
5m);可容纳个车位的停车场
道路工程的设计形式区道路为单幅混行车道,路宽为3
路面结构为:粗级配中粒式沥青混凝土厚5cm厂拌沥青碎石厚5cm石灰粉煤灰稳定砂砾厚20cm灰土10cm主要工程量及进场计划厚灰土4603月日厚石灰粉煤灰混合料920m3月日厚沥青碎石2303月日厚沥青混凝土(Ⅱ)2303月日××路缘石1127m月日现场情况及水文地质情况1

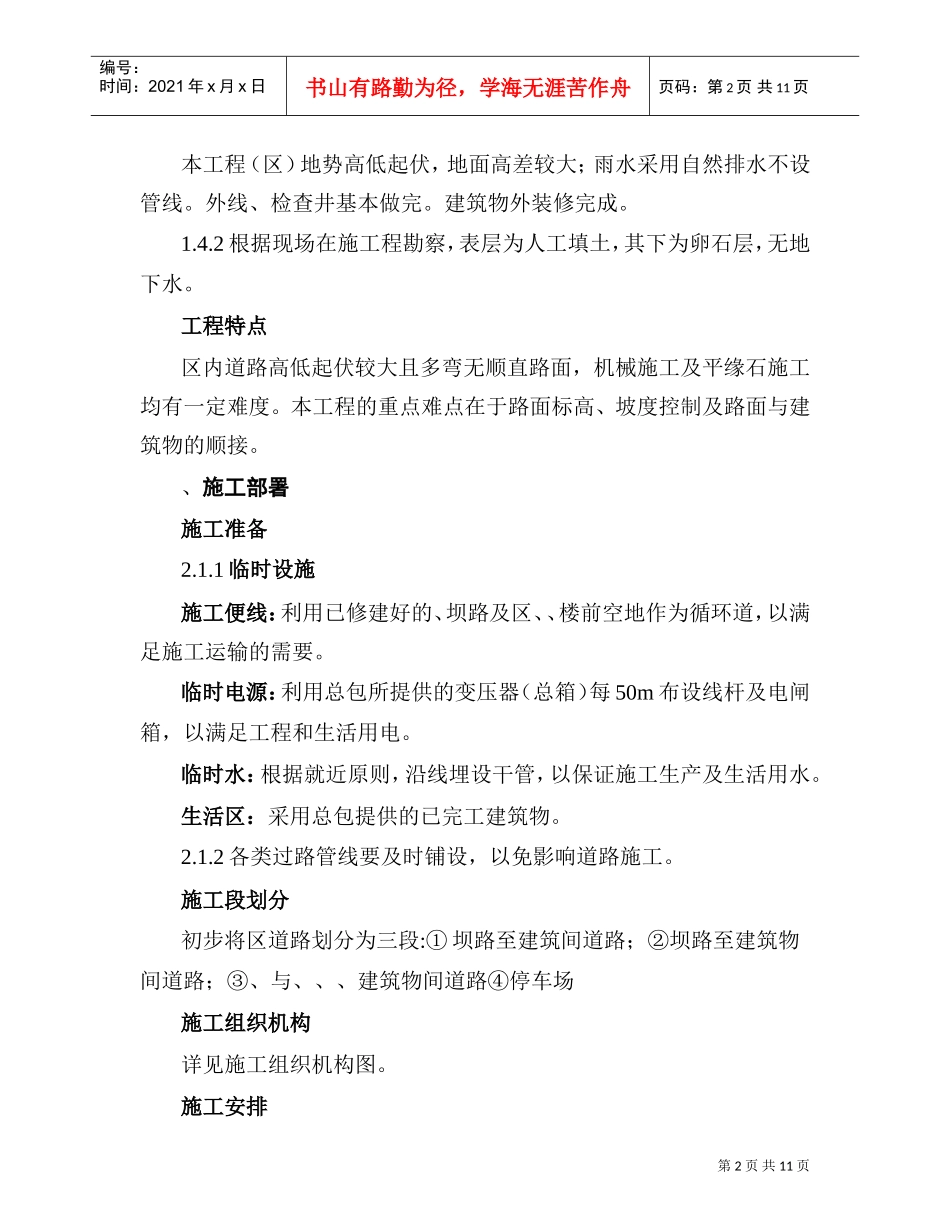

1现场地上情况第2页共11页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共11页本工程(区)地势高低起伏,地面高差较大;雨水采用自然排水不设管线
外线、检查井基本做完
建筑物外装修完成
2根据现场在施工程勘察,表层为人工填土,其下为卵石层,无地下水
工程特点区内道路高低起伏较大且多弯无顺直路面,机械施工及平缘石施工均有一定难度
本工程的重点难点在于路面标高、坡度控制及路面与建筑物的顺接
、施工部署施工准备2
1临时设施施工便线:利用已修建好的、坝路及区、、楼前空地作为循环道,以满足施工运输的需要
临时电源:利用总包所提供的变压器(总箱)每50m布设线杆及电闸箱,以满足工程和生活用电
临时水:根据就近原则,沿线埋设干管,以保证施工生产及生活用水
生活区:采用总包提供的已完工建筑物
2各类过路管线要及时铺设,以免影响道路施工
施工段划分初步将区道路划分为三段:①坝路至建筑间道路;②坝路至建筑
