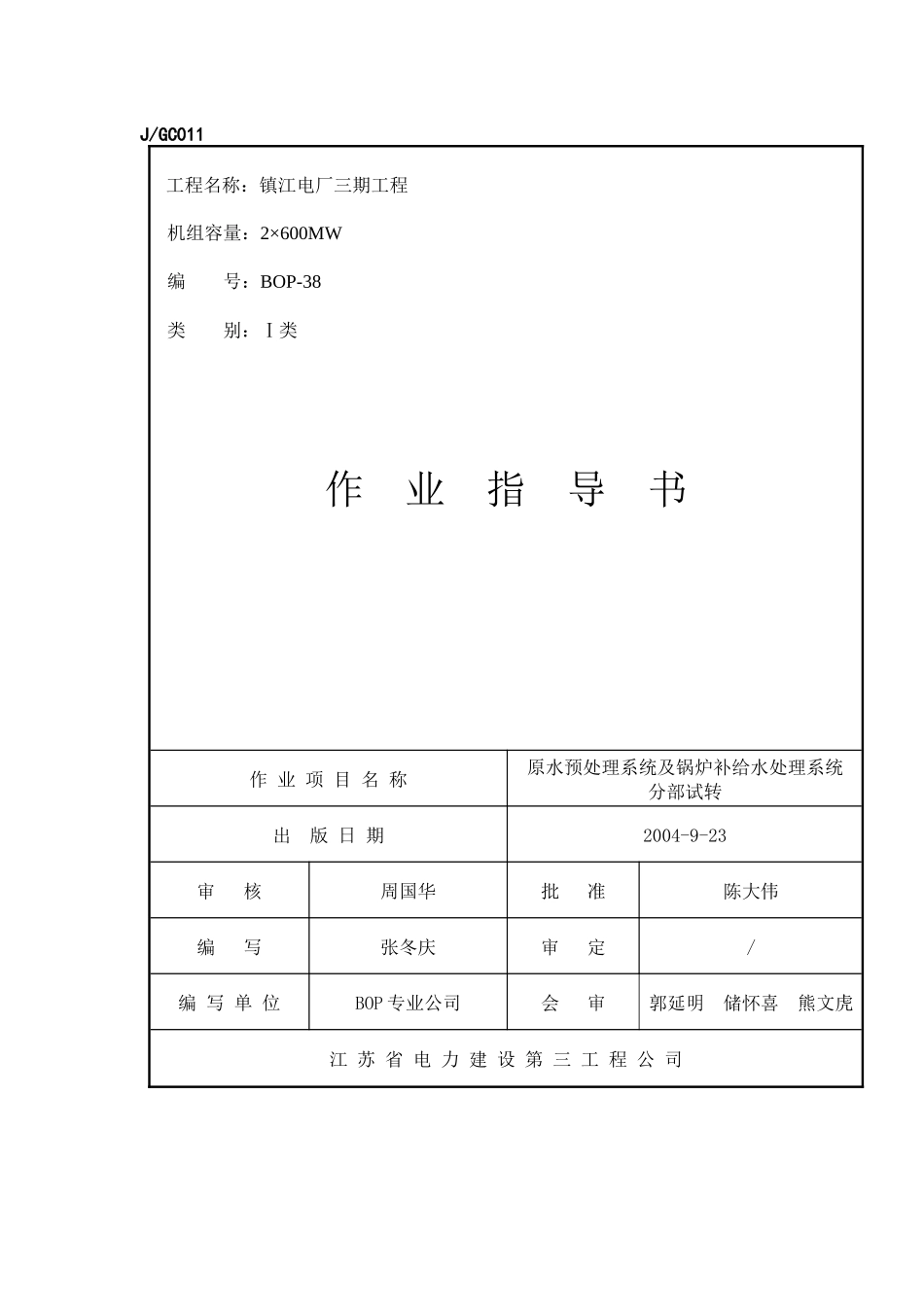

J/GC011工程名称:镇江电厂三期工程机组容量:2×600MW编号:BOP-38类别:Ⅰ类作业指导书作业项目名称原水预处理系统及锅炉补给水处理系统分部试转出版日期2004-9-23审核周国华批准陈大伟编写张冬庆审定/编写单位BOP专业公司会审郭延明储怀喜熊文虎江苏省电力建设第三工程公司作业指导书第0页共10页编写内容一、工程概况二、编制依据三、编制目的及作业条件四、人员、工器具的配备五、分部试运计划安排六、分部试运技术措施七、安全文明施工及环境保护措施八、成品保护措施九、风险控制计划表作业指导书第1页共10页一、工程概况镇江电厂三期工程为2×600MW燃煤机组,共用一套原水预处理系统和锅炉补给水处理系统
预处理系统流程:排水泵原水升压泵冲洗工业水泵水泵生活水泵锅炉补给水流程:作业指导书第2页共10页#5、#6机循环水管来机械加速澄清池回收水池空气擦洗滤池工业水池生活消防合用水池化水区厂区工业水管网厂区回用水管网厂区生活水管网污泥沉淀池清水池清水泵活性碳过滤器阳床除二氧化碳器阴床混床除盐水箱二、编制依据2
1华东电力设计院提供的安装图纸和设备制造厂家提供的设备图纸2
2《电力建设安全工作规程》火力发电厂部分DL5009
1-20022
3《电力建设施工及验收技术规范》汽轮机机组篇DL5011-922
4《电力建设施工及验收技术规范》管道篇DL5031-942
5《电力建设施工及验收技术规范》(焊接篇)DL5007-922
6《火电施工质量检验及评定标准》管道篇(2000版)2
7《火电施工质量检验及评定标准》调整试运篇(2000版)2
8《火电施工质量检验及评定标准》水处理及制氢装置篇(2001版)三、编制目的及作业条件1.编制目的是明确净水向化水供水的流程及涉及机械设备分部试运的方法,明确化水管道冲洗及机械设备分部试运的方法,确保分部试运顺利进行
2.涉及分部试运的各项内
