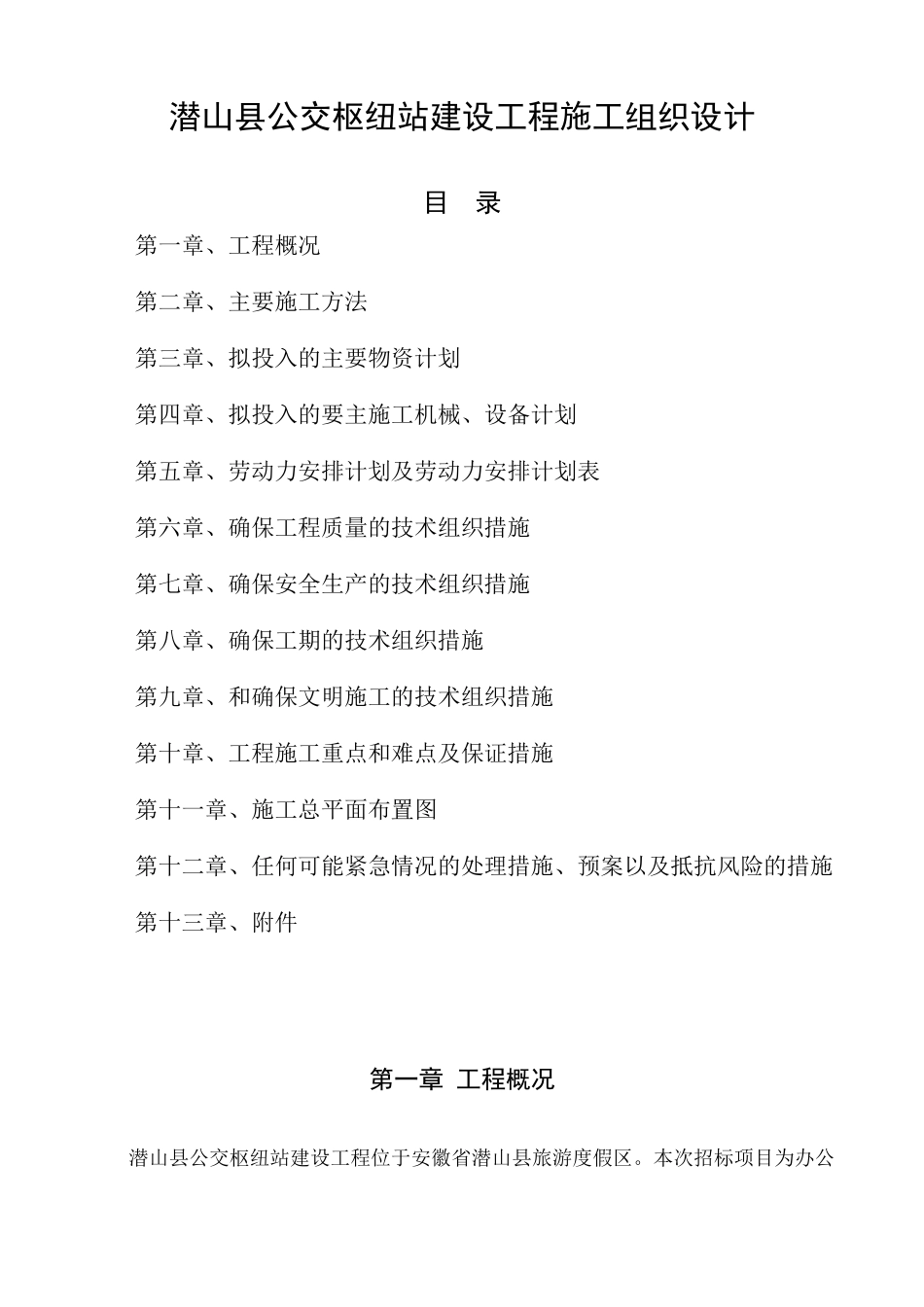

潜山县公交枢纽站建设工程施工组织设计目录第一章、工程概况第二章、主要施工方法第三章、拟投入的主要物资计划第四章、拟投入的要主施工机械、设备计划第五章、劳动力安排计划及劳动力安排计划表第六章、确保工程质量的技术组织措施第七章、确保安全生产的技术组织措施第八章、确保工期的技术组织措施第九章、和确保文明施工的技术组织措施第十章、工程施工重点和难点及保证措施第十一章、施工总平面布置图第十二章、任何可能紧急情况的处理措施、预案以及抵抗风险的措施第十三章、附件第一章工程概况潜山县公交枢纽站建设工程位于安徽省潜山县旅游度假区

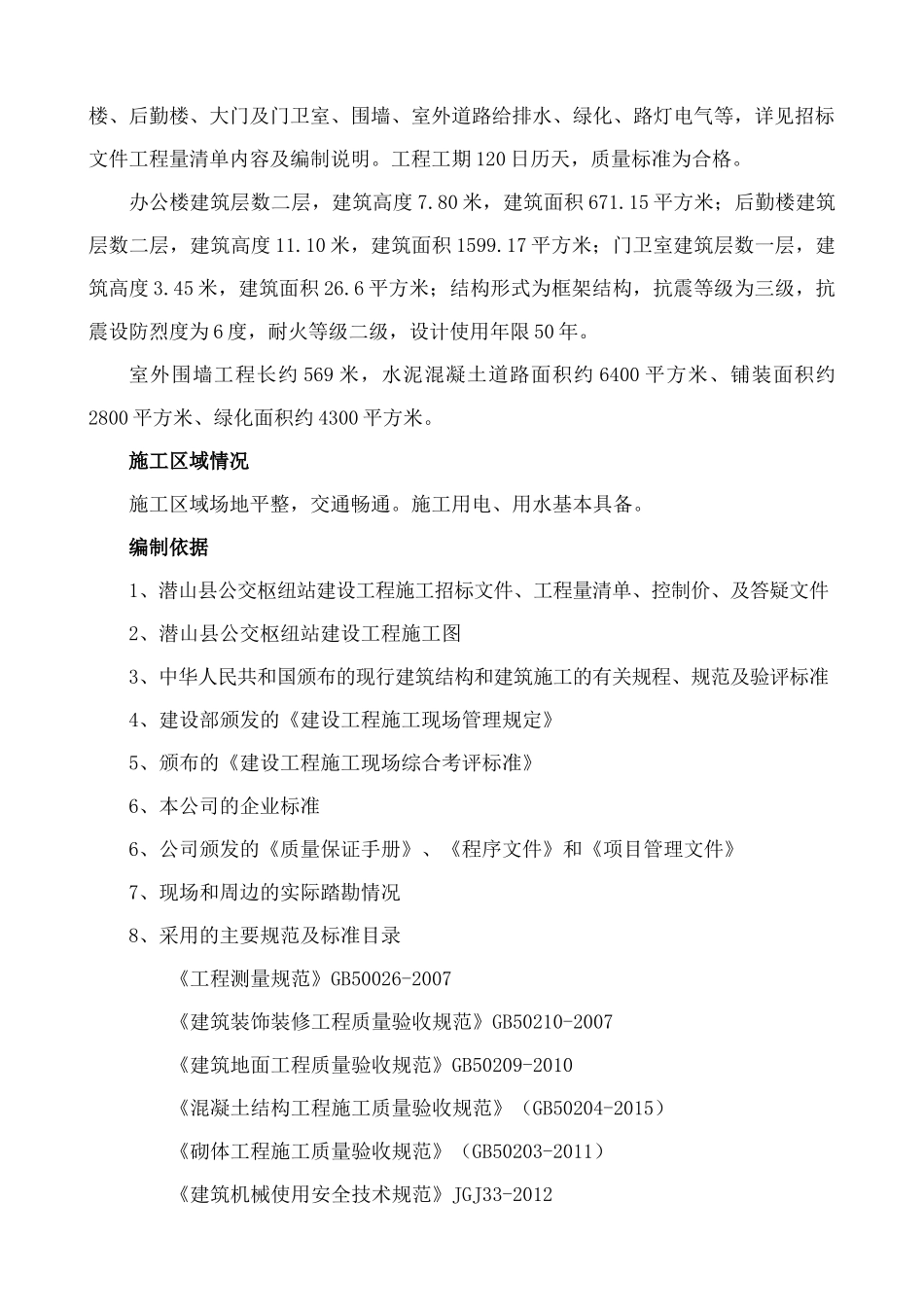

本次招标项目为办公楼、后勤楼、大门及门卫室、围墙、室外道路给排水、绿化、路灯电气等,详见招标文件工程量清单内容及编制说明
工程工期120日历天,质量标准为合格
办公楼建筑层数二层,建筑高度7
80米,建筑面积671
15平方米;后勤楼建筑层数二层,建筑高度11
10米,建筑面积1599
17平方米;门卫室建筑层数一层,建筑高度3
45米,建筑面积26
6平方米;结构形式为框架结构,抗震等级为三级,抗震设防烈度为6度,耐火等级二级,设计使用年限50年
室外围墙工程长约569米,水泥混凝土道路面积约6400平方米、铺装面积约2800平方米、绿化面积约4300平方米
施工区域情况施工区域场地平整,交通畅通
施工用电、用水基本具备

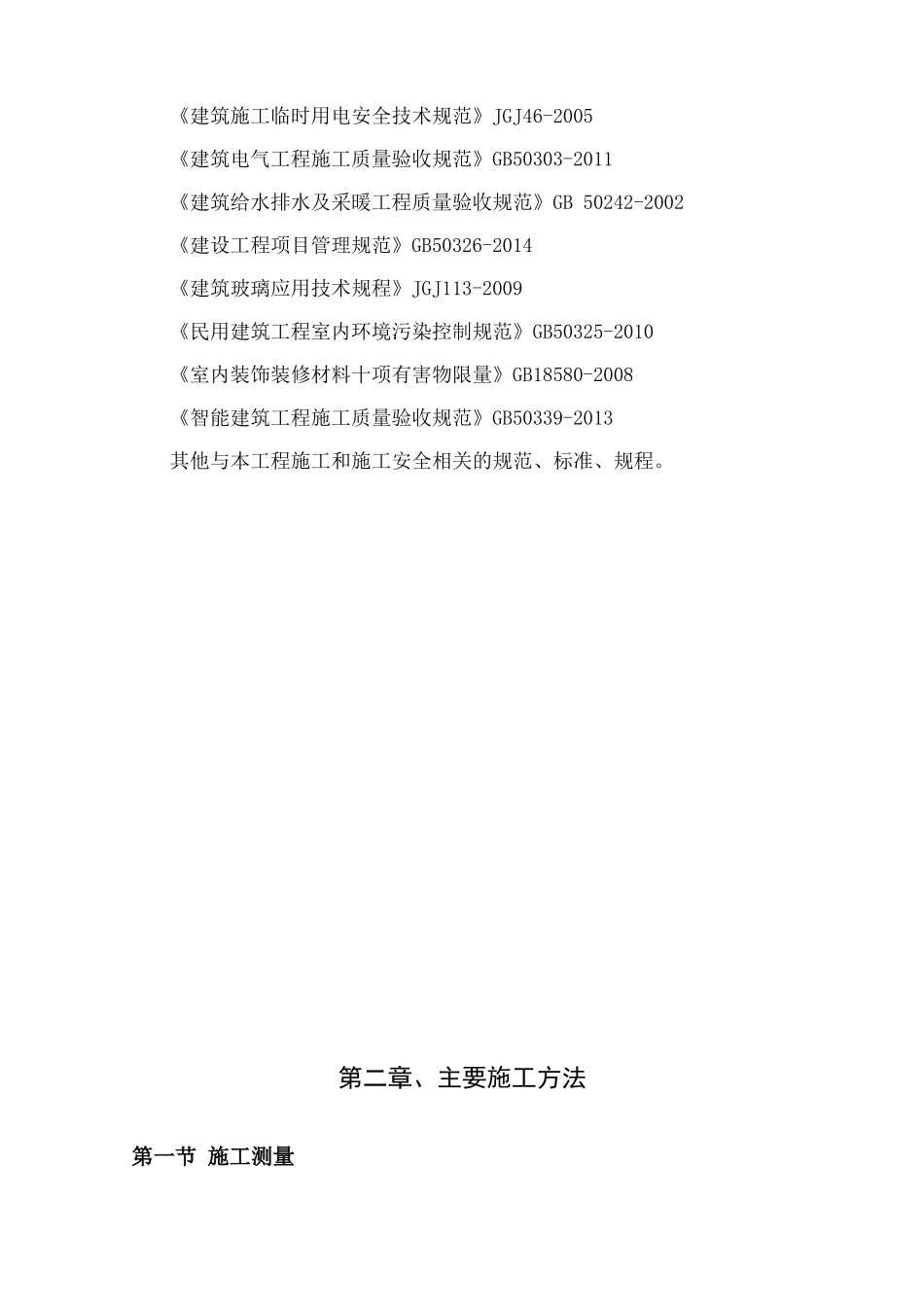

编制依据1、潜山县公交枢纽站建设工程施工招标文件、工程量清单、控制价、及答疑文件2、潜山县公交枢纽站建设工程施工图3、中华人民共和国颁布的现行建筑结构和建筑施工的有关规程、规范及验评标准4、建设部颁发的《建设工程施工现场管理规定》5、颁布的《建设工程施工现场综合考评标准》6、本公司的企业标准6、公司颁发的《质量保证手册》、《程序文件》和《项目管理文件》7、现场和周边的实际踏勘情况8、采用的主要规范及标准目录《工程测量规范》GB50026-2007
