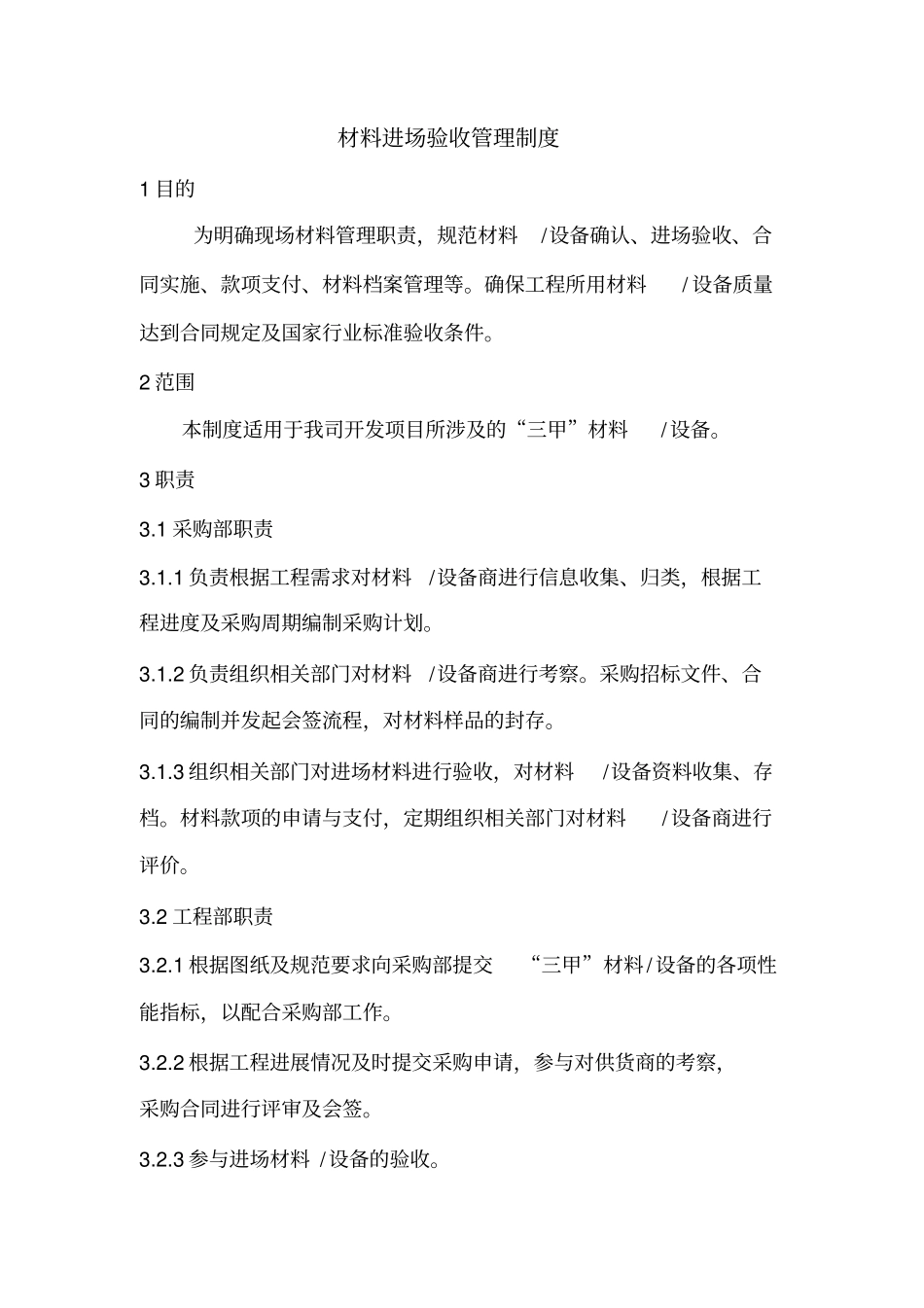

材料进场验收管理制度1目的为明确现场材料管理职责,规范材料/设备确认、进场验收、合同实施、款项支付、材料档案管理等
确保工程所用材料/设备质量达到合同规定及国家行业标准验收条件
2范围本制度适用于我司开发项目所涉及的“三甲”材料/设备
1采购部职责3
1负责根据工程需求对材料/设备商进行信息收集、归类,根据工程进度及采购周期编制采购计划
2负责组织相关部门对材料/设备商进行考察
采购招标文件、合同的编制并发起会签流程,对材料样品的封存
3组织相关部门对进场材料进行验收,对材料/设备资料收集、存档
材料款项的申请与支付,定期组织相关部门对材料/设备商进行评价
2工程部职责3
1根据图纸及规范要求向采购部提交“三甲”材料/设备的各项性能指标,以配合采购部工作
2根据工程进展情况及时提交采购申请,参与对供货商的考察,采购合同进行评审及会签
3参与进场材料/设备的验收

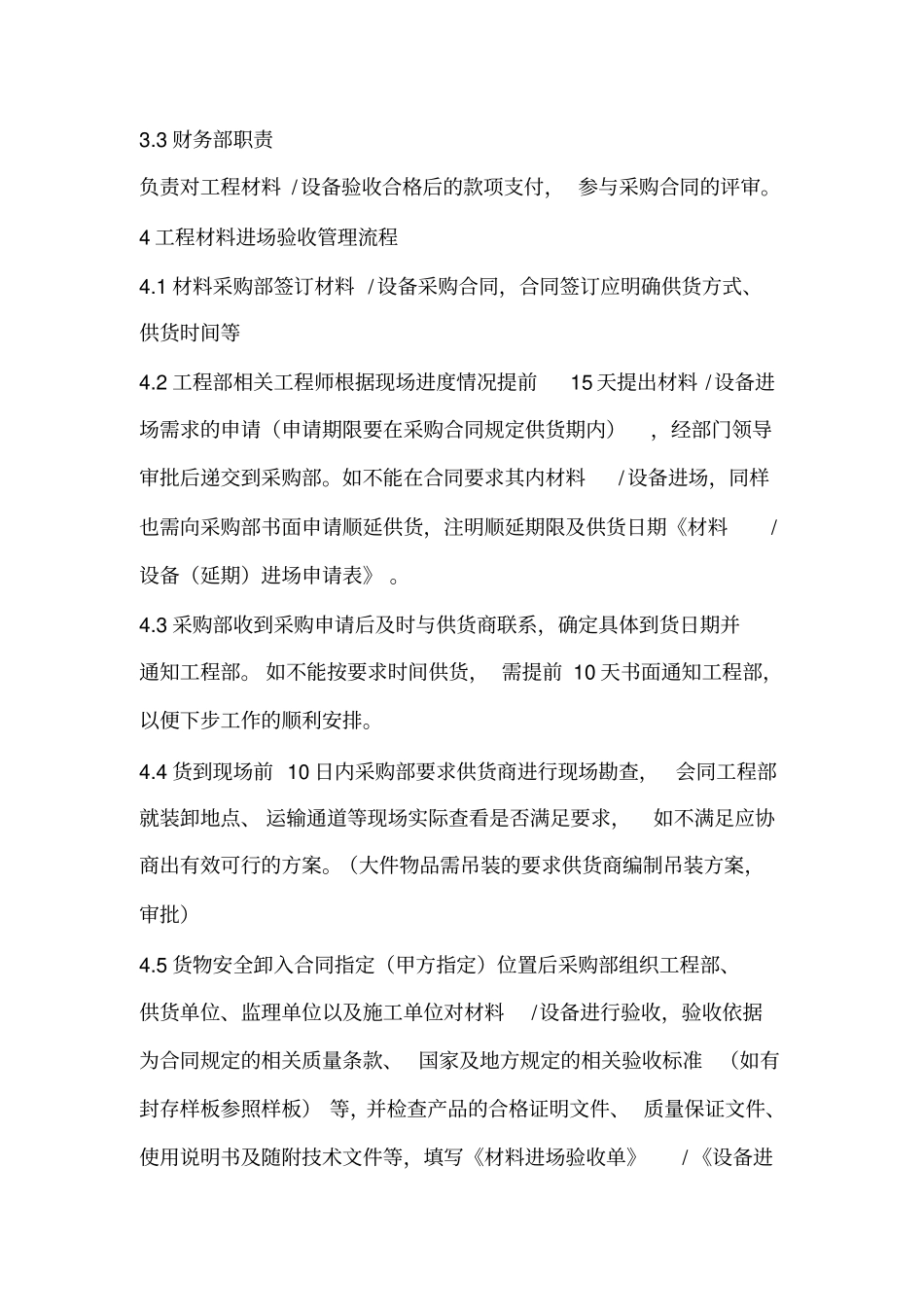

3财务部职责负责对工程材料/设备验收合格后的款项支付,参与采购合同的评审
4工程材料进场验收管理流程4
1材料采购部签订材料/设备采购合同,合同签订应明确供货方式、供货时间等4
2工程部相关工程师根据现场进度情况提前15天提出材料/设备进场需求的申请(申请期限要在采购合同规定供货期内),经部门领导审批后递交到采购部
如不能在合同要求其内材料/设备进场,同样也需向采购部书面申请顺延供货,注明顺延期限及供货日期《材料/设备(延期)进场申请表》
3采购部收到采购申请后及时与供货商联系,确定具体到货日期并通知工程部
如不能按要求时间供货,需提前10天书面通知工程部,以便下步工作的顺利安排
4货到现场前10日内采购部要求供货商进行现场勘查,会同工程部就装卸地点、运输通道等现场实际查看是否满足要求,如不满足应协商出有效可行的方案

(大件物品需吊装的要求供货商编制吊
