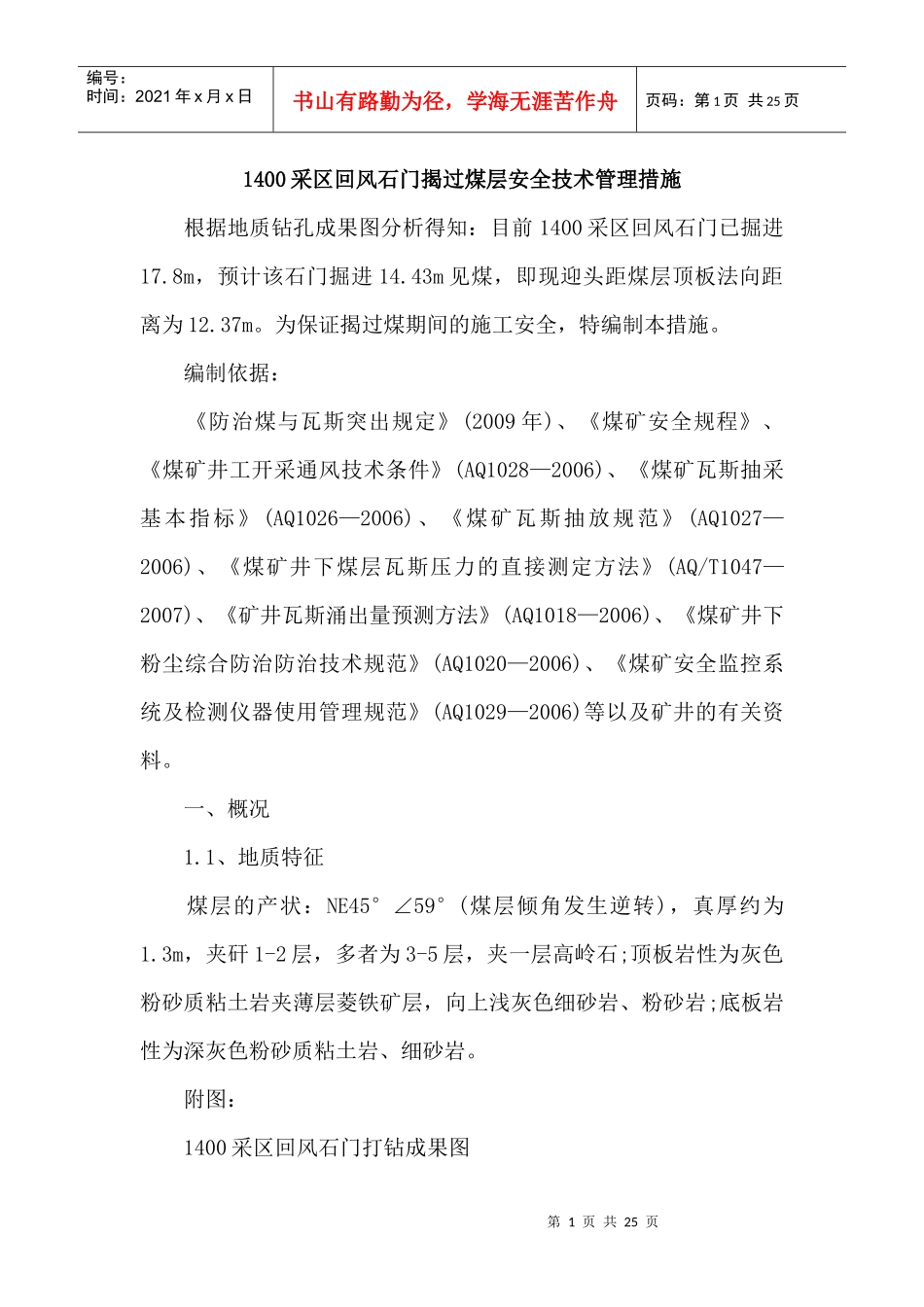

第1页共25页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共25页1400采区回风石门揭过煤层安全技术管理措施根据地质钻孔成果图分析得知:目前1400采区回风石门已掘进17
8m,预计该石门掘进14
43m见煤,即现迎头距煤层顶板法向距离为12
为保证揭过煤期间的施工安全,特编制本措施
编制依据:《防治煤与瓦斯突出规定》(2009年)、《煤矿安全规程》、《煤矿井工开采通风技术条件》(AQ1028—2006)、《煤矿瓦斯抽采基本指标》(AQ1026—2006)、《煤矿瓦斯抽放规范》(AQ1027—2006)、《煤矿井下煤层瓦斯压力的直接测定方法》(AQ/T1047—2007)、《矿井瓦斯涌出量预测方法》(AQ1018—2006)、《煤矿井下粉尘综合防治防治技术规范》(AQ1020—2006)、《煤矿安全监控系统及检测仪器使用管理规范》(AQ1029—2006)等以及矿井的有关资料
1、地质特征煤层的产状:NE45°∠59°(煤层倾角发生逆转),真厚约为1
3m,夹矸1-2层,多者为3-5层,夹一层高岭石;顶板岩性为灰色粉砂质粘土岩夹薄层菱铁矿层,向上浅灰色细砂岩、粉砂岩;底板岩性为深灰色粉砂质粘土岩、细砂岩
附图:1400采区回风石门打钻成果图第2页共25页第1页共25页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共25页1

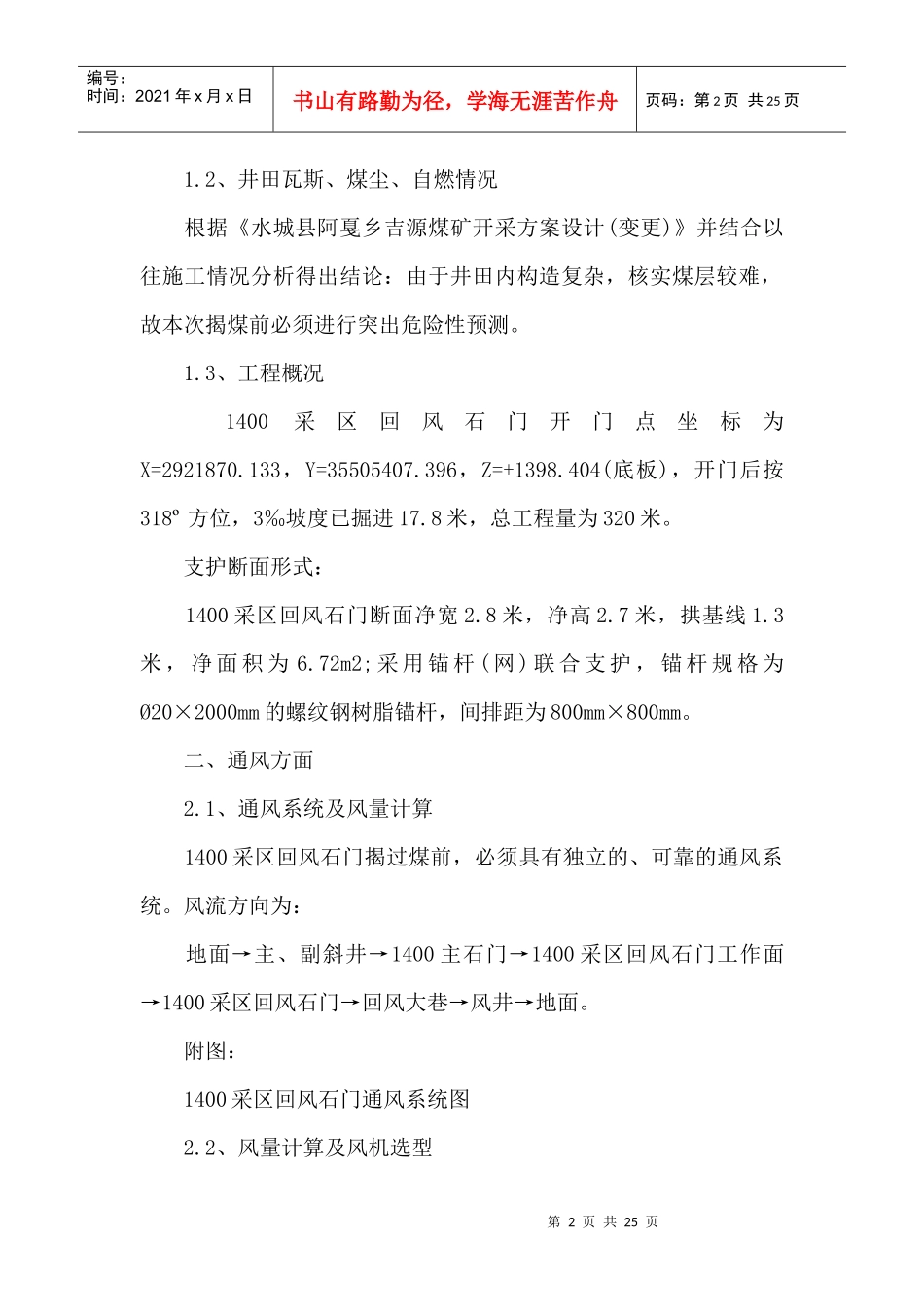

2、井田瓦斯、煤尘、自燃情况根据《水城县阿戛乡吉源煤矿开采方案设计(变更)》并结合以往施工情况分析得出结论:由于井田内构造复杂,核实煤层较难,故本次揭煤前必须进行突出危险性预测
3、工程概况1400采区回风石门开门点坐标为X=2921870
133,Y=35505407
396,Z=+1398
404(底板),开门后按318º方位,3‰坡度已掘进17
8米,总工程量为320米
