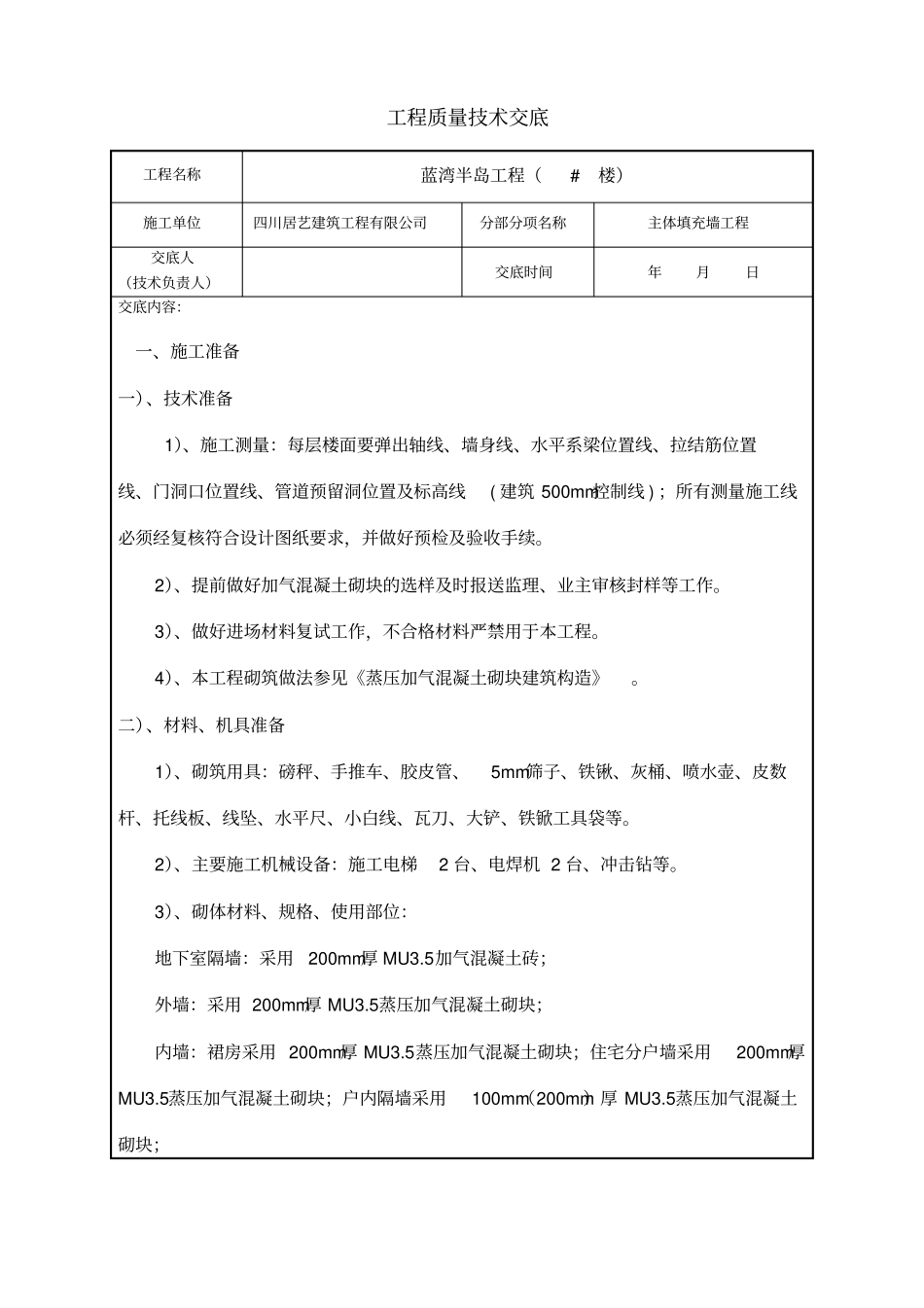

工程质量技术交底工程名称蓝湾半岛工程(#楼)施工单位四川居艺建筑工程有限公司分部分项名称主体填充墙工程交底人(技术负责人)交底时间年月日交底内容:一、施工准备一)、技术准备1)、施工测量:每层楼面要弹出轴线、墙身线、水平系梁位置线、拉结筋位置线、门洞口位置线、管道预留洞位置及标高线(建筑500mm控制线);所有测量施工线必须经复核符合设计图纸要求,并做好预检及验收手续
2)、提前做好加气混凝土砌块的选样及时报送监理、业主审核封样等工作
3)、做好进场材料复试工作,不合格材料严禁用于本工程
4)、本工程砌筑做法参见《蒸压加气混凝土砌块建筑构造》
二)、材料、机具准备1)、砌筑用具:磅秤、手推车、胶皮管、5mm筛子、铁锹、灰桶、喷水壶、皮数杆、托线板、线坠、水平尺、小白线、瓦刀、大铲、铁锨工具袋等
2)、主要施工机械设备:施工电梯2台、电焊机2台、冲击钻等
3)、砌体材料、规格、使用部位:地下室隔墙:采用200mm厚MU3
5加气混凝土砖;外墙:采用200mm厚MU3
5蒸压加气混凝土砌块;内墙:裙房采用200mm厚MU3
5蒸压加气混凝土砌块;住宅分户墙采用200mm厚MU3
5蒸压加气混凝土砌块;户内隔墙采用100mm(200mm)厚MU3
5蒸压加气混凝土砌块;工程质量技术交底工程名称蓝湾半岛工程(#楼)施工单位四川居艺建筑工程有限公司分部分项名称主体填充墙工程交底人(技术负责人)交底时间年月日楼梯间、电梯间:采用200mm厚MU3
5加气混凝土砌块;电井、管道井:采用200mm厚MU3
5水泥砖;卫生间:采用100mm(200mm)mm厚MU3
5水泥砖;厨房:1400mm以上100mm(200mm)mm厚MU3
5水泥砖;砌体结构建筑五层及五层以上的墙体或层高大于6米的墙所采用的砌块强度不应小于MU7
5;其余配砖均采用MU3
5水泥砖;所有砌体砌筑砂浆均采用M5水泥
