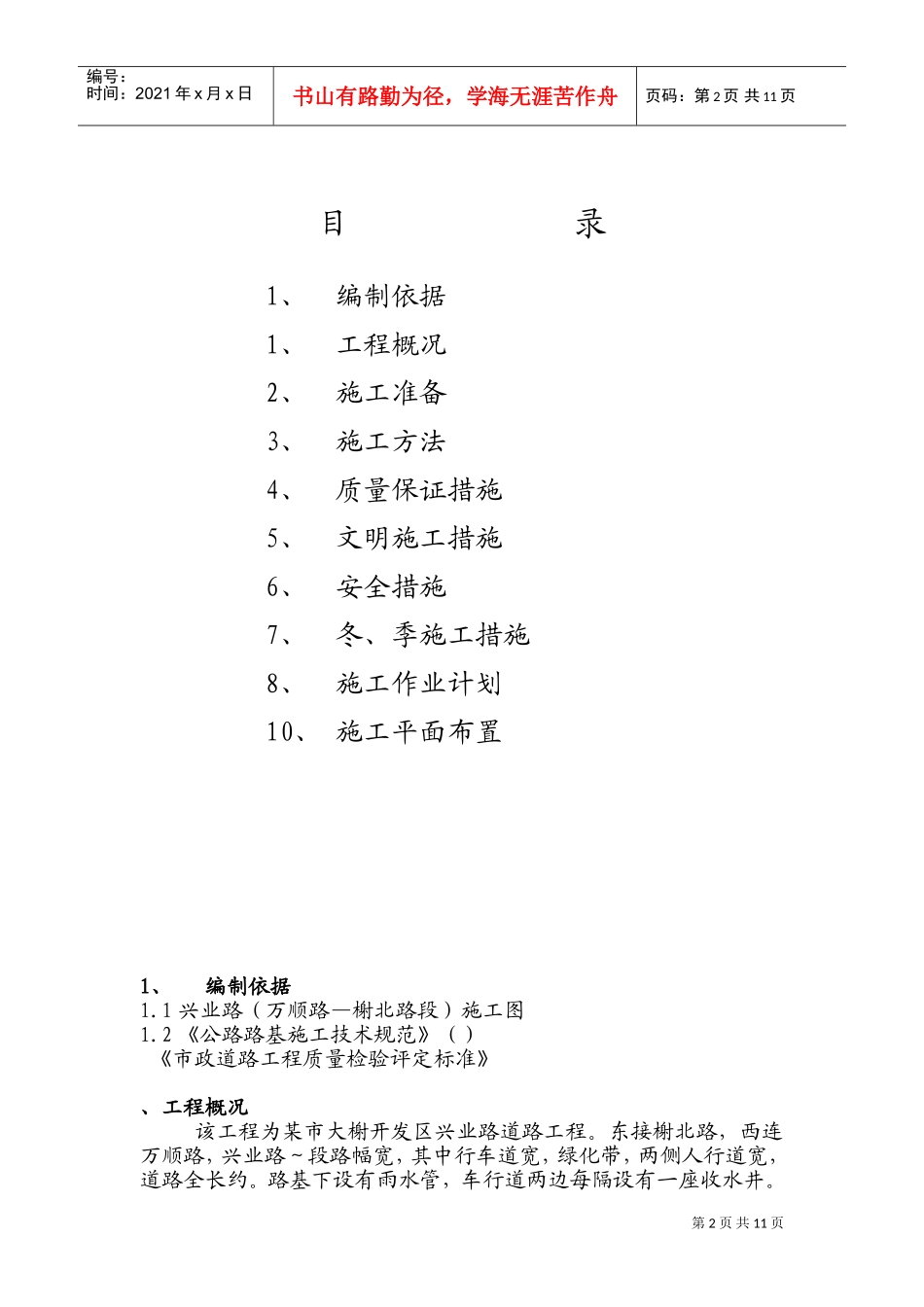

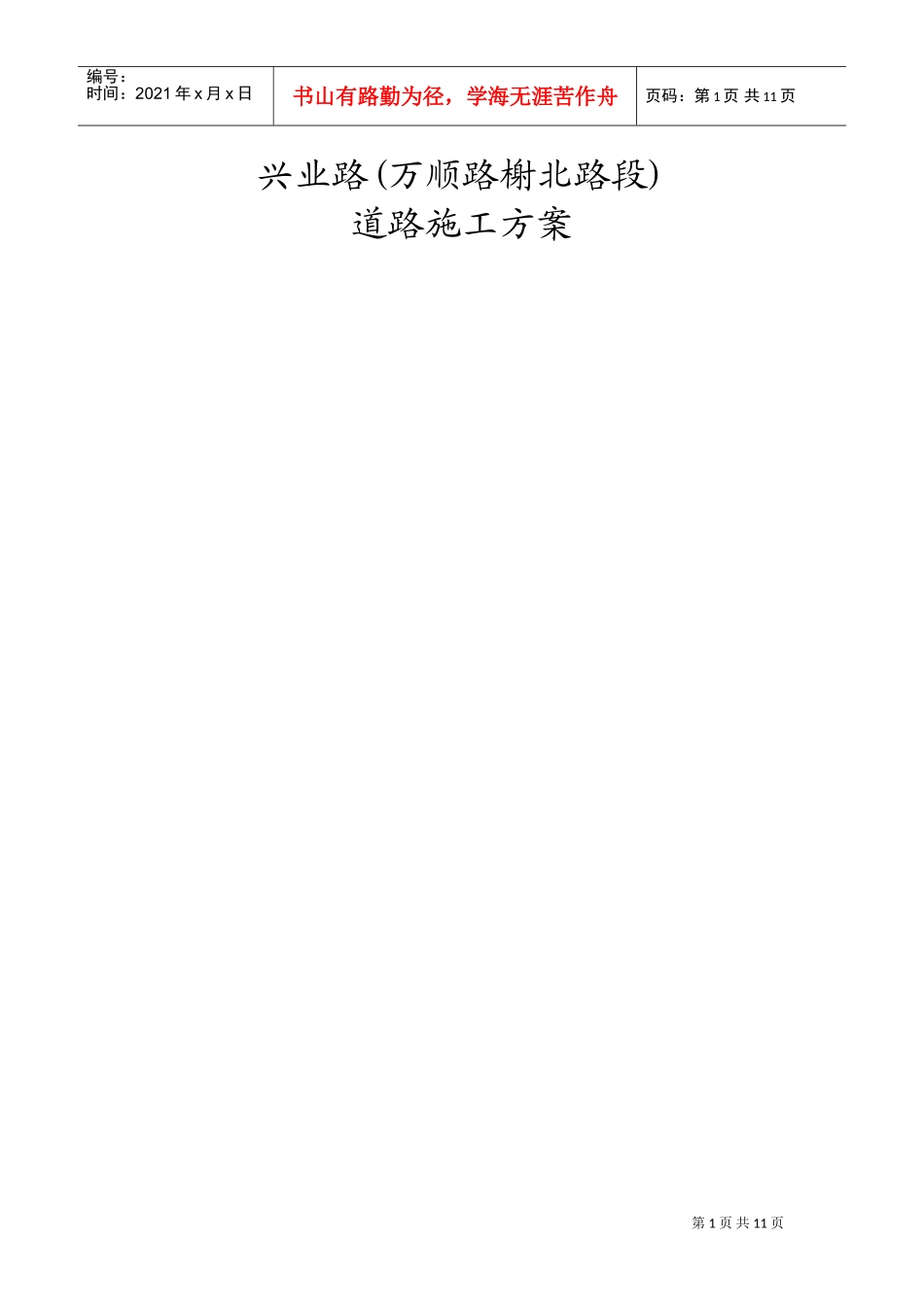

第1页共11页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共11页兴业路(万顺路榭北路段)道路施工方案第2页共11页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共11页目录1、编制依据1、工程概况2、施工准备3、施工方法4、质量保证措施5、文明施工措施6、安全措施7、冬、季施工措施8、施工作业计划10、施工平面布置1、编制依据1
1兴业路(万顺路—榭北路段)施工图1
2《公路路基施工技术规范》()《市政道路工程质量检验评定标准》、工程概况该工程为某市大榭开发区兴业路道路工程
东接榭北路,西连万顺路,兴业路~段路幅宽,其中行车道宽,绿化带,两侧人行道宽,道路全长约
路基下设有雨水管,车行道两边每隔设有一座收水井

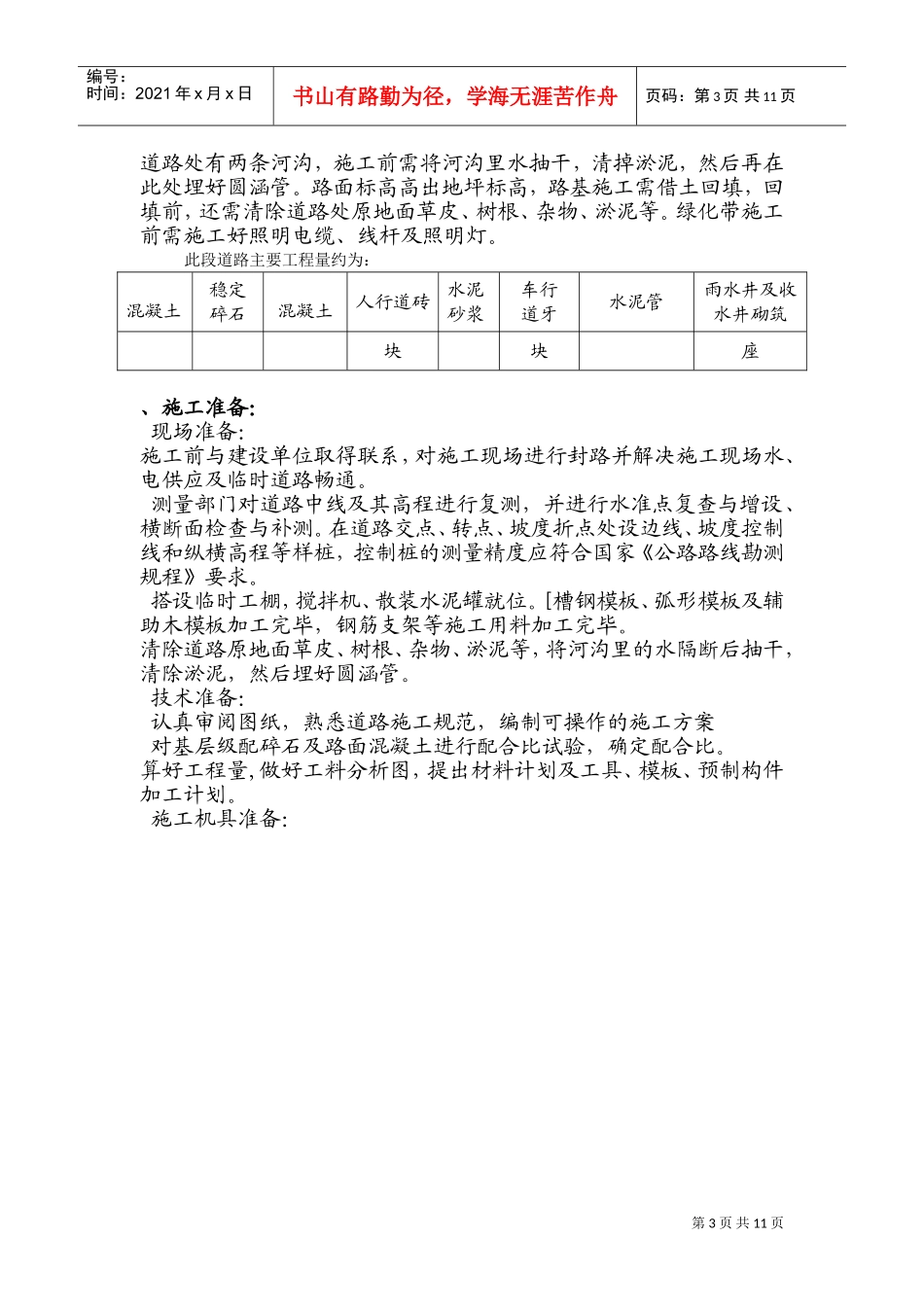

第3页共11页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共11页道路处有两条河沟,施工前需将河沟里水抽干,清掉淤泥,然后再在此处埋好圆涵管
路面标高高出地坪标高,路基施工需借土回填,回填前,还需清除道路处原地面草皮、树根、杂物、淤泥等
绿化带施工前需施工好照明电缆、线杆及照明灯
此段道路主要工程量约为:混凝土稳定碎石混凝土人行道砖水泥砂浆车行道牙水泥管雨水井及收水井砌筑块块座、施工准备:现场准备:施工前与建设单位取得联系,对施工现场进行封路并解决施工现场水、电供应及临时道路畅通
测量部门对道路中线及其高程进行复测,并进行水准点复查与增设、横断面检查与补测
在道路交点、转点、坡度折点处设边线、坡度控制线和纵横高程等样桩,控制桩的测量精度应符合国家《公路路线勘测规程》要求
搭设临时工棚,搅拌机、散装水泥罐就位
[槽钢模板、弧形模板及辅助木模板加工完毕,钢筋支架等施工用料加工完毕
清除道路原地面草皮、树根、杂物、淤泥等,将河沟里的水隔断后抽干,清除淤泥,然后埋好圆涵管
技术准备:认真审阅图
