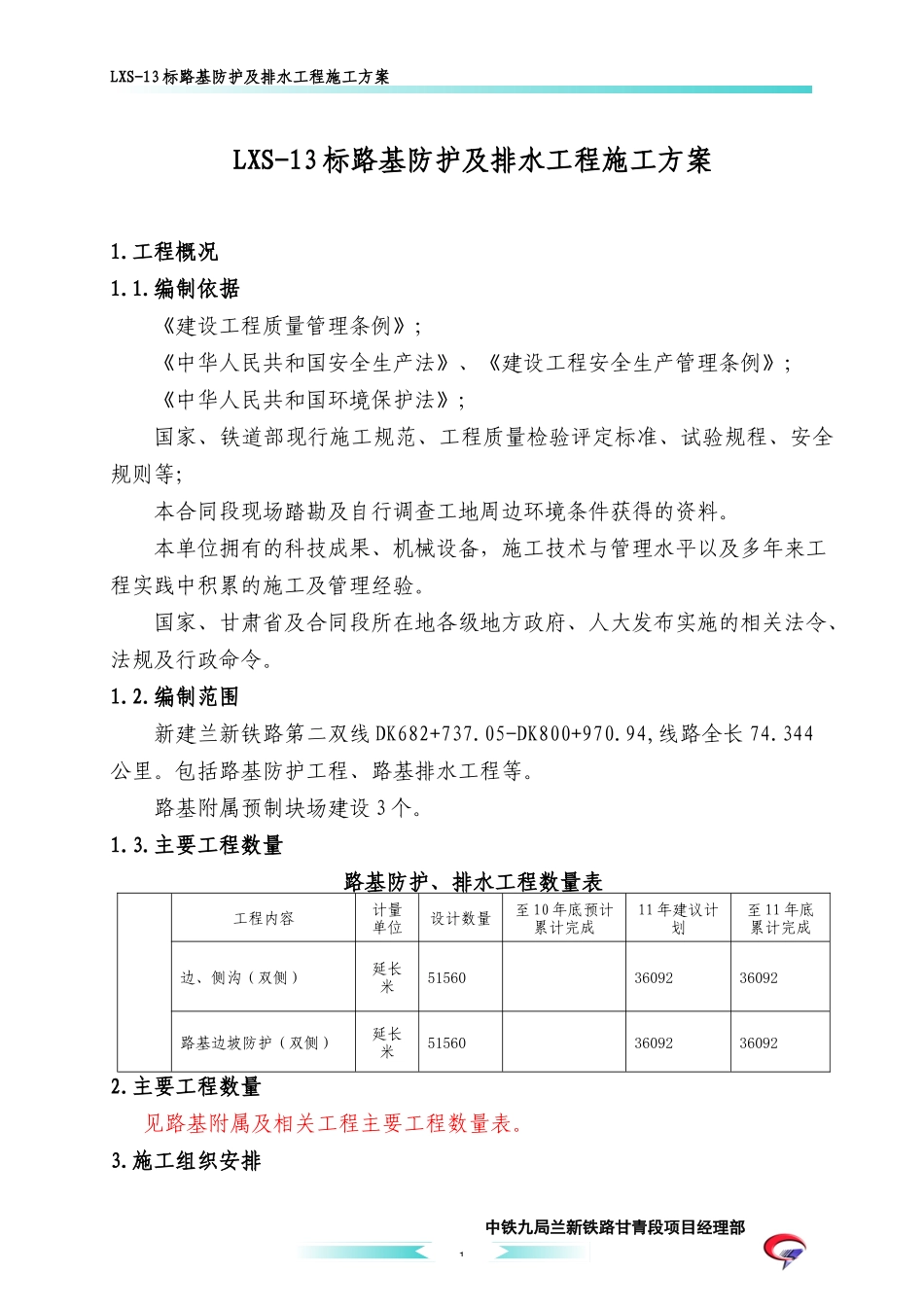

中铁九局兰新铁路甘青段项目经理部1LXS-13标路基防护及排水工程施工方案LXS-13标路基防护及排水工程施工方案1
编制依据《建设工程质量管理条例》;《中华人民共和国安全生产法》、《建设工程安全生产管理条例》;《中华人民共和国环境保护法》;国家、铁道部现行施工规范、工程质量检验评定标准、试验规程、安全规则等;本合同段现场踏勘及自行调查工地周边环境条件获得的资料
本单位拥有的科技成果、机械设备,施工技术与管理水平以及多年来工程实践中积累的施工及管理经验
国家、甘肃省及合同段所在地各级地方政府、人大发布实施的相关法令、法规及行政命令
编制范围新建兰新铁路第二双线DK682+737
05-DK800+970
94,线路全长74
包括路基防护工程、路基排水工程等
路基附属预制块场建设3个

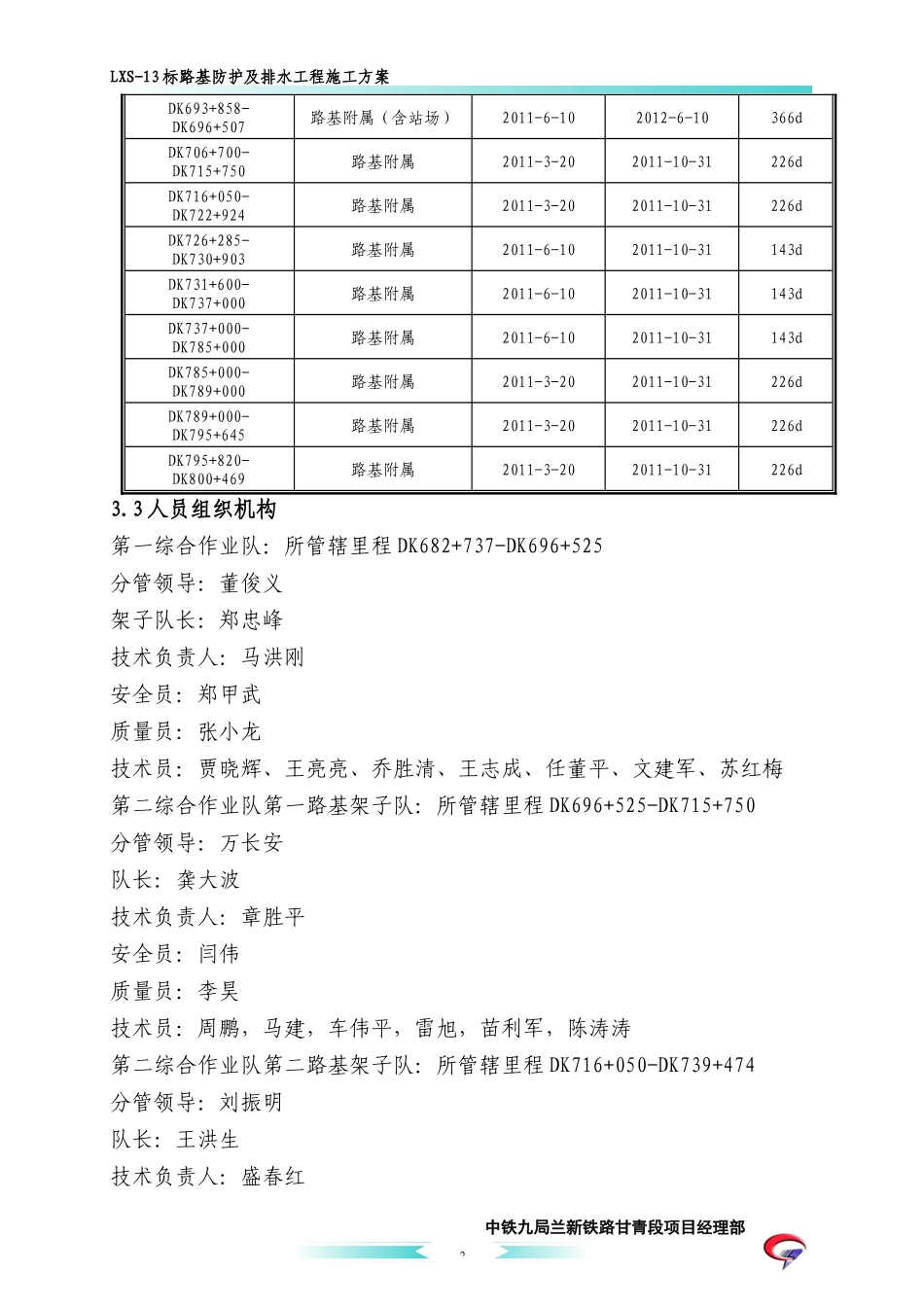

主要工程数量路基防护、排水工程数量表工程内容计量单位设计数量至10年底预计累计完成11年建议计划至11年底累计完成边、侧沟(双侧)延长米515603609236092路基边坡防护(双侧)延长米5156036092360922
主要工程数量见路基附属及相关工程主要工程数量表
施工组织安排中铁九局兰新铁路甘青段项目经理部2LXS-13标路基防护及排水工程施工方案3

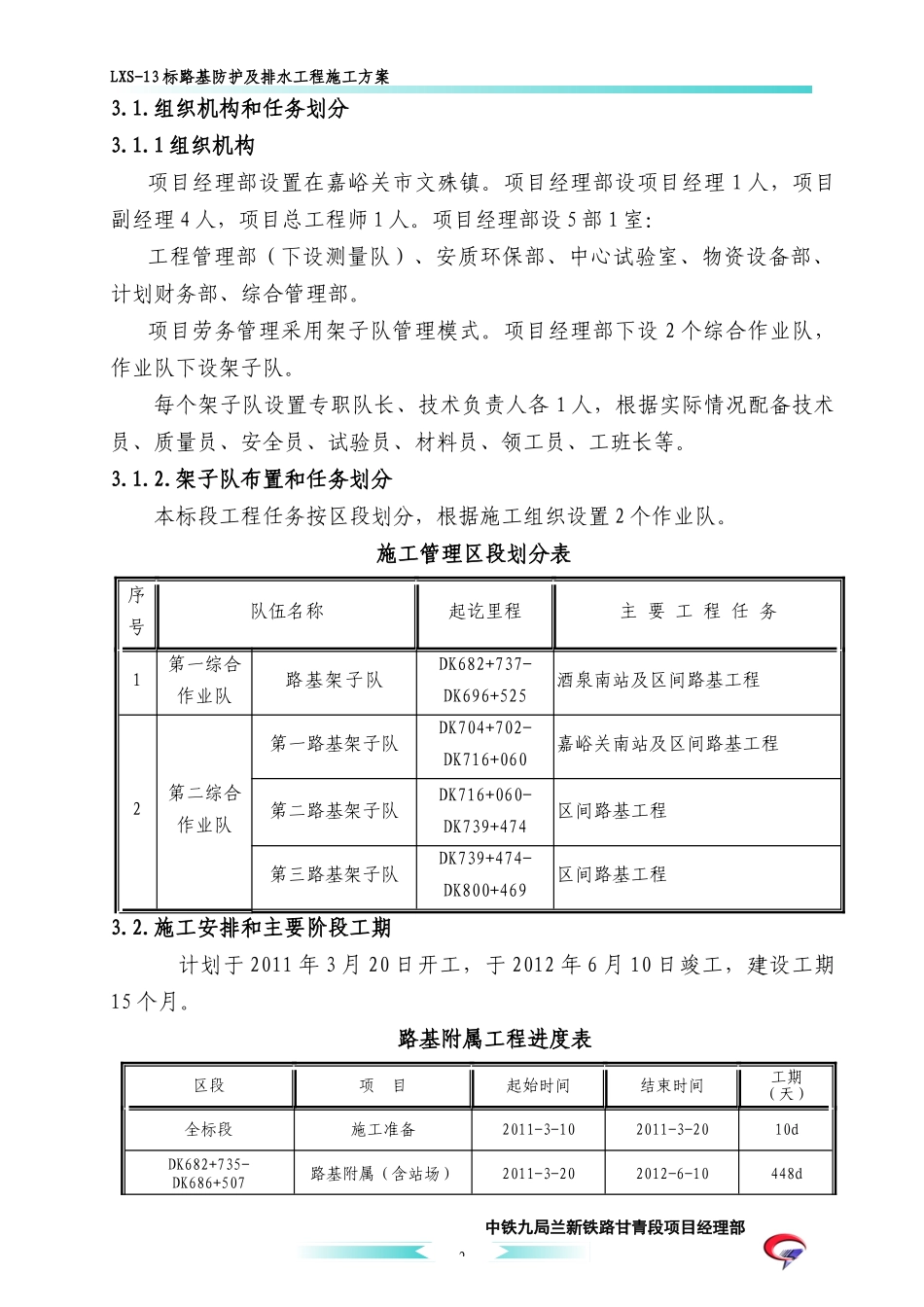

组织机构和任务划分3
1组织机构项目经理部设置在嘉峪关市文殊镇
项目经理部设项目经理1人,项目副经理4人,项目总工程师1人
项目经理部设5部1室:工程管理部(下设测量队)、安质环保部、中心试验室、物资设备部、计划财务部、综合管理部
项目劳务管理采用架子队管理模式
项目经理部下设2个综合作业队,作业队下设架子队
每个架子队设置专职队长、技术负责人各1人,根据实际情况配备技术员、质量员、安全员、试验员、材料员、领工员、工班长等
架子队布置和任务划分本标段工程任务按区段划分,根
