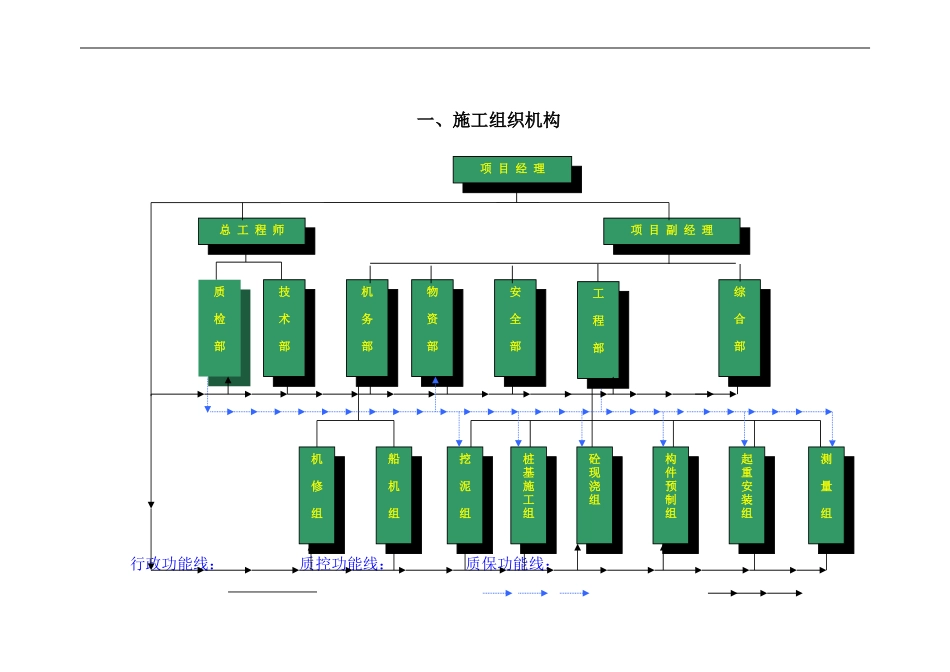

一、施工组织机构行政功能线:质控功能线:质保功能线:项目经理项目经理项目副经理项目副经理总工程师总工程师机修组机修组船机组船机组挖泥组挖泥组桩基施工组桩基施工组砼现浇组砼现浇组构件预制组构件预制组起重安装组起重安装组测量组测量组技术部技术部机务部机务部安全部安全部综合部综合部质检部质检部物资部物资部工程部工程部二、施工机械设备及投入计划

拟投入本合同工作的主要施工设备表主要设备投入说明制桩、运桩、打桩设备投入说明、方桩预制安排在我单位东江口预制厂,该厂已有年历史,长期以来以预制预应力方桩及砼梁板为主要产品,曾承担很多大工程的构件预制任务,质量优良
本工程仅用其六条作业线中的四条,因此该厂无论从进度上,还是质量上,皆可满足本工程要求
、东江口预制厂运一次桩来回需小时
装船约小时,一船可装~条桩,可满足十几天打桩作业
本工程专门配置一艘方驳运桩,因此完全可以满足运输要求
、打桩船选用我单位“粤航工208”
按本工程计划安排,打桩进度要求根,该船实际打直桩能力可达根,斜桩可达~根,因此完全可以满足工程进度要求
其他设备投入说明、挖泥设备投入一艘4m3挖泥船,200m3,完全满足本工程疏浚挖泥的需求
另配一艘500m3自航式泥驳及一艘200m3自航式泥驳,按每天二个台班计算,满足卸泥要求
、起重船机投入一艘“粤工起6”,起重能力,配方驳一艘,主要安装所有预制构件,计划~件
本工程最大构件重约,最大跨度35m(离码头前沿),该船起重能力、吊件跨距、生产效率各方面皆可满足要求
砼方桩码头工作面:配一艘横鸡趸负责安装桩帽、现浇砼模板起重作业、吊桩头及兼顾其它起重等作业
灌注桩施工投入一艘横鸡趸负责安装灌注桩平台、安拆护筒、吊灌注桩钢筋笼及现浇砼起重作业等
、灌注桩冲孔桩机配置本工程计划:约根月,拟根月台,需配置冲孔桩机台
、现场砼现浇生产主要设备配置现场砼采用商品砼,另配置6m3搅拌车配
