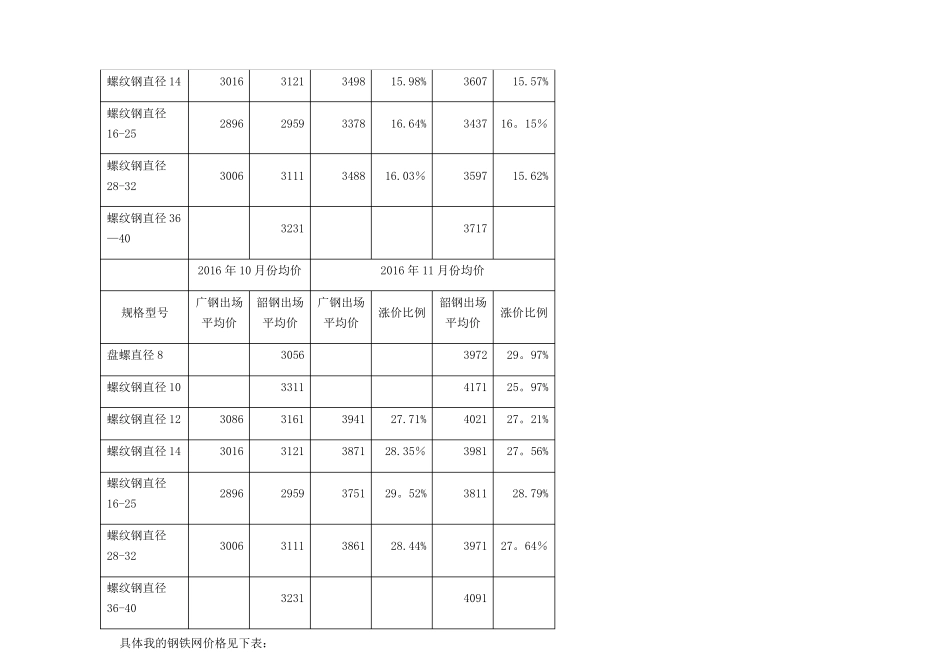

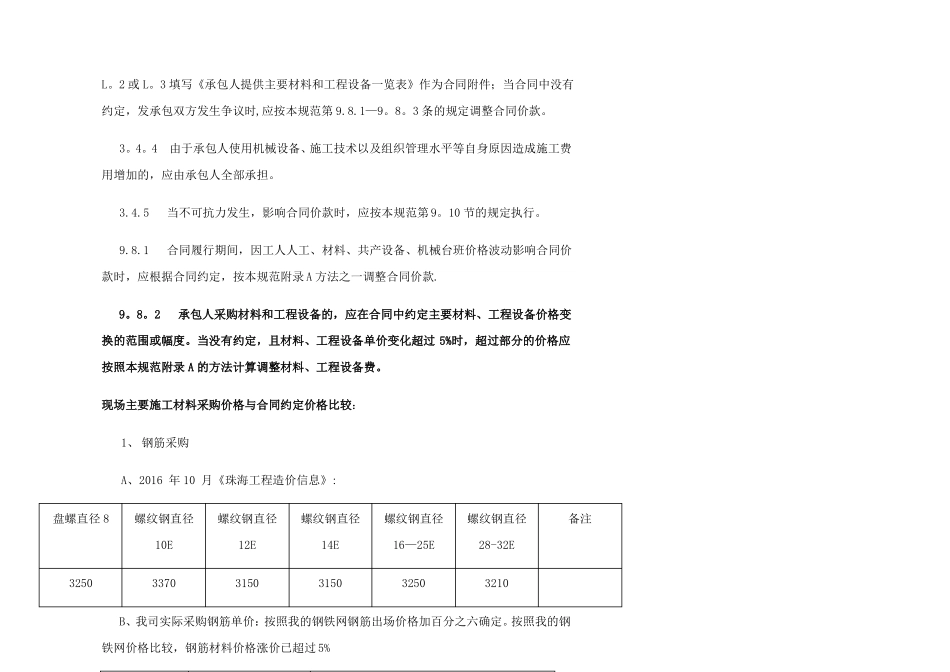

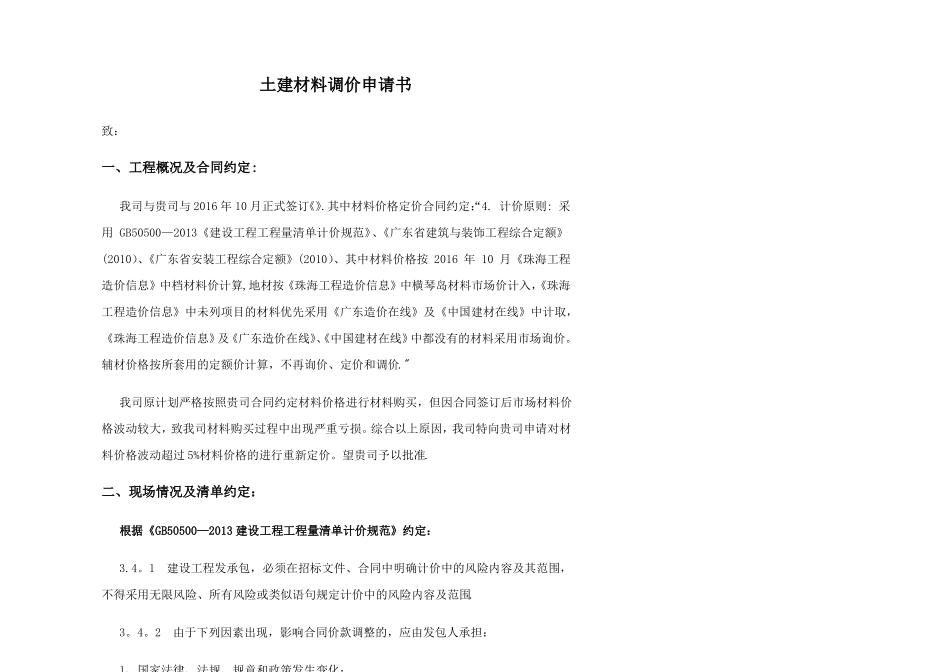

土建材料调价申请书致:一、工程概况及合同约定:我司与贵司与2016年10月正式签订《》.其中材料价格定价合同约定:“4.计价原则:采用GB50500—2013《建设工程工程量清单计价规范》、《广东省建筑与装饰工程综合定额》(2010)、《广东省安装工程综合定额》(2010)、其中材料价格按2016年10月《珠海工程造价信息》中档材料价计算,地材按《珠海工程造价信息》中横琴岛材料市场价计入,《珠海工程造价信息》中未列项目的材料优先采用《广东造价在线》及《中国建材在线》中计取,《珠海工程造价信息》及《广东造价在线》、《中国建材在线》中都没有的材料采用市场询价。辅材价格按所套用的定额价计算,不再询价、定价和调价."我司原计划严格按照贵司合同约定材料价格进行材料购买,但因合同签订后市场材料价格波动较大,致我司材料购买过程中出现严重亏损。综合以上原因,我司特向贵司申请对材料价格波动超过5%材料价格的进行重新定价。望贵司予以批准.二、现场情况及清单约定:根据《GB50500—2013建设工程工程量清单计价规范》约定:3.4。1建设工程发承包,必须在招标文件、合同中明确计价中的风险内容及其范围,不得采用无限风险、所有风险或类似语句规定计价中的风险内容及范围.3。4。2由于下列因素出现,影响合同价款调整的,应由发包人承担:1、国家法律、法规、规章和政策发生变化;2、省级或行业建设主管部门发布的人工费调整,但承包人对人工费或人工单价的报价高于发布的除外;3、由政府定价或政府指导价管理的原材料等价格进行了调整.因承包人原因导致工期延误的,应该按照本规范第9。2。2条、第9。8。3条的规定执行。3.4。3由于市场物价波动影响合同价款的,应由发承包双方合理分摊,按本规范附录L。2或L。3填写《承包人提供主要材料和工程设备一览表》作为合同附件;当合同中没有约定,发承包双方发生争议时,应按本规范第9.8.1—9。8。3条的规定调整合同价款。3。4。4由于承包人使用机械设备、施工技术以及组织管理水平等自身原因造成施工费用增加的,应由承包人全部承担。3.4.5当不可抗力发生,影响合同价款时,应按本规范第9。10节的规定执行。9.8.1合同履行期间,因工人人工、材料、共产设备、机械台班价格波动影响合同价款时,应根据合同约定,按本规范附录A方法之一调整合同价款.9。8。2承包人采购材料和工程设备的,应在合同中约定主要材料、工程设备价格变换的范围或幅度。当没有约定,且材料、工程设备单价变化超过5%时,超过部分的价格应按照本规范附录A的方法计算调整材料、工程设备费。现场主要施工材料采购价格与合同约定价格比较:1、钢筋采购A、2016年10月《珠海工程造价信息》:盘螺直径8螺纹钢直径10E32503370螺纹钢直径12E3150螺纹钢直径14E3150螺纹钢直径16—25E3250螺纹钢直径28-32E3210备注B、我司实际采购钢筋单价:按照我的钢铁网钢筋出场价格加百分之六确定。按照我的钢铁网价格比较,钢筋材料价格涨价已超过5%2016年10月份均价广钢出场平均价韶钢出场平均价3056331130863161广钢出场平均价2016年11月份均价韶钢出场平均价35523797规格型号涨价比例涨价比例盘螺直径8356815。62%16.23%14.68%螺纹钢直径10螺纹钢直径12364715。37%螺纹钢直径14螺纹钢直径16-25螺纹钢直径28-32螺纹钢直径36—4030163121349815.98%360715.57%28962959337816.64%343716。15%30063111348816.03%359715.62%323137172016年10月份均价广钢出场平均价韶钢出场平均价30563311308630163161312139413871广钢出场平均价2016年11月份均价韶钢出场平均价3972417127.71%28.35%40213981规格型号涨价比例涨价比例盘螺直径829。97%25。97%27。21%27。56%螺纹钢直径10螺纹钢直径12螺纹钢直径14螺纹钢直径16-25螺纹钢直径28-32螺纹钢直径36-4028962959375129。52%381128.79%30063111386128.44%397127。64%32314091具体我的钢铁网价格见下表:珠海市钢筋市场价统计表市场价来源:我的钢铁网珠海地区价格单位:元/吨日期规格型号广钢出场价29102840韶钢出场价2880314029902950日期规格型号广钢出场价32003130韶钢出场价3200342032703230日期规格型号广钢出场价37603690韶钢出场价备注盘螺...
