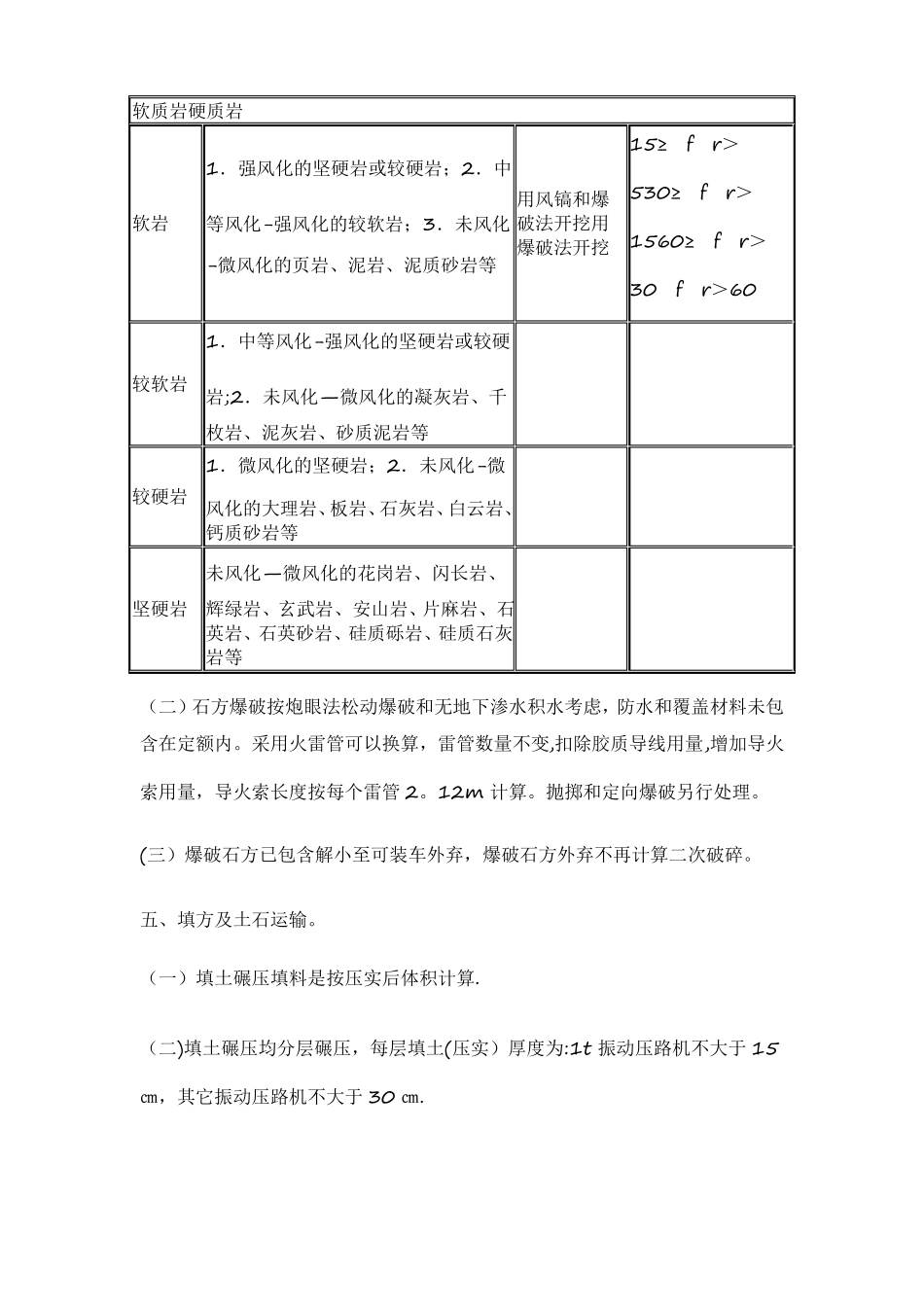

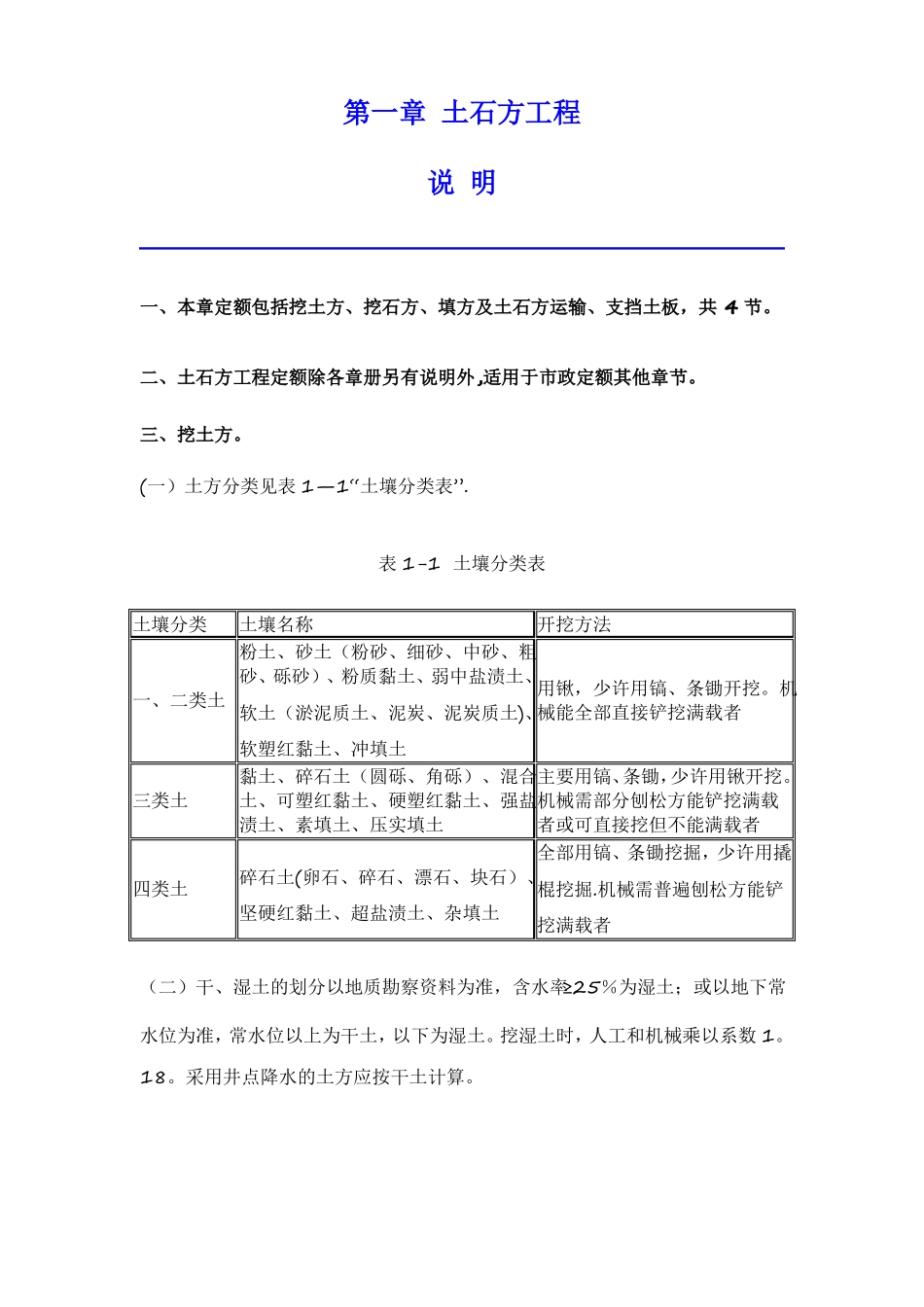

第一章土石方工程说明一、本章定额包括挖土方、挖石方、填方及土石方运输、支挡土板,共4节。二、土石方工程定额除各章册另有说明外,适用于市政定额其他章节。三、挖土方。(一)土方分类见表1—1“土壤分类表”.表1-1土壤分类表土壤分类土壤名称开挖方法粉土、砂土(粉砂、细砂、中砂、粗砂、砾砂)、粉质黏土、弱中盐渍土、用锹,少许用镐、条锄开挖。机一、二类土械能全部直接铲挖满载者软土(淤泥质土、泥炭、泥炭质土)、软塑红黏土、冲填土黏土、碎石土(圆砾、角砾)、混合主要用镐、条锄,少许用锹开挖。土、可塑红黏土、硬塑红黏土、强盐机械需部分刨松方能铲挖满载渍土、素填土、压实填土者或可直接挖但不能满载者全部用镐、条锄挖掘,少许用撬碎石土(卵石、碎石、漂石、块石)、棍挖掘.机械需普遍刨松方能铲坚硬红黏土、超盐渍土、杂填土挖满载者三类土四类土(二)干、湿土的划分以地质勘察资料为准,含水率≥25%为湿土;或以地下常水位为准,常水位以上为干土,以下为湿土。挖湿土时,人工和机械乘以系数1。18。采用井点降水的土方应按干土计算。(三)挖掘机在垫板上作业,人工和机械乘以系数1.25,搭拆垫板的人工、材料和垫板摊销费另行计算。(四)在支撑下挖土,按实挖体积计算,其中人工费乘以系数1.43,机械乘以系数1。20.先开挖后支撑的不属于支撑下挖土。(五)挖掘机挖淤泥分两种情况考虑:1。淤泥开挖后不需立即清运的,执行相应挖掘机挖三类土(不装车)定额子目,但要扣除履带式推土机台班用量,同时挖掘机台班量乘以系数1.50。2。淤泥开挖后必须采用机械立即清运的,执行挖掘机挖三类土(装车)及机械运土方相应定额子目,并乘以系数1.50。(六)本章定额不包括现场障碍物清理,发生时另行计算.(七)机械挖不到的地方,需人工挖边坡、整平时,人工挖土部分套相应人工挖一般土方定额子目,并乘以系数1。5。四、挖石方。(一)岩石分类见表1-2“岩石分类表”,根据“代表性岩石”“开挖方式"及“饱和单轴抗压强度fr”确定岩石类别。表1—2岩石分类表饱和单轴抗压强度开挖方式部分用手凿工具、部分用爆破法(MPA)fr≤5岩石分代表性岩石类极软岩1.全风化的各种岩石;2.各种半成岩软质岩硬质岩1.强风化的坚硬岩或较硬岩;2.中软岩15≥fr>用风镐和爆530≥fr>等风化-强风化的较软岩;3.未风化破法开挖用爆破法开挖1560≥fr>-微风化的页岩、泥岩、泥质砂岩等30fr>601.中等风化-强风化的坚硬岩或较硬较软岩岩;2.未风化—微风化的凝灰岩、千枚岩、泥灰岩、砂质泥岩等1.微风化的坚硬岩;2.未风化-微较硬岩风化的大理岩、板岩、石灰岩、白云岩、钙质砂岩等未风化—微风化的花岗岩、闪长岩、坚硬岩辉绿岩、玄武岩、安山岩、片麻岩、石英岩、石英砂岩、硅质砾岩、硅质石灰岩等(二)石方爆破按炮眼法松动爆破和无地下渗水积水考虑,防水和覆盖材料未包含在定额内。采用火雷管可以换算,雷管数量不变,扣除胶质导线用量,增加导火索用量,导火索长度按每个雷管2。12m计算。抛掷和定向爆破另行处理。(三)爆破石方已包含解小至可装车外弃,爆破石方外弃不再计算二次破碎。五、填方及土石运输。(一)填土碾压填料是按压实后体积计算.(二)填土碾压均分层碾压,每层填土(压实)厚度为:1t振动压路机不大于15㎝,其它振动压路机不大于30㎝.(三)人工夯实土堤执行本章人工填土夯实子目.(四)沟槽回填碾压区分人工、机械操作。沟槽管顶50cm以内套用人工回填子目,管顶50cm以上区分槽底宽度套用机械回填碾压相应子目。(五)定额中所有填土(包括松填、夯填、碾压)均按就近5m取土考虑,超过5m按以下办法计算:(1)就地取余土或堆积土回填,除执行填方定额外,另按运土方定额计算土方运输费。(2)外购土应按实计算土方费用。(六)采用加盖自卸车运土,每1000m3增加运费50元。(七)本定额不包括弃土、石方的场地占用费,发生时可按实际发生费用计算或按各市规定处理。六、支挡土板。(一)支挡土板定额适用于沟槽、基坑、工作坑及检查井的支撑.(二)挡土板间距不同时,亦不作调整。(三)除槽钢挡土板外,本章定额均按横板、竖撑计算,如采用竖板、横撑时,人工费乘以1.2系数。(...
