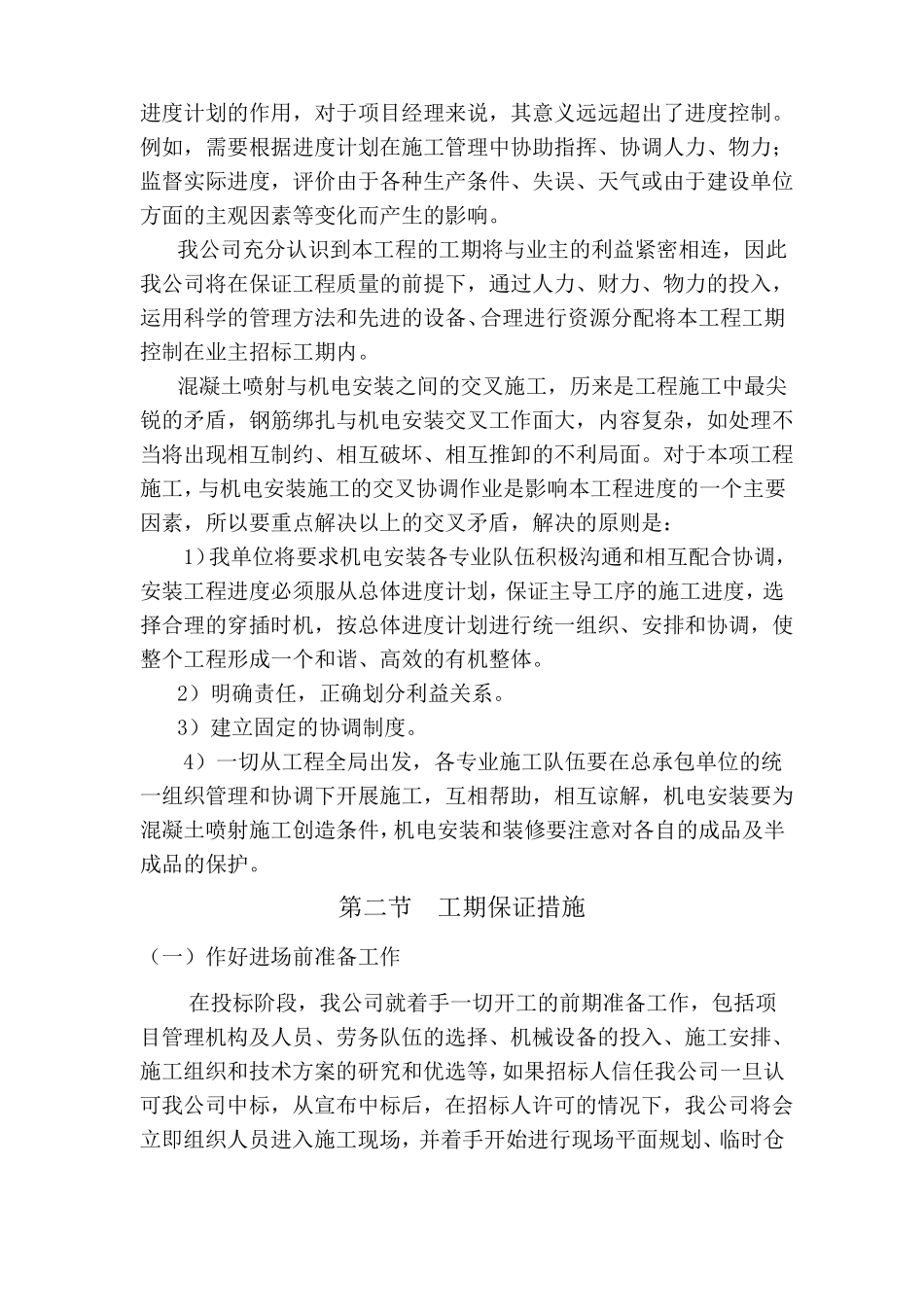

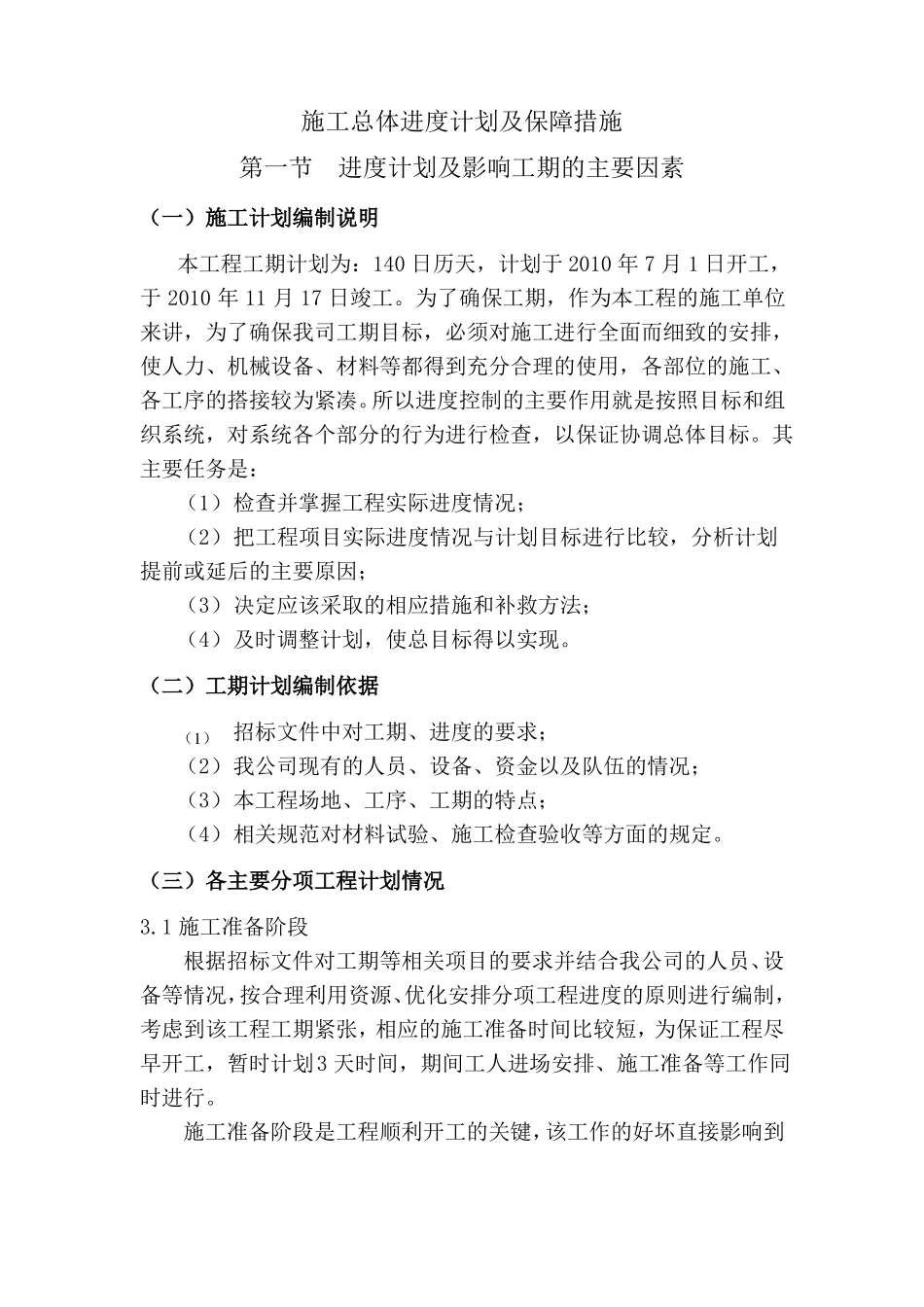

施工总体进度计划及保障措施第一节进度计划及影响工期的主要因素(一)施工计划编制说明本工程工期计划为:140日历天,计划于2010年7月1日开工,于2010年11月17日竣工
为了确保工期,作为本工程的施工单位来讲,为了确保我司工期目标,必须对施工进行全面而细致的安排,使人力、机械设备、材料等都得到充分合理的使用,各部位的施工、各工序的搭接较为紧凑
所以进度控制的主要作用就是按照目标和组织系统,对系统各个部分的行为进行检查,以保证协调总体目标
其主要任务是:(1)检查并掌握工程实际进度情况;(2)把工程项目实际进度情况与计划目标进行比较,分析计划提前或延后的主要原因;(3)决定应该采取的相应措施和补救方法;(4)及时调整计划,使总目标得以实现
(二)工期计划编制依据(1)招标文件中对工期、进度的要求;(2)我公司现有的人员、设备、资金以及队伍的情况;(3)本工程场地、工序、工期的特点;(4)相关规范对材料试验、施工检查验收等方面的规定
(三)各主要分项工程计划情况3
1施工准备阶段根据招标文件对工期等相关项目的要求并结合我公司的人员、设备等情况,按合理利用资源、优化安排分项工程进度的原则进行编制,考虑到该工程工期紧张,相应的施工准备时间比较短,为保证工程尽早开工,暂时计划3天时间,期间工人进场安排、施工准备等工作同时进行

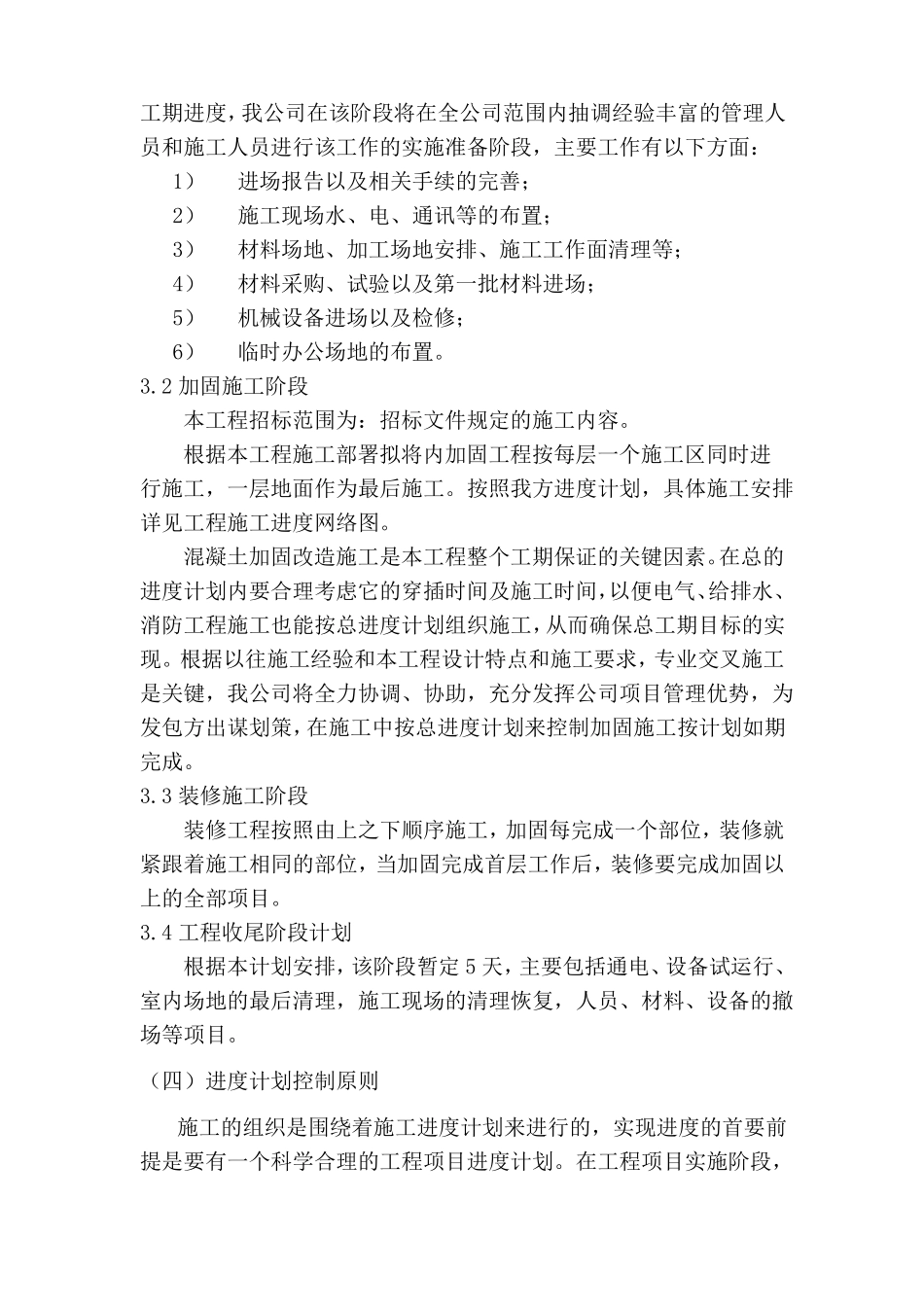

施工准备阶段是工程顺利开工的关键,该工作的好坏直接影响到工期进度,我公司在该阶段将在全公司范围内抽调经验丰富的管理人员和施工人员进行该工作的实施准备阶段,主要工作有以下方面:1)2)3)4)5)6)进场报告以及相关手续的完善;施工现场水、电、通讯等的布置;材料场地、加工场地安排、施工工作面清理等;材料采购、试验以及第一批材料进场;机械设备进场以及检修;临时办公场地的布置
2加固施工阶段本工程招标范围为:招标文件规定的施工内容
根据本工程施工部署拟将内加固
