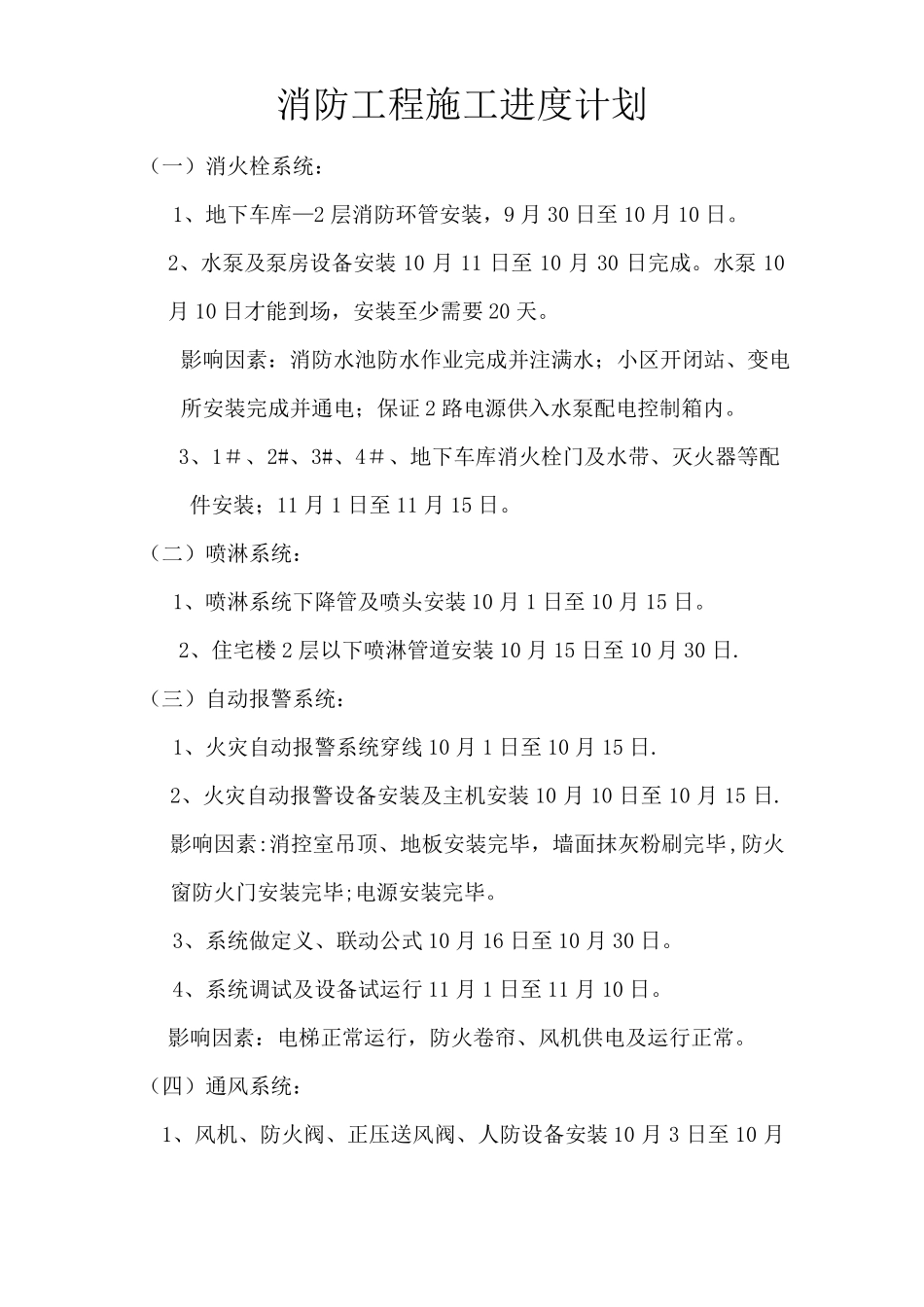

消防工程施工进度计划(一)消火栓系统:1、地下车库—2层消防环管安装,9月30日至10月10日
2、水泵及泵房设备安装10月11日至10月30日完成
水泵10月10日才能到场,安装至少需要20天
影响因素:消防水池防水作业完成并注满水;小区开闭站、变电所安装完成并通电;保证2路电源供入水泵配电控制箱内
3、1#、2#、3#、4#、地下车库消火栓门及水带、灭火器等配件安装;11月1日至11月15日
(二)喷淋系统:1、喷淋系统下降管及喷头安装10月1日至10月15日
2、住宅楼2层以下喷淋管道安装10月15日至10月30日
(三)自动报警系统:1、火灾自动报警系统穿线10月1日至10月15日
2、火灾自动报警设备安装及主机安装10月10日至10月15日
影响因素:消控室吊顶、地板安装完毕,墙面抹灰粉刷完毕,防火窗防火门安装完毕;电源安装完毕
3、系统做定义、联动公式10月16日至10月30日
4、系统调试及设备试运行11月1日至11月10日
影响因素:电梯正常运行,防火卷帘、风机供电及运行正常
(四)通风系统:1、风机、防火阀、正压送风阀、人防设备安装10月3日至10月15日

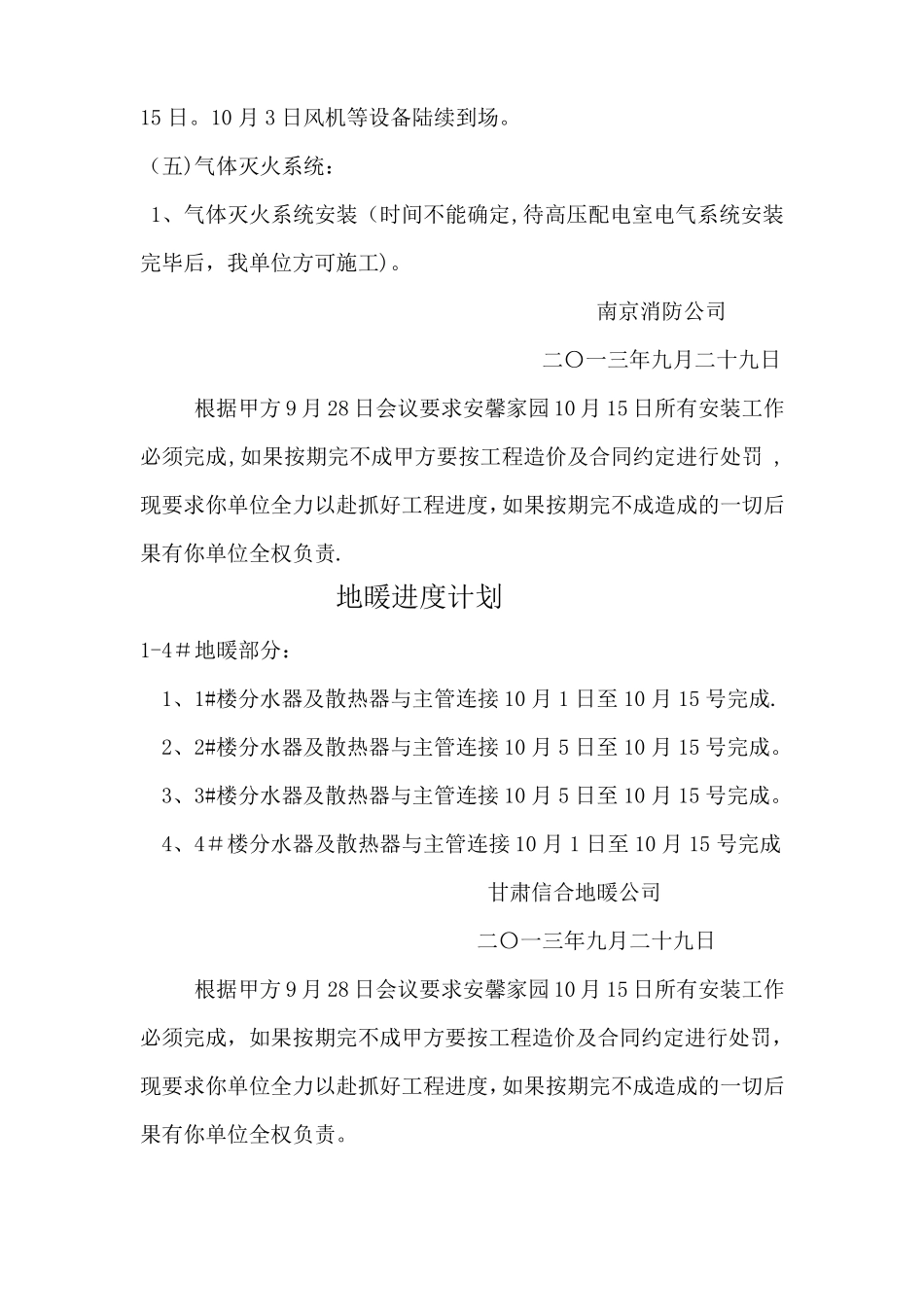

10月3日风机等设备陆续到场
(五)气体灭火系统:1、气体灭火系统安装(时间不能确定,待高压配电室电气系统安装完毕后,我单位方可施工)
南京消防公司二〇一三年九月二十九日根据甲方9月28日会议要求安馨家园10月15日所有安装工作必须完成,如果按期完不成甲方要按工程造价及合同约定进行处罚,现要求你单位全力以赴抓好工程进度,如果按期完不成造成的一切后果有你单位全权负责

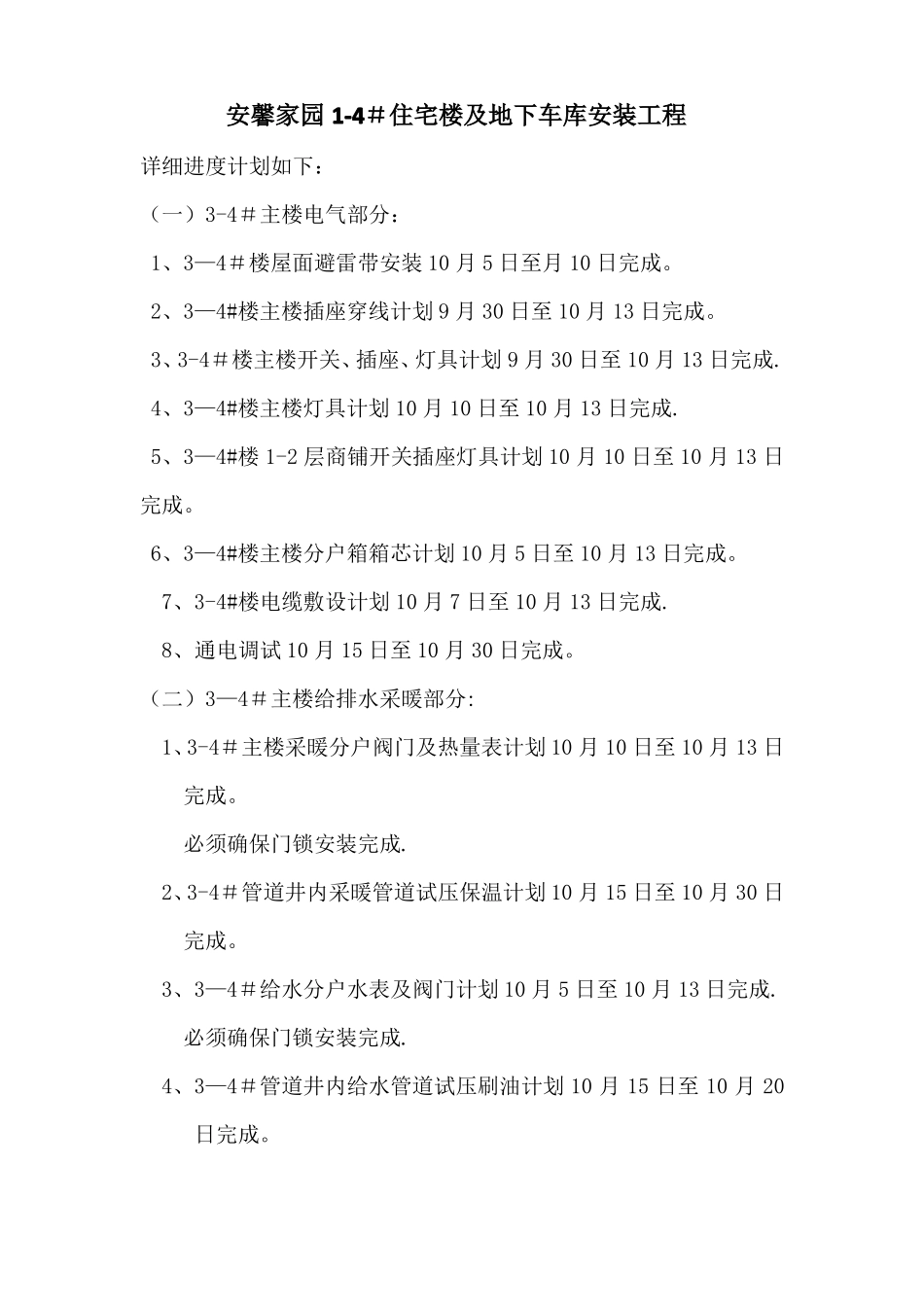

地暖进度计划1-4#地暖部分:1、1#楼分水器及散热器与主管连接10月1日至10月15号完成
2、2#楼分水器及散热器与主管连接10月5日至10月15号完成
3、3#楼分水器及散热器与主管连接10月5日至10月15号完成
4、4#楼分水器及散
