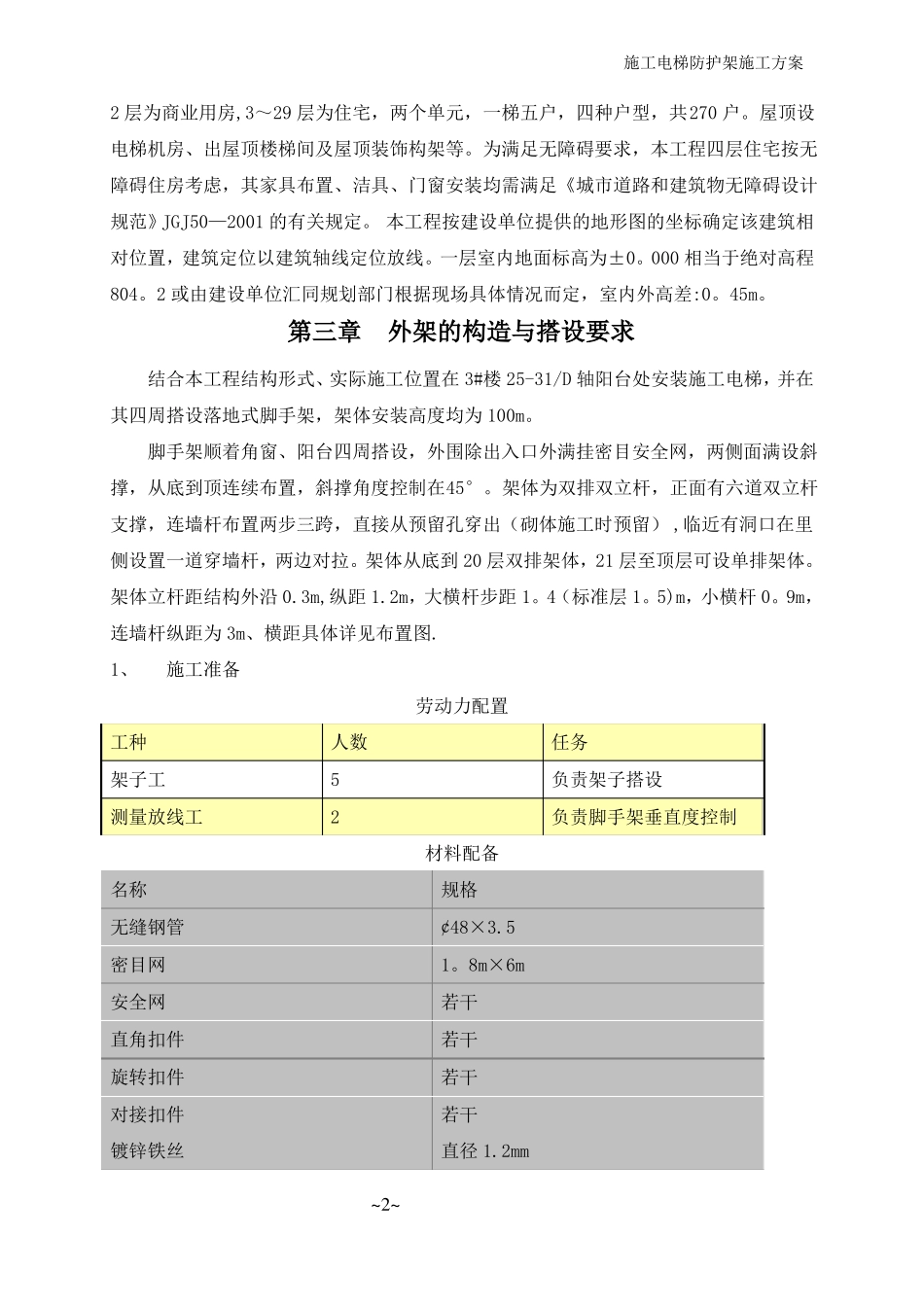

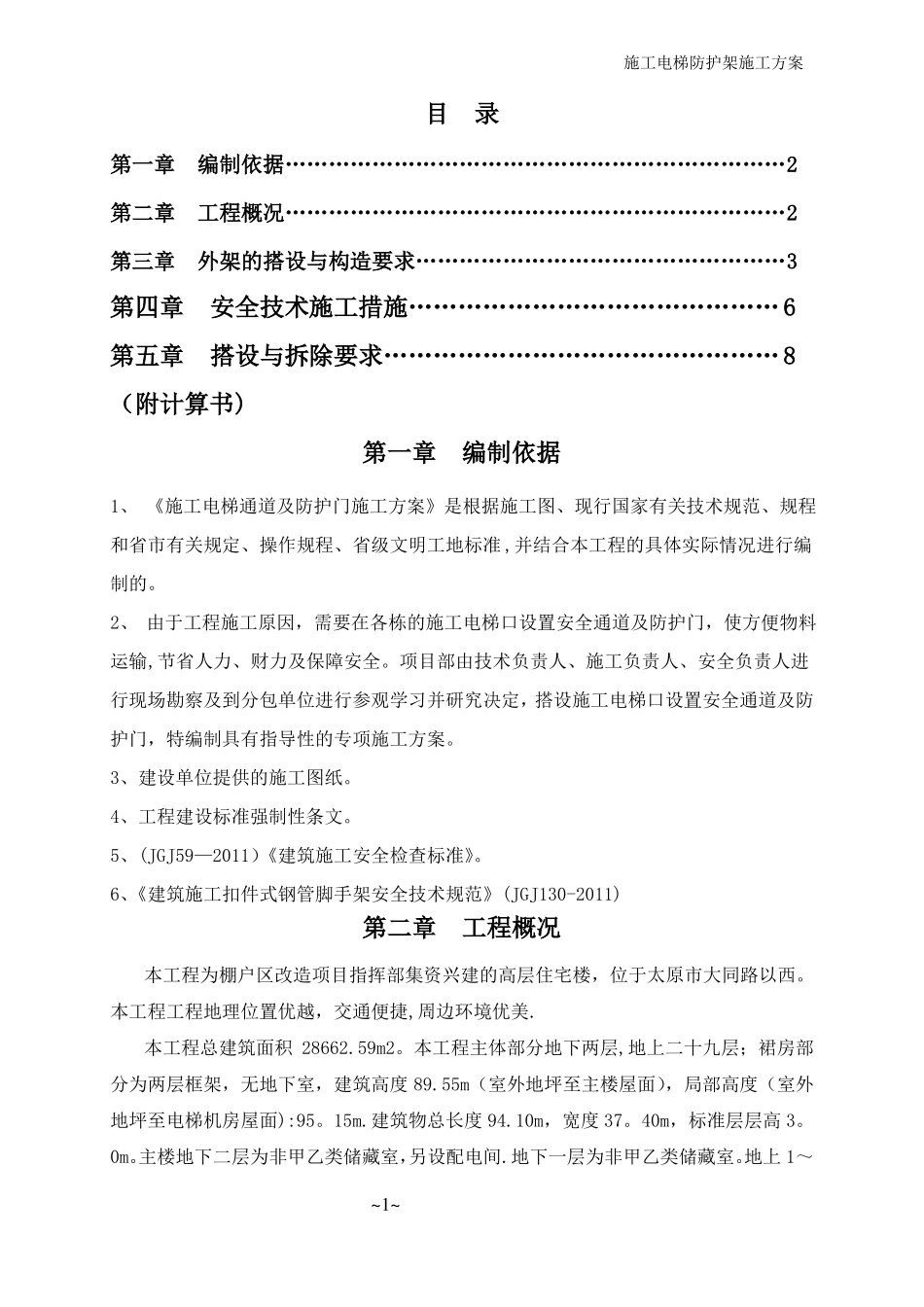

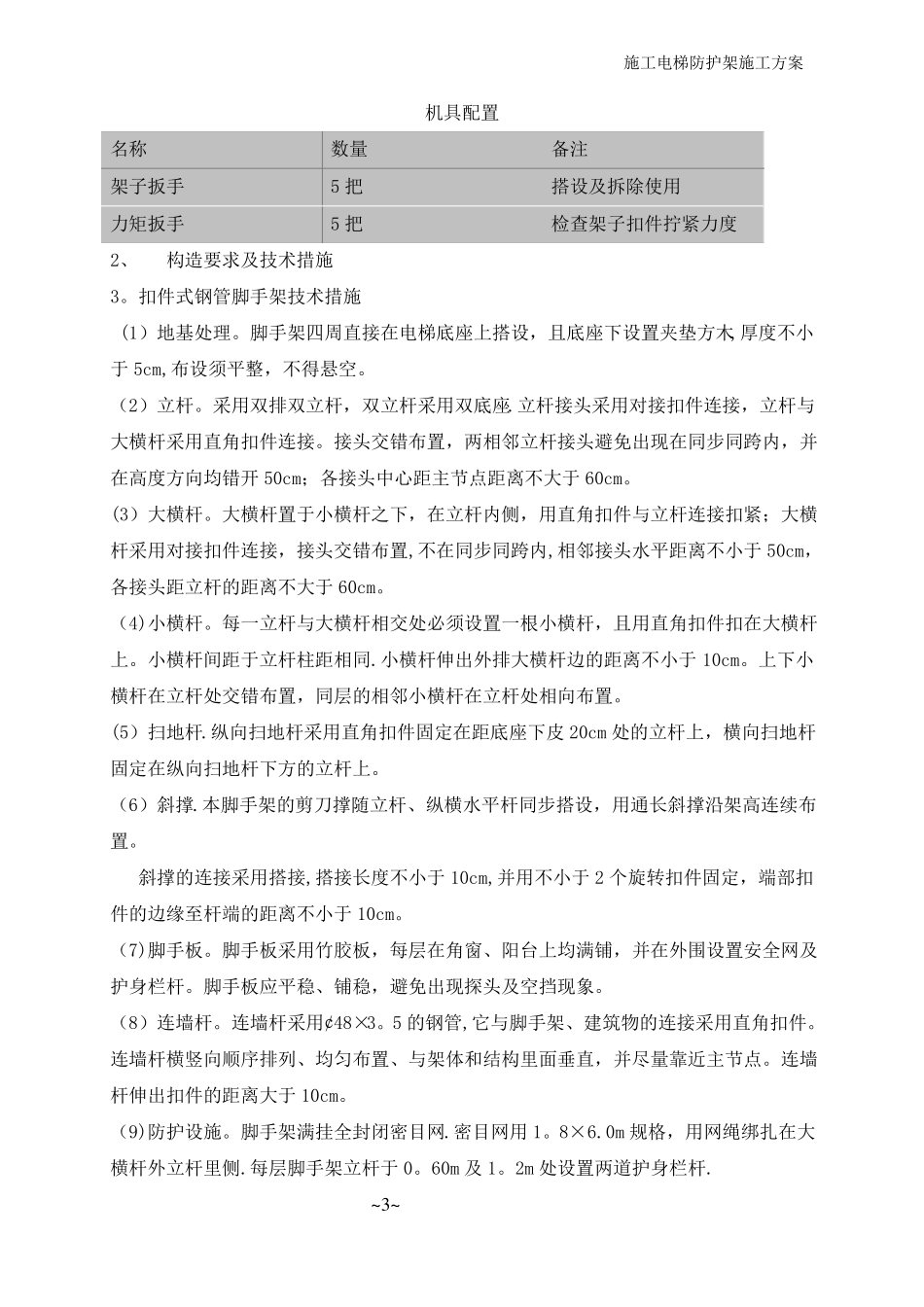

施工电梯防护架施工方案目录第一章编制依据……………………………………………………………2第二章工程概况……………………………………………………………2第三章外架的搭设与构造要求……………………………………………3第四章安全技术施工措施………………………………………6第五章搭设与拆除要求…………………………………………8(附计算书)第一章编制依据1、《施工电梯通道及防护门施工方案》是根据施工图、现行国家有关技术规范、规程和省市有关规定、操作规程、省级文明工地标准,并结合本工程的具体实际情况进行编制的。2、由于工程施工原因,需要在各栋的施工电梯口设置安全通道及防护门,使方便物料运输,节省人力、财力及保障安全。项目部由技术负责人、施工负责人、安全负责人进行现场勘察及到分包单位进行参观学习并研究决定,搭设施工电梯口设置安全通道及防护门,特编制具有指导性的专项施工方案。3、建设单位提供的施工图纸。4、工程建设标准强制性条文。5、(JGJ59—2011)《建筑施工安全检查标准》。6、《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2011)第二章工程概况本工程为棚户区改造项目指挥部集资兴建的高层住宅楼,位于太原市大同路以西。本工程工程地理位置优越,交通便捷,周边环境优美.本工程总建筑面积28662.59m2。本工程主体部分地下两层,地上二十九层;裙房部分为两层框架,无地下室,建筑高度89.55m(室外地坪至主楼屋面),局部高度(室外地坪至电梯机房屋面):95。15m.建筑物总长度94.10m,宽度37。40m,标准层层高3。0m。主楼地下二层为非甲乙类储藏室,另设配电间.地下一层为非甲乙类储藏室。地上1~~1~施工电梯防护架施工方案2层为商业用房,3~29层为住宅,两个单元,一梯五户,四种户型,共270户。屋顶设电梯机房、出屋顶楼梯间及屋顶装饰构架等。为满足无障碍要求,本工程四层住宅按无障碍住房考虑,其家具布置、洁具、门窗安装均需满足《城市道路和建筑物无障碍设计规范》JGJ50—2001的有关规定。本工程按建设单位提供的地形图的坐标确定该建筑相对位置,建筑定位以建筑轴线定位放线。一层室内地面标高为±0。000相当于绝对高程804。2或由建设单位汇同规划部门根据现场具体情况而定,室内外高差:0。45m。第三章外架的构造与搭设要求结合本工程结构形式、实际施工位置在3#楼25-31/D轴阳台处安装施工电梯,并在其四周搭设落地式脚手架,架体安装高度均为100m。脚手架顺着角窗、阳台四周搭设,外围除出入口外满挂密目安全网,两侧面满设斜撑,从底到顶连续布置,斜撑角度控制在45°。架体为双排双立杆,正面有六道双立杆支撑,连墙杆布置两步三跨,直接从预留孔穿出(砌体施工时预留),临近有洞口在里侧设置一道穿墙杆,两边对拉。架体从底到20层双排架体,21层至顶层可设单排架体。架体立杆距结构外沿0.3m,纵距1.2m,大横杆步距1。4(标准层1。5)m,小横杆0。9m,连墙杆纵距为3m、横距具体详见布置图.1、施工准备劳动力配置工种架子工测量放线工人数52材料配备名称无缝钢管密目网安全网直角扣件旋转扣件对接扣件镀锌铁丝~2~任务负责架子搭设负责脚手架垂直度控制规格¢48×3.51。8m×6m若干若干若干若干直径1.2mm施工电梯防护架施工方案机具配置名称架子扳手力矩扳手2、数量5把5把备注搭设及拆除使用检查架子扣件拧紧力度构造要求及技术措施3。扣件式钢管脚手架技术措施(1)地基处理。脚手架四周直接在电梯底座上搭设,且底座下设置夹垫方木,厚度不小于5cm,布设须平整,不得悬空。(2)立杆。采用双排双立杆,双立杆采用双底座.立杆接头采用对接扣件连接,立杆与大横杆采用直角扣件连接。接头交错布置,两相邻立杆接头避免出现在同步同跨内,并在高度方向均错开50cm;各接头中心距主节点距离不大于60cm。(3)大横杆。大横杆置于小横杆之下,在立杆内侧,用直角扣件与立杆连接扣紧;大横杆采用对接扣件连接,接头交错布置,不在同步同跨内,相邻接头水平距离不小于50cm,各接头距立杆的距离不大于60cm。(4)小横杆。每一立杆与大横杆相交处必须设置一根小横杆,且用直角扣件扣在大横杆上。小横杆间距于立杆柱距相同.小横杆伸出外排大横...
