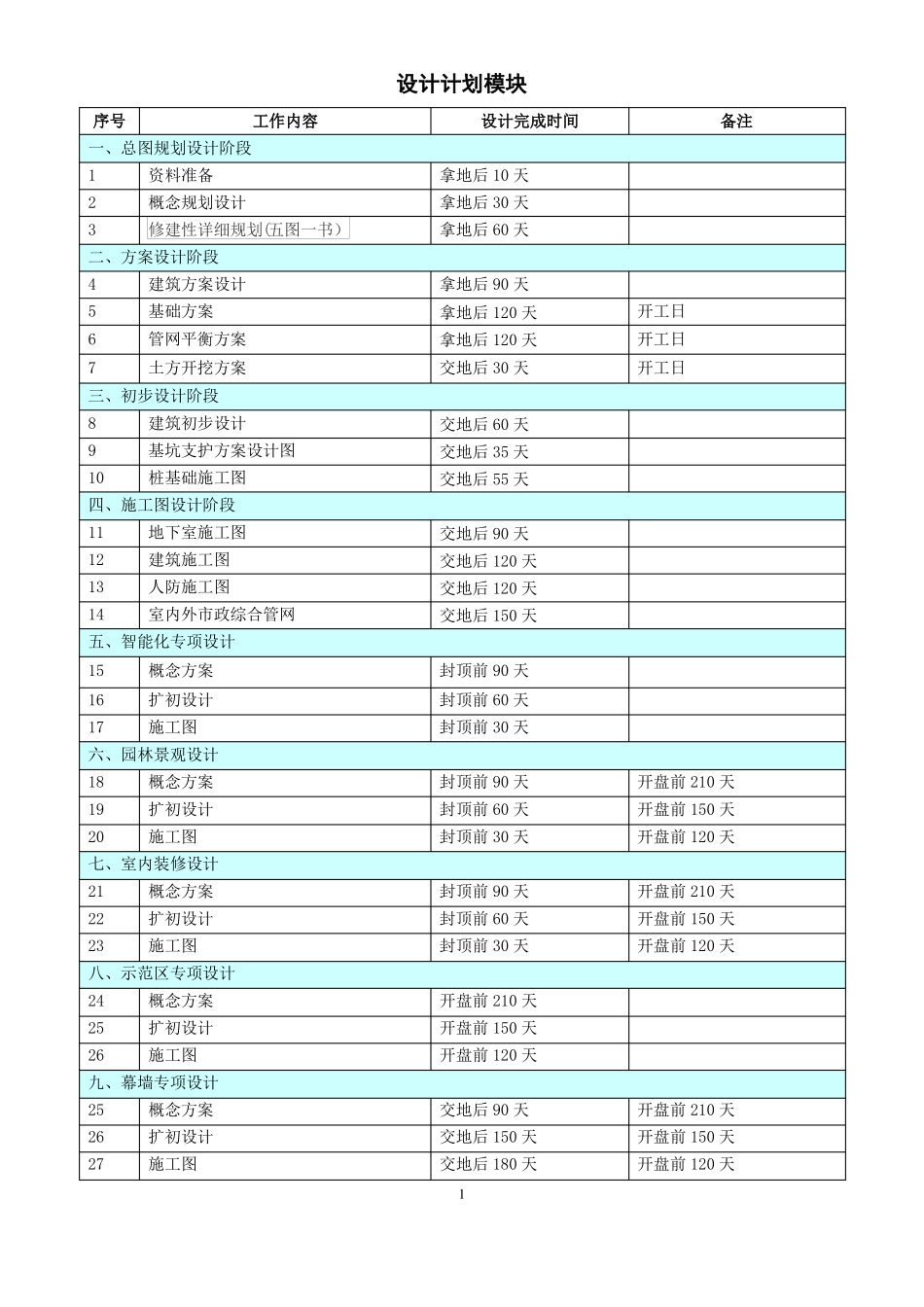

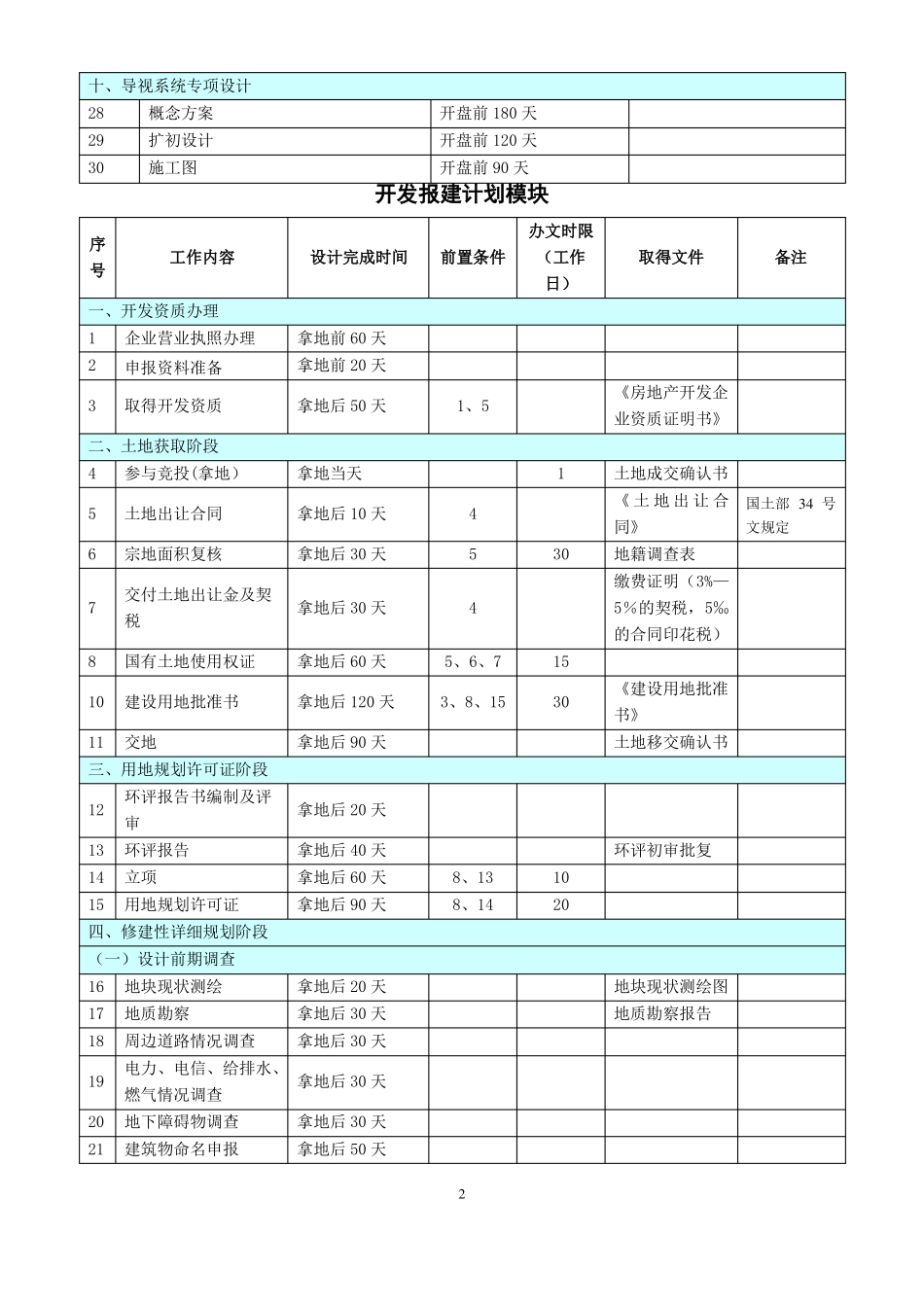

设计计划模块序号1234567891011121314151617181920212223242526252627工作内容资料准备概念规划设计修建性详细规划(五图一书)建筑方案设计基础方案管网平衡方案土方开挖方案建筑初步设计基坑支护方案设计图桩基础施工图地下室施工图建筑施工图人防施工图室内外市政综合管网概念方案扩初设计施工图概念方案扩初设计施工图概念方案扩初设计施工图概念方案扩初设计施工图概念方案扩初设计施工图设计完成时间拿地后10天拿地后30天拿地后60天拿地后90天拿地后120天拿地后120天交地后30天交地后60天交地后35天交地后55天交地后90天交地后120天交地后120天交地后150天封顶前90天封顶前60天封顶前30天封顶前90天封顶前60天封顶前30天封顶前90天封顶前60天封顶前30天开盘前210天开盘前150天开盘前120天交地后90天交地后150天交地后180天1备注开工日开工日开工日开盘前210天开盘前150天开盘前120天开盘前210天开盘前150天开盘前120天开盘前210天开盘前150天开盘前120天一、总图规划设计阶段二、方案设计阶段三、初步设计阶段四、施工图设计阶段五、智能化专项设计六、园林景观设计七、室内装修设计八、示范区专项设计九、幕墙专项设计十、导视系统专项设计282930概念方案扩初设计施工图开盘前180天开盘前120天开盘前90天开发报建计划模块序号办文时限工作内容设计完成时间前置条件(工作日)企业营业执照办理申报资料准备取得开发资质拿地前60天拿地前20天拿地后50天1、5《房地产开发企业资质证明书》取得文件备注一、开发资质办理123二、土地获取阶段45678参与竞投(拿地)土地出让合同宗地面积复核交付土地出让金及契税国有土地使用权证拿地当天拿地后10天拿地后30天拿地后30天拿地后60天拿地后120天拿地后90天4545、6、
