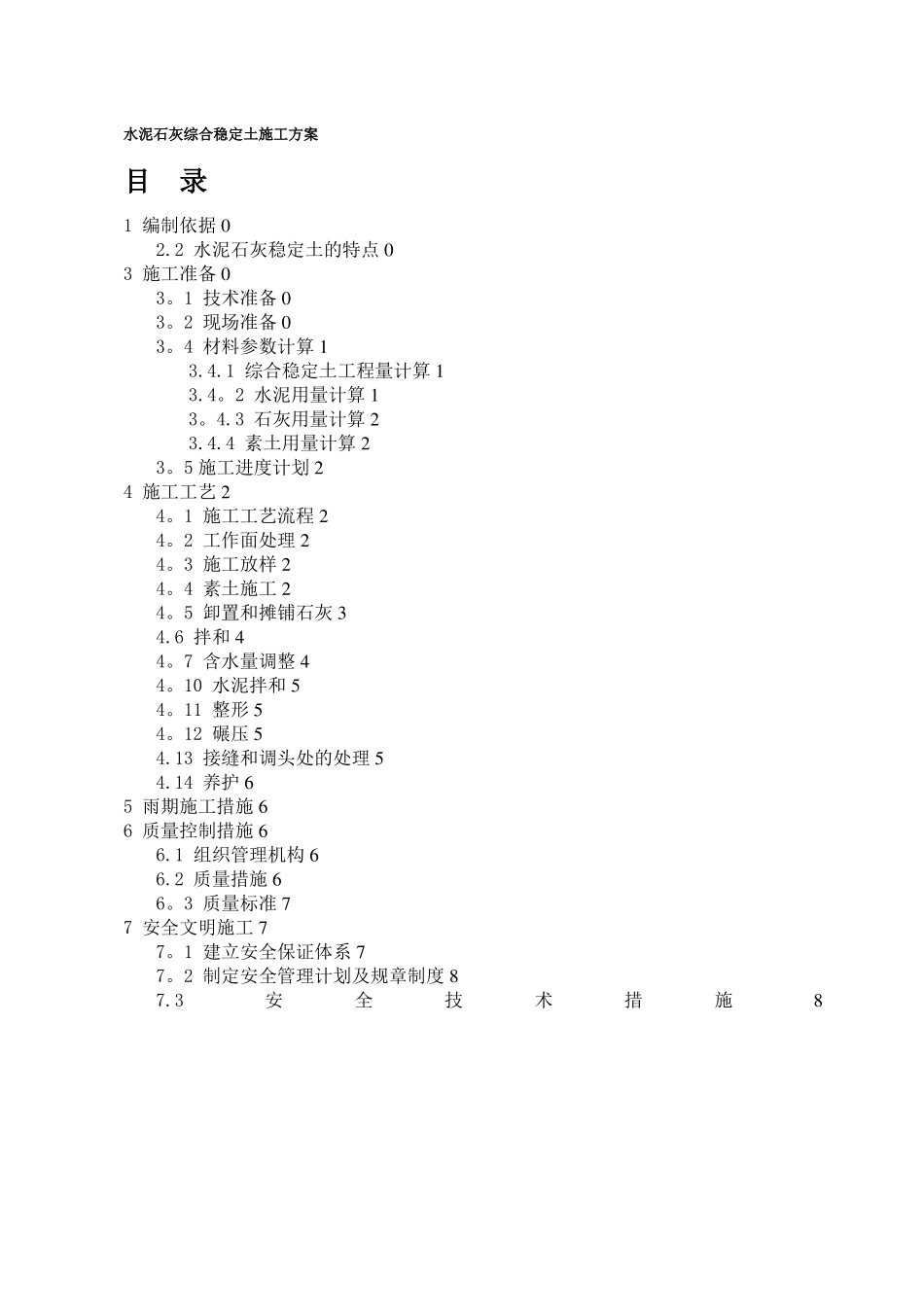

水泥石灰综合稳定土施工方案目录1编制依据02
2水泥石灰稳定土的特点03施工准备03
1技术准备03
2现场准备03

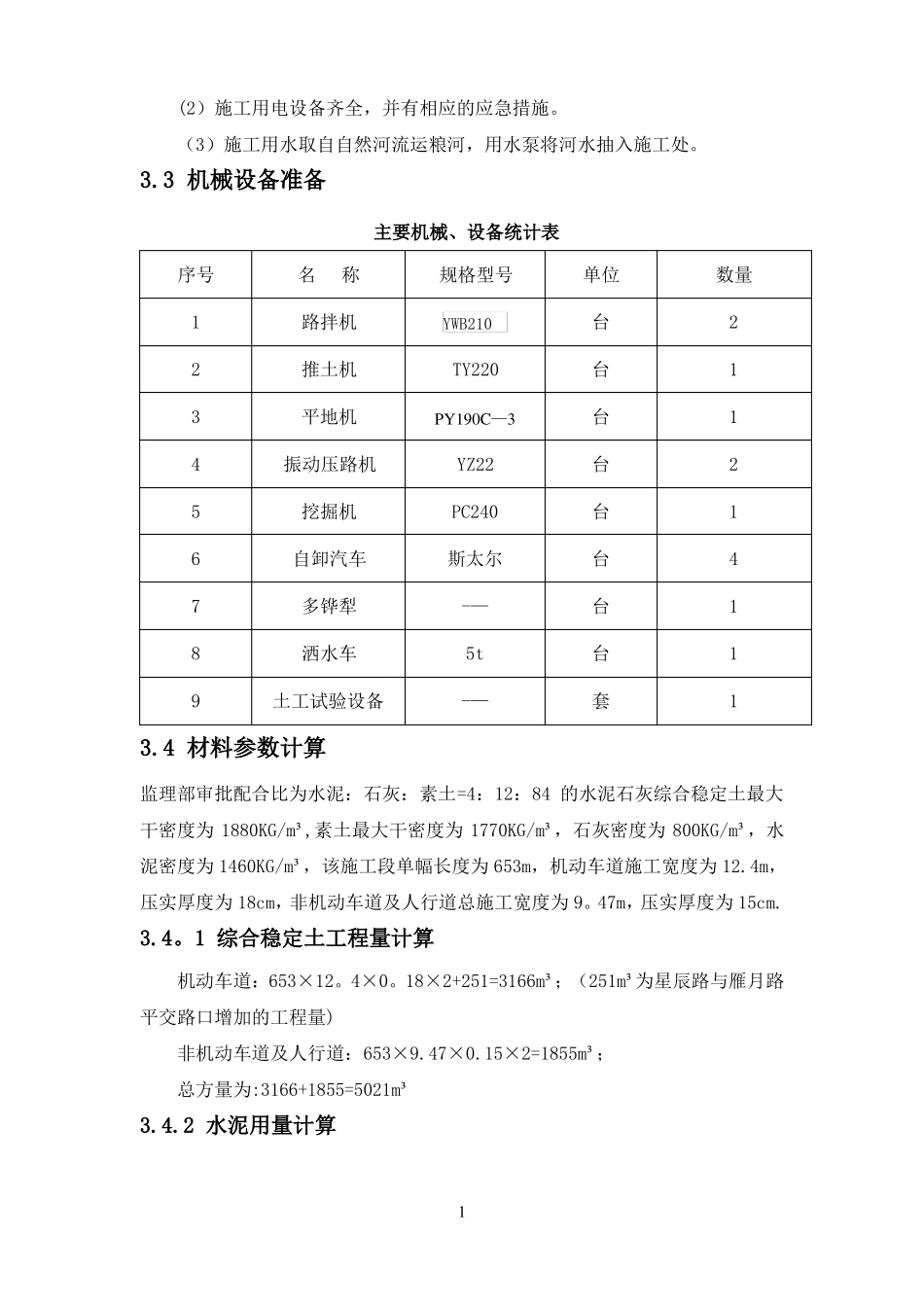

4材料参数计算13
1综合稳定土工程量计算13
2水泥用量计算13
3石灰用量计算23
4素土用量计算23
5施工进度计划24施工工艺24
1施工工艺流程24
2工作面处理24
3施工放样24
4素土施工24
5卸置和摊铺石灰34
7含水量调整44
10水泥拌和54
11整形54
12碾压54
13接缝和调头处的处理54
14养护65雨期施工措施66质量控制措施66
1组织管理机构66
2质量措施66
3质量标准77安全文明施工77
1建立安全保证体系77
2制定安全管理计划及规章制度87

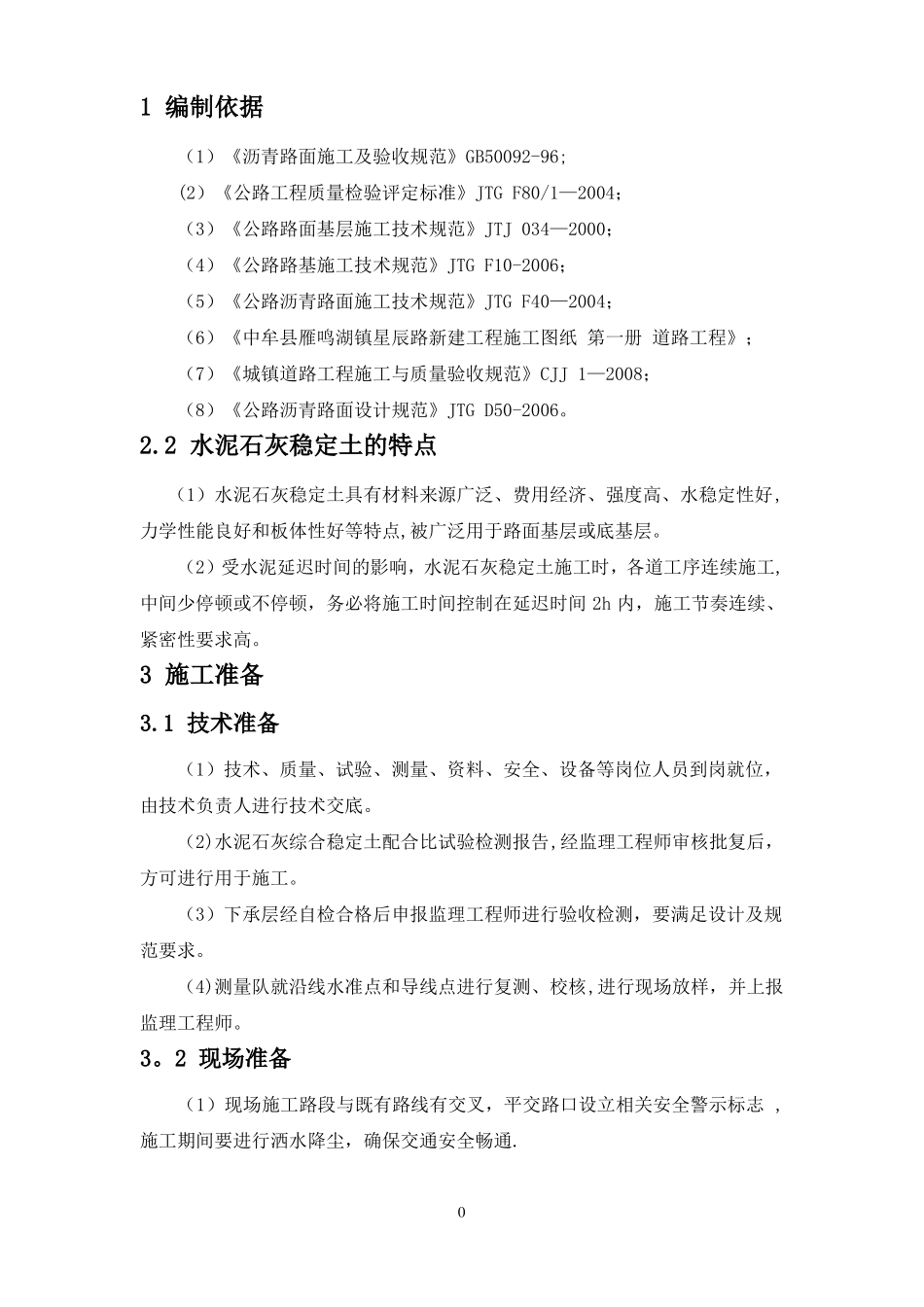

3安全技术措施81编制依据(1)《沥青路面施工及验收规范》GB50092-96;(2)《公路工程质量检验评定标准》JTGF80/1—2004;(3)《公路路面基层施工技术规范》JTJ034—2000;(4)《公路路基施工技术规范》JTGF10-2006;(5)《公路沥青路面施工技术规范》JTGF40—2004;(6)《中牟县雁鸣湖镇星辰路新建工程施工图纸第一册道路工程》;(7)《城镇道路工程施工与质量验收规范》CJJ1—2008;(8)《公路沥青路面设计规范》JTGD50-2006
2水泥石灰稳定土的特点(1)水泥石灰稳定土具有材料来源广泛、费用经济、强度高、水稳定性好,力学性能良好和板体性好等特点,被广泛用于路面基层或底基层
(2)受水泥延迟时间的影响,水泥石灰稳定土施工时,各道工序连续施工,中间少停顿或不停顿,务必将施工时间控制在延迟时间2h内,施工节奏连续、紧密性要求高
3施工准备3
1技术准备(1)技术、质量、试验、测量、资料、安全、设备等岗位人员到岗就位,由技术负责人进行技术交底
(2)水泥石灰综合稳定土配合比试验检测报告,经监理
