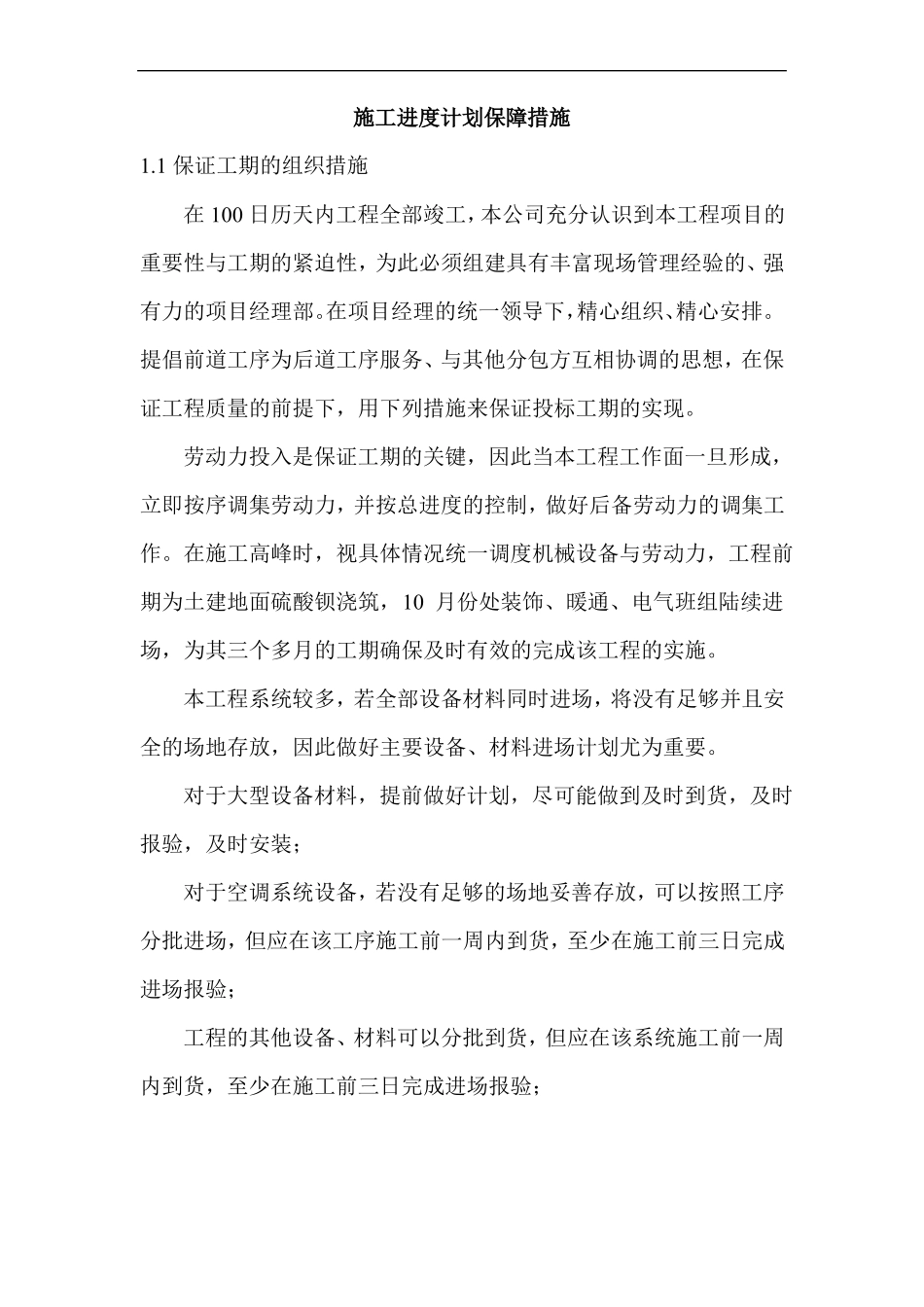

施工进度计划保障措施1
1保证工期的组织措施在100日历天内工程全部竣工,本公司充分认识到本工程项目的重要性与工期的紧迫性,为此必须组建具有丰富现场管理经验的、强有力的项目经理部
在项目经理的统一领导下,精心组织、精心安排
提倡前道工序为后道工序服务、与其他分包方互相协调的思想,在保证工程质量的前提下,用下列措施来保证投标工期的实现
劳动力投入是保证工期的关键,因此当本工程工作面一旦形成,立即按序调集劳动力,并按总进度的控制,做好后备劳动力的调集工作
在施工高峰时,视具体情况统一调度机械设备与劳动力,工程前期为土建地面硫酸钡浇筑,10月份处装饰、暖通、电气班组陆续进场,为其三个多月的工期确保及时有效的完成该工程的实施
本工程系统较多,若全部设备材料同时进场,将没有足够并且安全的场地存放,因此做好主要设备、材料进场计划尤为重要

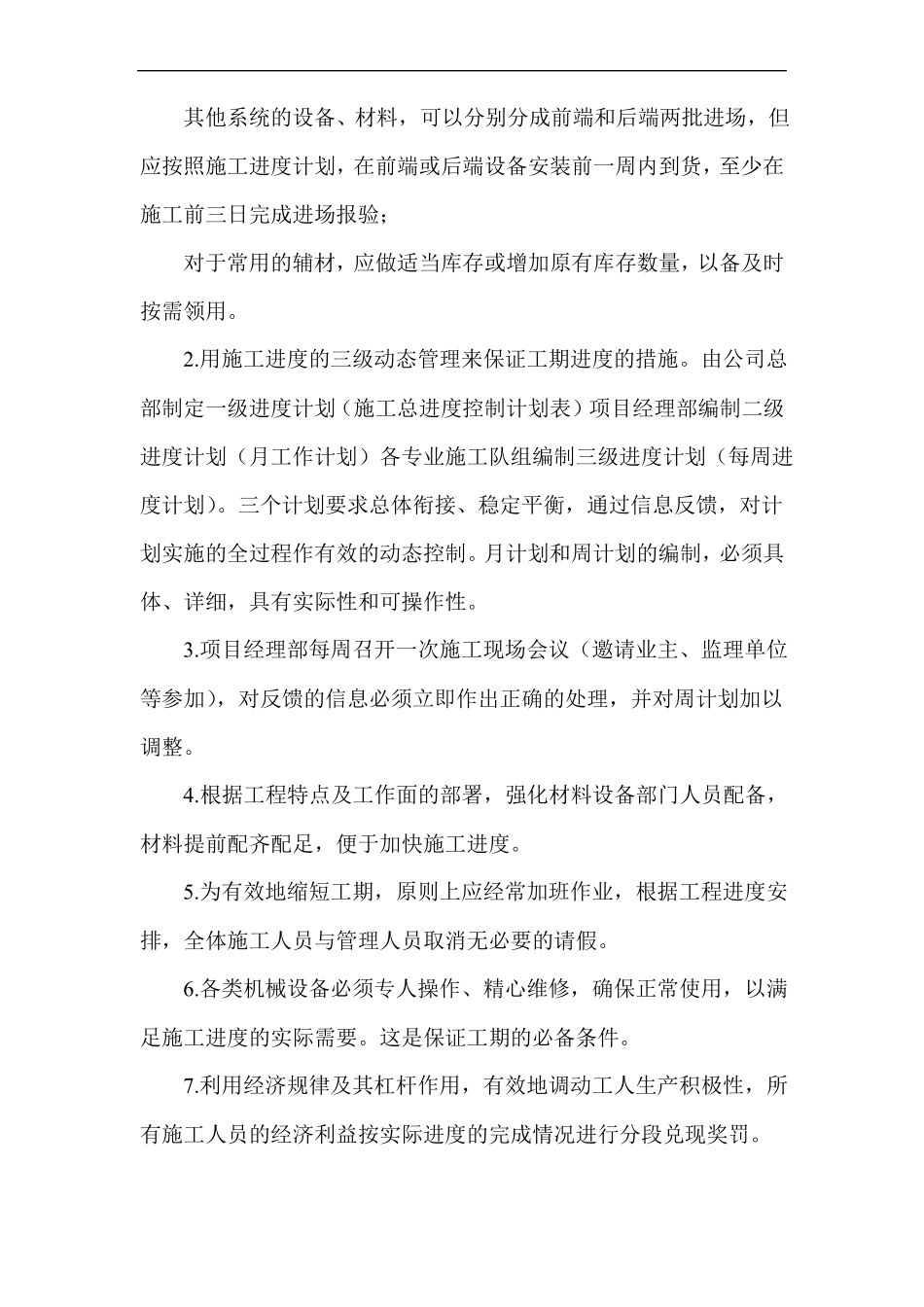

对于大型设备材料,提前做好计划,尽可能做到及时到货,及时报验,及时安装;对于空调系统设备,若没有足够的场地妥善存放,可以按照工序分批进场,但应在该工序施工前一周内到货,至少在施工前三日完成进场报验;工程的其他设备、材料可以分批到货,但应在该系统施工前一周内到货,至少在施工前三日完成进场报验;其他系统的设备、材料,可以分别分成前端和后端两批进场,但应按照施工进度计划,在前端或后端设备安装前一周内到货,至少在施工前三日完成进场报验;对于常用的辅材,应做适当库存或增加原有库存数量,以备及时按需领用
用施工进度的三级动态管理来保证工期进度的措施
由公司总部制定一级进度计划(施工总进度控制计划表)项目经理部编制二级进度计划(月工作计划)各专业施工队组编制三级进度计划(每周进度计划)
三个计划要求总体衔接、稳定平衡,通过信息反馈,对计划实施的全过程作有效的动态控制
月计划和周计划的编制,必须具体、详细,具有实际性和可操作性
项目经理部每周召开一次施工现场会
