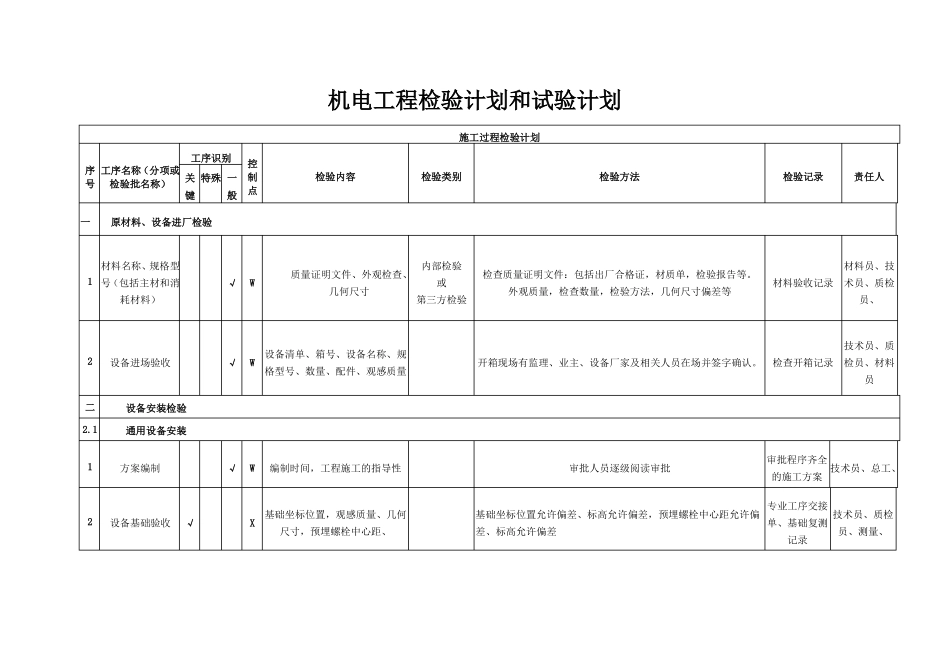

机电工程检验计划和试验计划施工过程检验计划控序工序名称(分项或关特殊一制号检验批名称)键般点一原材料、设备进厂检验工序识别检验内容检验类别检验方法检验记录责任人材料名称、规格型1号(包括主材和消耗材料)√W质量证明文件、外观检查、几何尺寸内部检验或第三方检验检查质量证明文件:包括出厂合格证,材质单,检验报告等
外观质量,检查数量,检验方法,几何尺寸偏差等材料员、技材料验收记录术员、质检员、2设备进场验收√W设备清单、箱号、设备名称、规格型号、数量、配件、观感质量技术员、质开箱现场有监理、业主、设备厂家及相关人员在场并签字确认
检查开箱记录检员、材料员二2

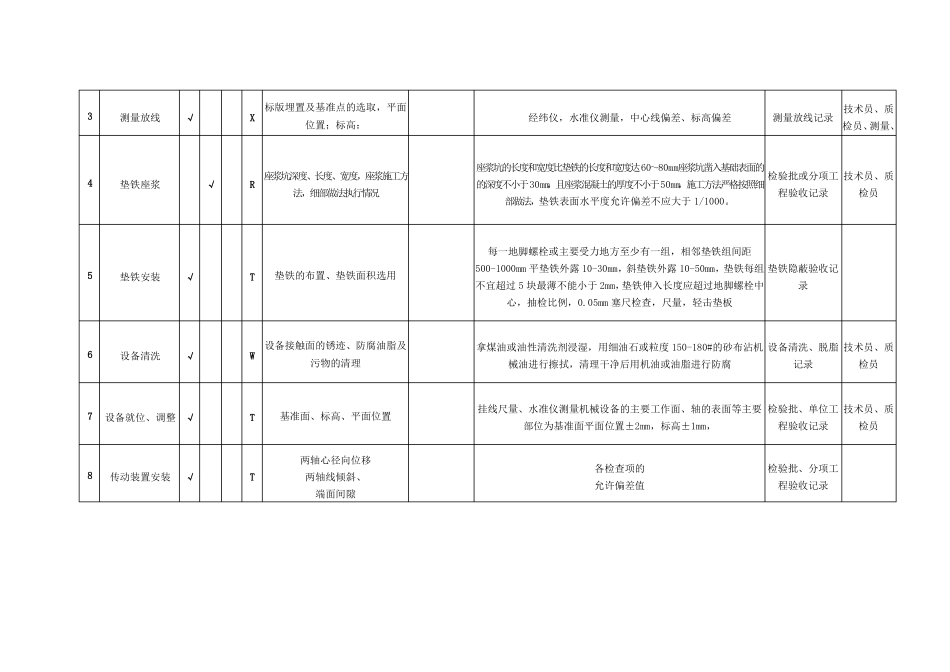

1设备安装检验通用设备安装审批程序齐全的施工方案专业工序交接单、基础复测记录1方案编制√W编制时间,工程施工的指导性审批人员逐级阅读审批技术员、总工、2设备基础验收√X基础坐标位置,观感质量、几何尺寸,预埋螺栓中心距、基础坐标位置允许偏差、标高允许偏差,预埋螺栓中心距允许偏差、标高允许偏差技术员、质检员、测量、3标版埋置及基准点的选取,平面测量放线√X位置;标高:经纬仪,水准仪测量,中心线偏差、标高偏差测量放线记录技术员、质检员、测量、4垫铁座浆√R座浆坑深度、长度、宽度,座浆施工方法,细部做法执行情况座浆坑的长度和宽度比垫铁的长度和宽度达60~80mm座浆坑凿入基础表面的的深度不小于30mm,且座浆混凝土的厚度不小于50mm,施工方法严格按照细部做法,垫铁表面水平度允许偏差不应大于1/1000
检验批或分项工技术员、质程验收记录检员每一地脚螺栓或主要受力地方至少有一组,相邻垫铁组间距5垫铁安装√T垫铁的布置、垫铁面积选用500-1000mm平垫铁外露10-30mm,斜垫铁外露10-50mm,垫铁每组垫铁隐蔽验收记不宜超过5块最薄不能小于2mm,垫铁伸入长度应超过地脚螺栓中心,抽检比例,0

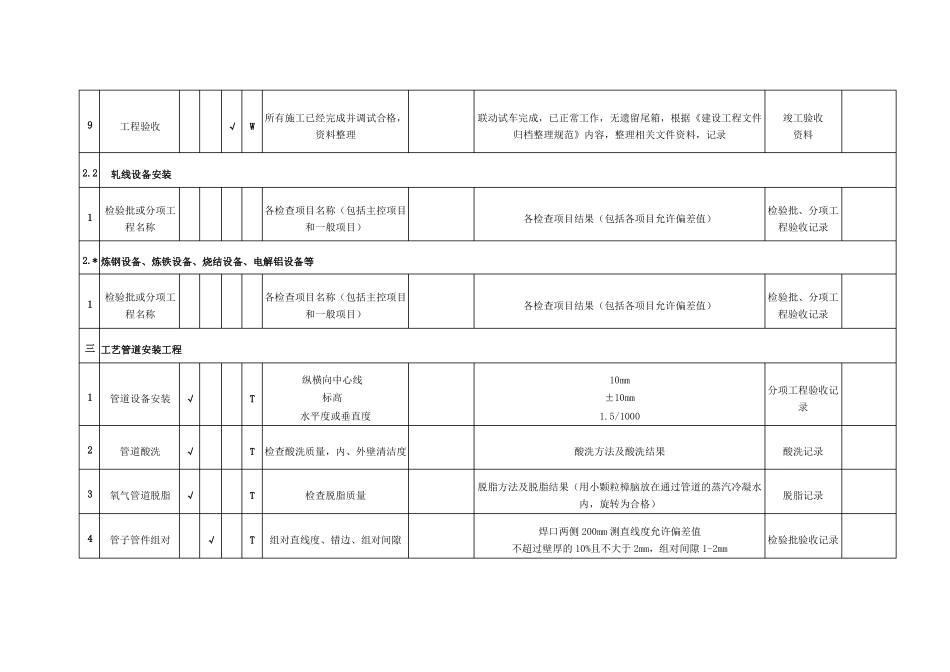

05mm塞尺检查,尺量,轻击垫板
